Primavera P6中强大计划的关键部分是通过在活动网络上使用逻辑关系来构建的。在本文中,我们将在可用于调度程序的Primavera P6中讨论不同的关系类型,提供其使用的例子。更好的是,我们还制作了一个短视频,用户可以在视觉上看到Primavera P6中使用的关系类型之间的变化差异。

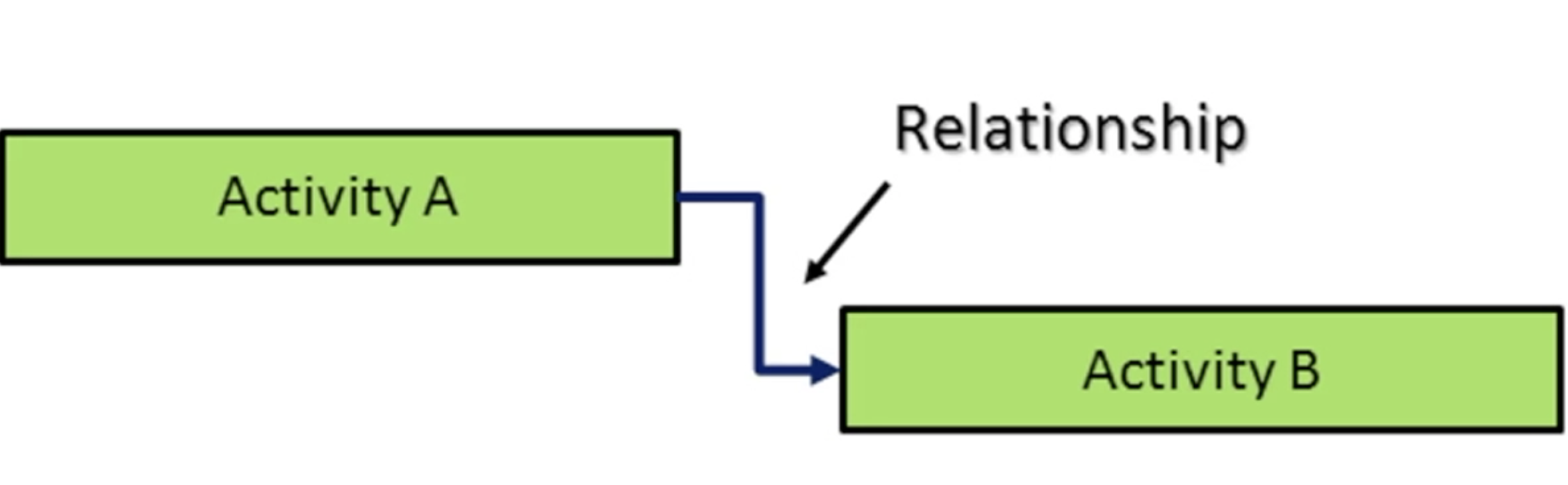

在Primavera P6中,关系是指两个活动之间的联系。此链接描述了任务之间的工作流程,如图1所示。
例如:
在建造房屋时,工作无法在屋顶上启动,直到墙壁完整。

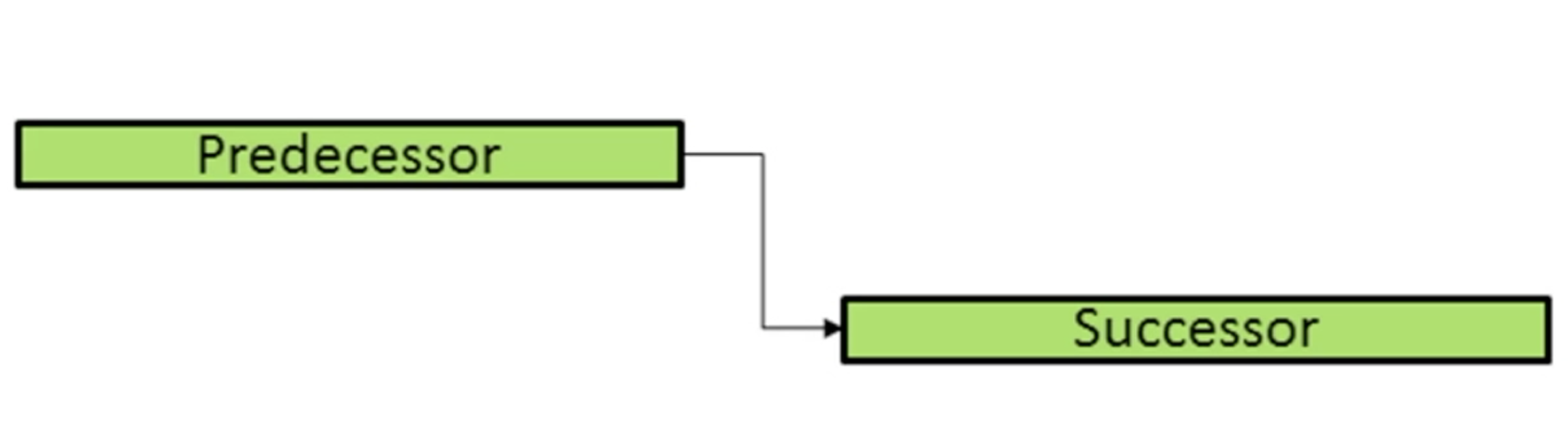

Primavera P6使用术语前身和后继者来描述两个活动之间的关系,如图2所示。
在Primavera P6中选择四种关系类型:
完成开始(FS)
最常用的关系是(FS)。
例如:

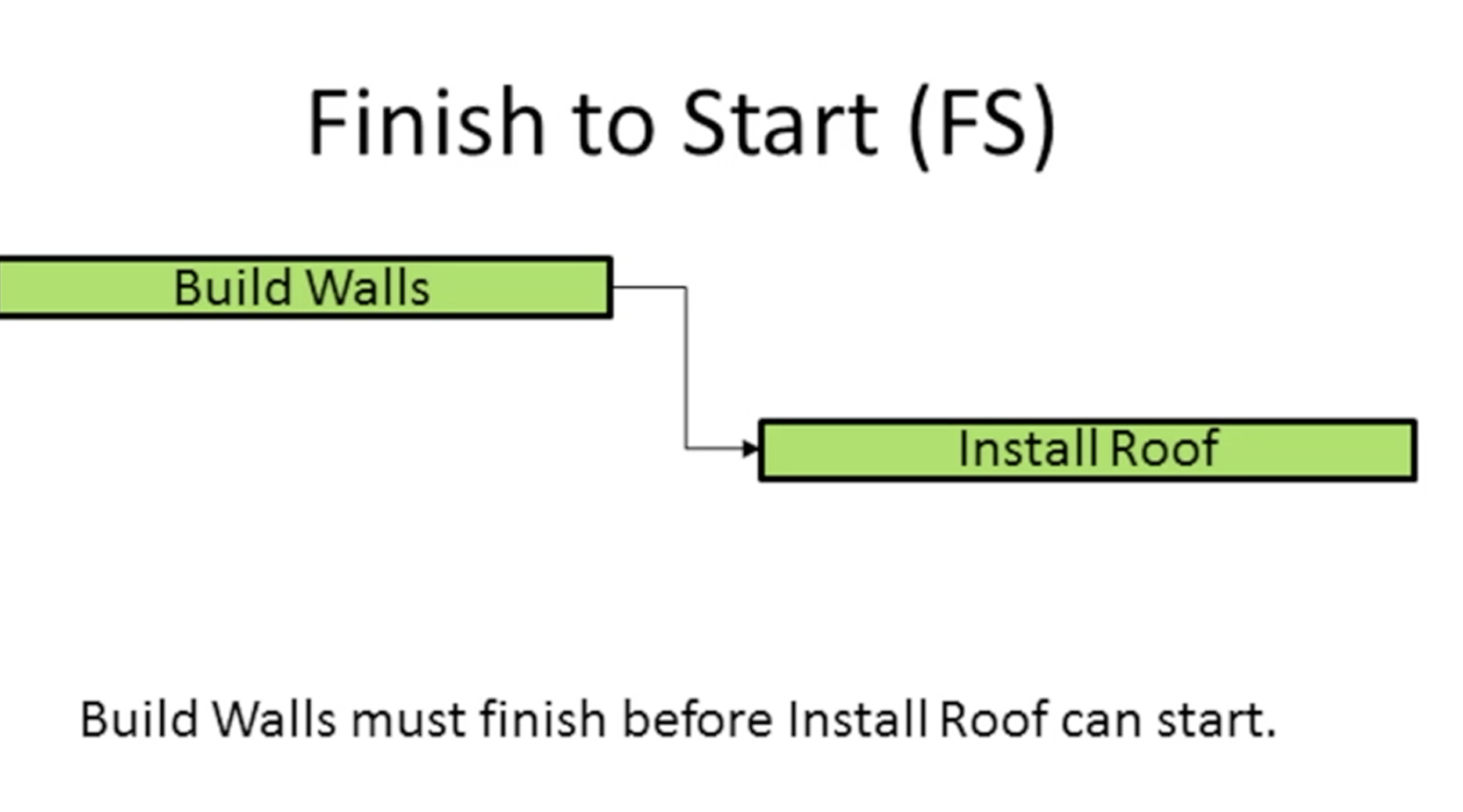

当构建墙壁完成屋顶的安装时,可以启动,如图3所示。
开始开始(SS)
SS用于描述任务之间的起始依赖性。
例如:

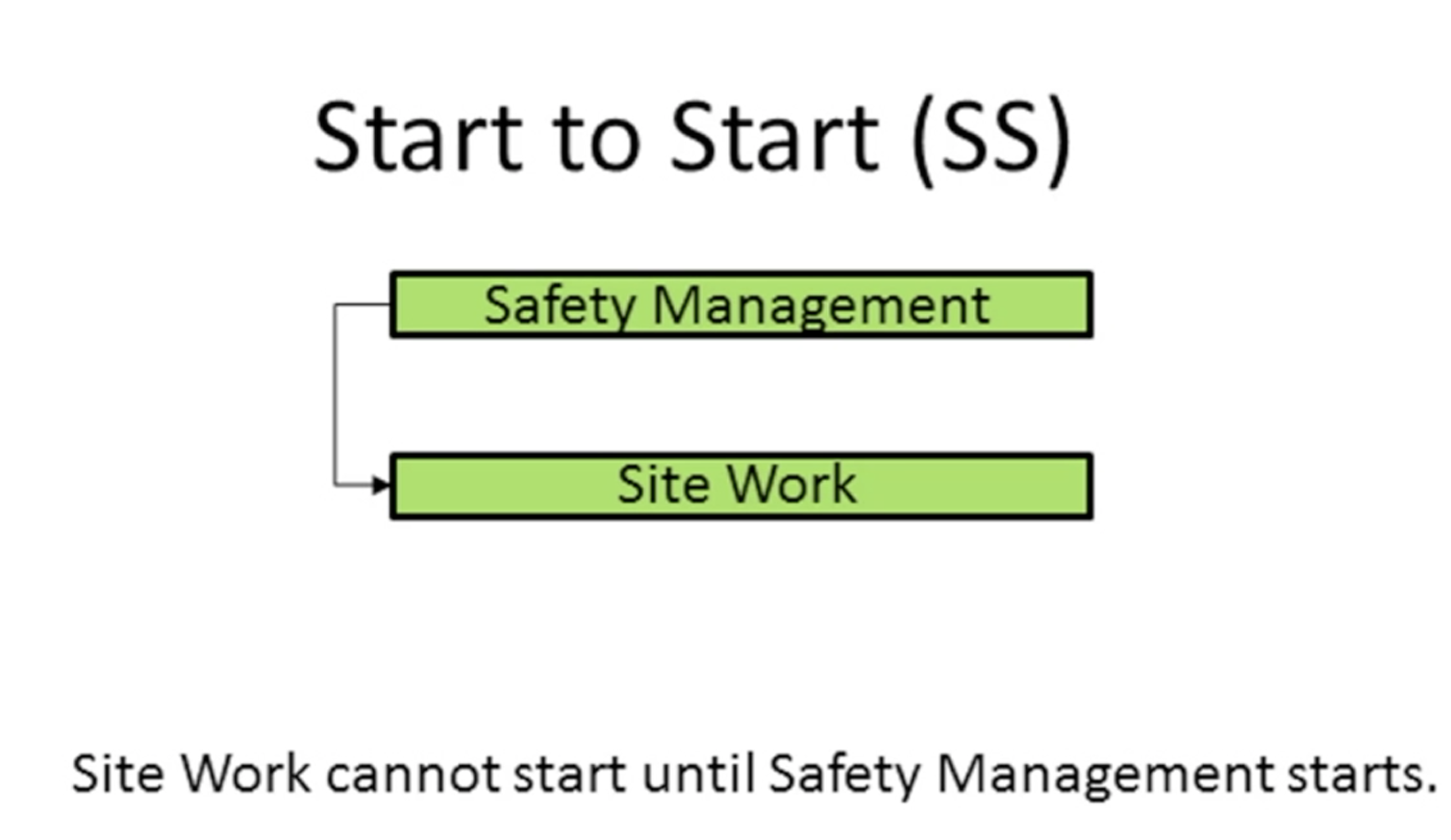

在安全管理开始之前,网站工作活动无法启动,如图4所示。

这种类型的活动通常与起始里程碑一起使用,如图5所示。
完成完成(FF)
FF用于描述任务之间的整理依赖性。直到另一项活动完成,一项活动无法完成。
例如:

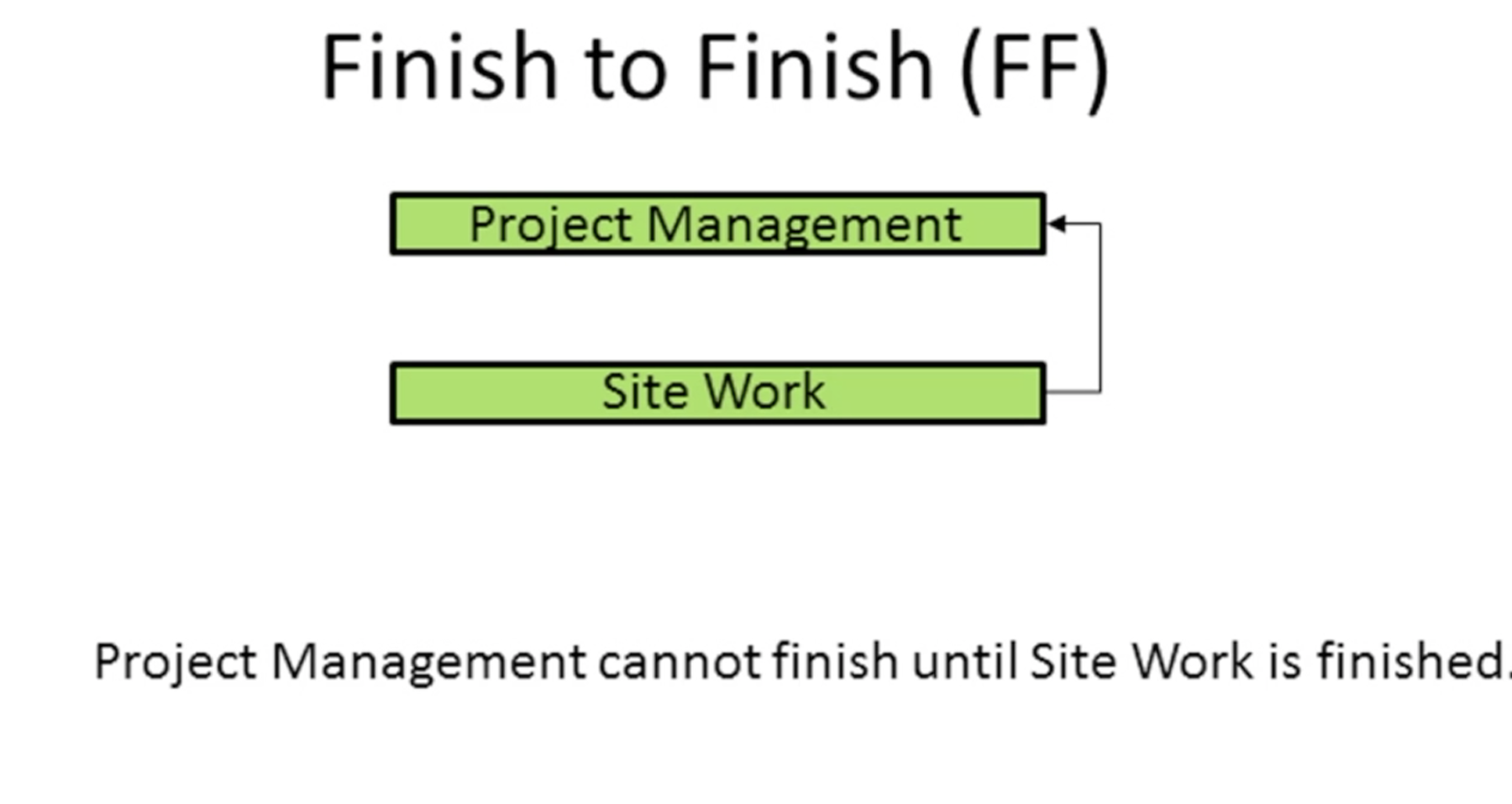

在网站工作完成之前,项目管理无法完成,如图6所示。

这种关系通常与完成里程碑一起使用,如图7所示。
开始完成(SF)

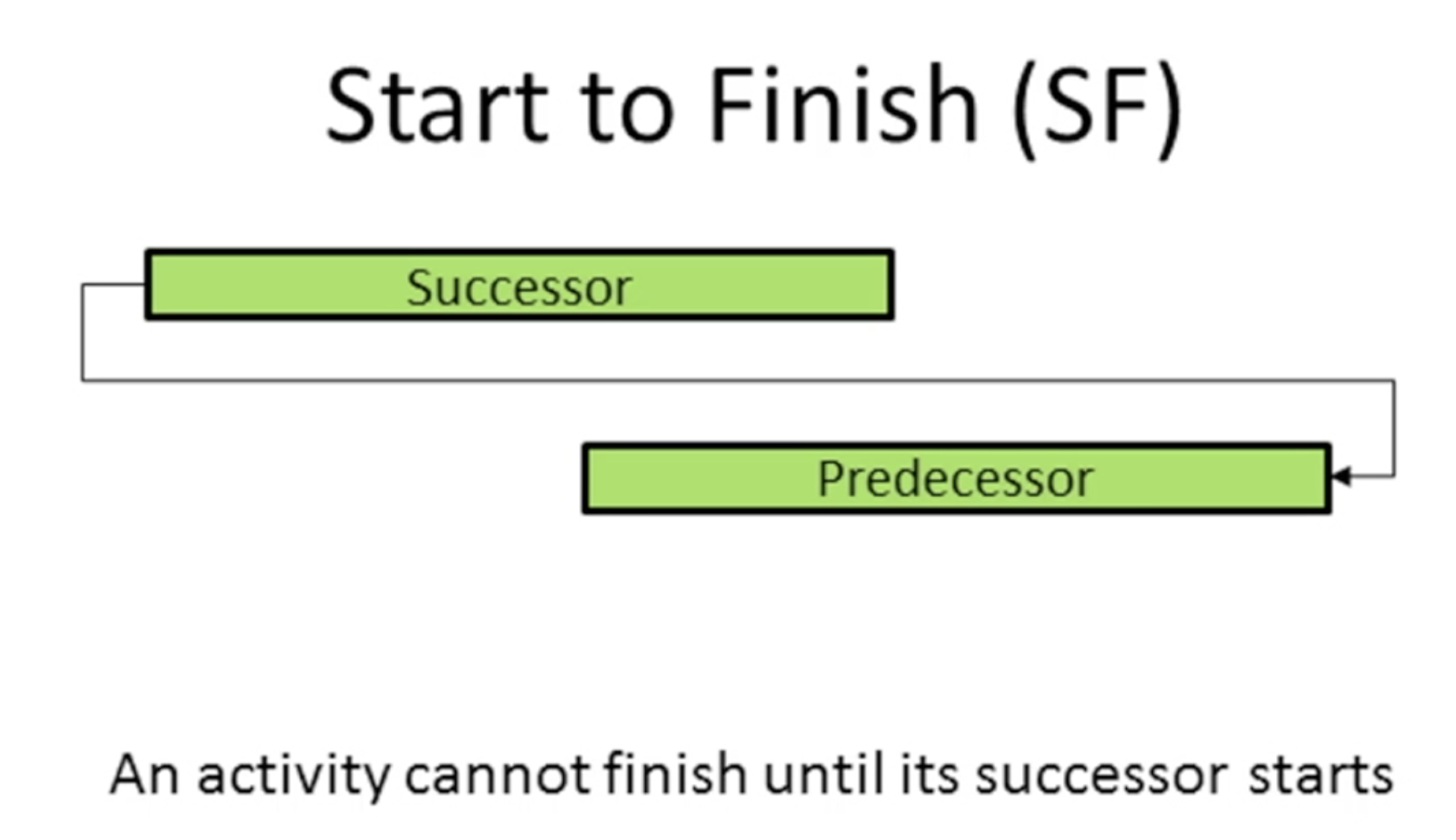

这是一种令人困惑的关系类型,并且是所有活动关系的最少的关系。它指出,直到它的继承人开始,它无法完成,如图8所示
大多数行业最佳实践指导方针积极劝阻其“使用。对于这种关系来说,非常少数实际目的的例子,因此我们建议您避免使用它,如图9所示。
概括
任何项目的成功都是大部分成功,主要通过遵守通过网络进行逻辑步骤的现实和准确的计划来实现。通过使用FS关系构建一个透明的时间表将逼真地代表活动序列。
使用SS和FF关系,但它们通常与开始和完成里程碑相连。
SF关系确实存在Primavera P6,但由于其令人困惑的性质,很少使用。我们全力推荐,以及大多数项目管理指南,不使用这种关系。
