使用Primavera P6可视化打印功能

你在这里:首页 / 白桃花心木P6 /使用Primavera P6可视化打印功能

2021年8月2日,通过TheP6Pro

Primavera P6可视化打印功能除了在P6 Professional中直接打印时间表,您还可以使用Primavera P6 Visualizer打印选项,它的免费附带程序。

甘特图是调度软件的中心。必威手机登陆界面甘特图绘制得越好,您的团队成员和其他涉众对项目的理解就越多。在P6专业中,您可以在两种不同的时间表/甘特图打印输出之间进行选择。这两种方法都提供了具有足够细节的甘特图,以便您的涉众了解真正的进度情况。

本文演示如何使用Primavera P6 Visualizer打印功能打印调度。

在图1中,我们有Primavera P6 Professional示例项目时间表。

Primavera P6专业时间表图1

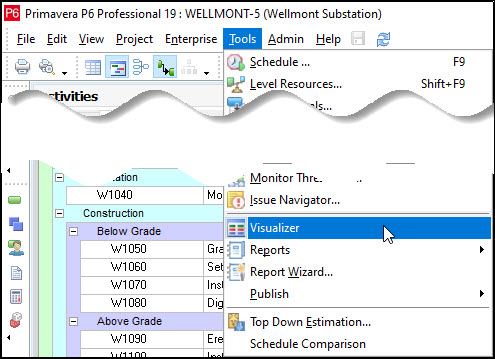

为了开始绘图过程,我们选择Tools | Visualizer,图2。

访问Primavera P6 Visualizer图2

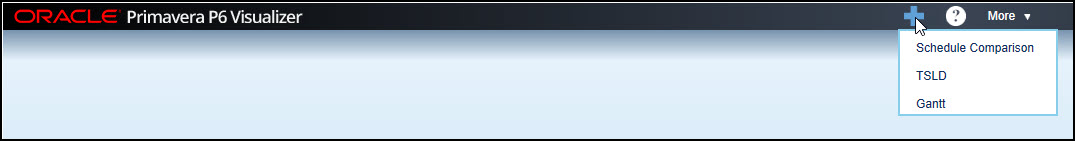

这将您带到Primavera P6 Visualizer补充软件,如图3所示。必威手机登陆界面

白桃花心木P6可视化工具图3

单击+图标,图3。然后从下拉菜单中选择甘特。在结果对话框中,步骤1“选择您的项目”,在Available projects中向下钻取,直到您找到您的项目,并使用中心箭头将进度添加到所选的项目中,如图4所示。

创建甘特图图4

在下一个对话框中,图5,步骤2“选择你的布局”,切换“创建新”并输入一个合适的名称。

创建新选项图5

然后单击Options按钮,如图5所示。这将您带到一个顶部有几个选项卡的对话框,如图6所示。

Primavera P6可视化甘特图和网格图6

在“图表和网格”选项卡切换显示“甘特图和网格”。在此对话框中,您还可以指定甘特图旁边显示的表格数据或列和/或行。接下来选择Timescale选项卡,如图7所示。

甘特图和网格选项图7

这里我们指定甘特图时间刻度从项目开始减去2周开始。甘特图时间刻度在Project Finish加上3周时结束,这为显示活动标签提供了足够的空间。

在Lines选项卡(图8)中,我们切换以显示甘特图上的关系线。

在Visualizer中的关系线图8

Lines选项卡下面还有四个附加选项卡。单击Lines | Connections选项卡,如图9所示,并切换到“显示所有可见活动的连接细节”。

关系线设置图9

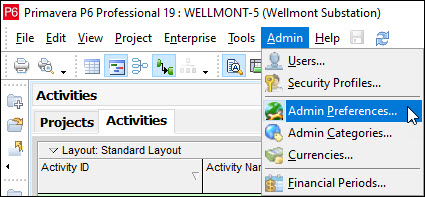

根据P6中的日历定义,您可能必须调整P6 Admin | Admin Preferences中的时间段,如图10所示。

P6管理首选项选项图10

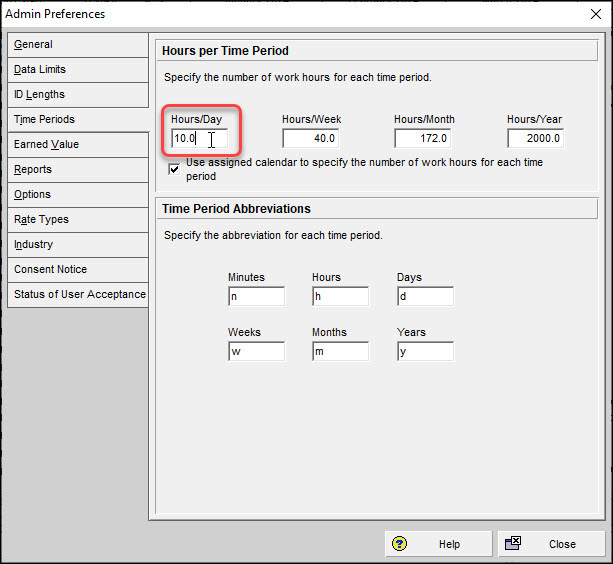

这在你每天有10个小时日历工作日的情况下是必需的。为了使甘特图上的延迟连接细节正确,您必须在Admin Preferences对话框中将Hours/Day设置为10,如图11所示。

设置小时/天图11

如果您在8点离开字段,那么P6将认为延迟连接每8小时为一天。因此,如果你的延迟是10小时,它会显示1.25天,而不是你想要的1天。要在甘特图上获得正确的延迟连接细节,请确保P6 Admin | Admin Preferences中的日历和时间段不会相互冲突。

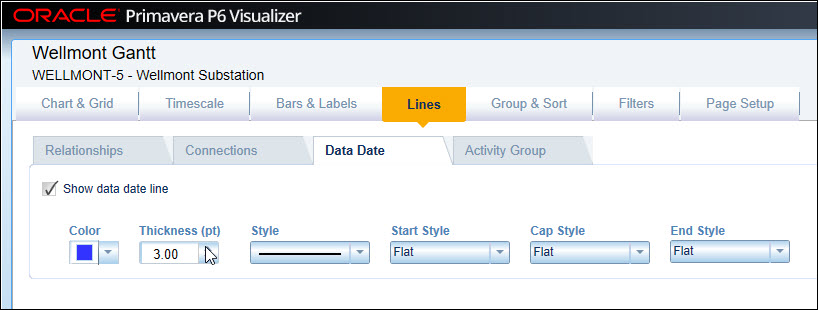

继续并选择Data Date标签,图12,并设置Data Date(或Status Date)厚度为3。

视觉型的人表示选项图12

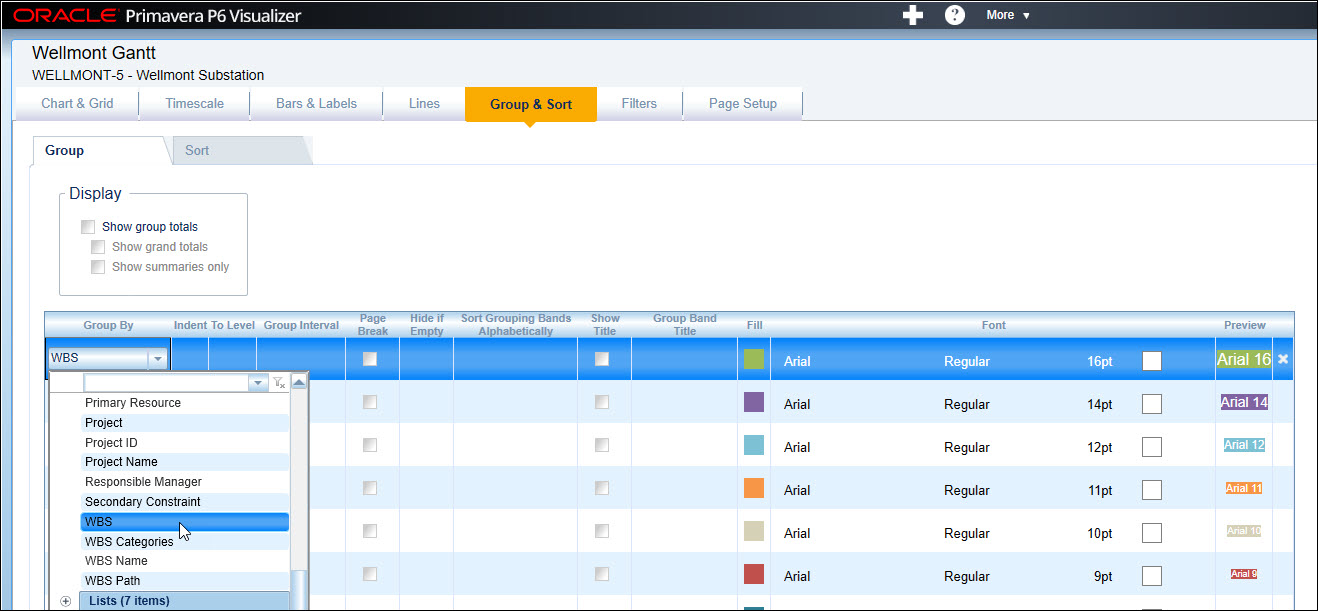

当按照工作分解结构(WBS)元素或可交付成果对活动进行分组时,进度表的绘制效果最好。当Group By被设置为WBS时,P6将根据可交付成果及其相关活动对时间表进行分组。在Group & Sort选项卡中将“Group By”设置为WBS,如图13所示。

Group by WBS图13

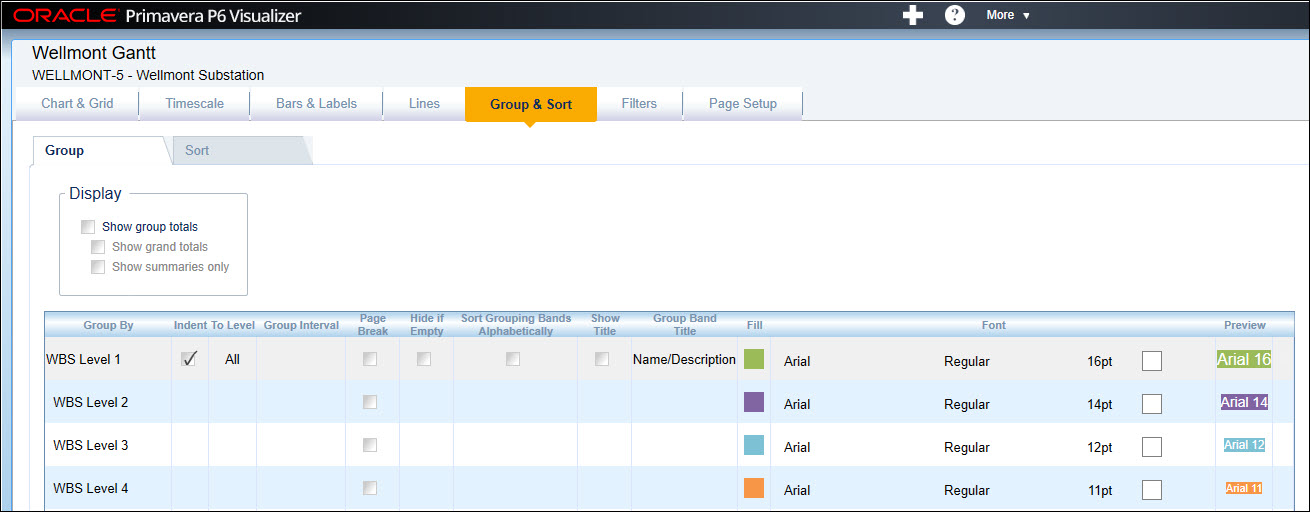

图14显示了按WBS分组后的Group & Sort选项卡。

Primavera P6可视化工具组和排序选项图14

如图14所示,所有级别都按WBS分组。

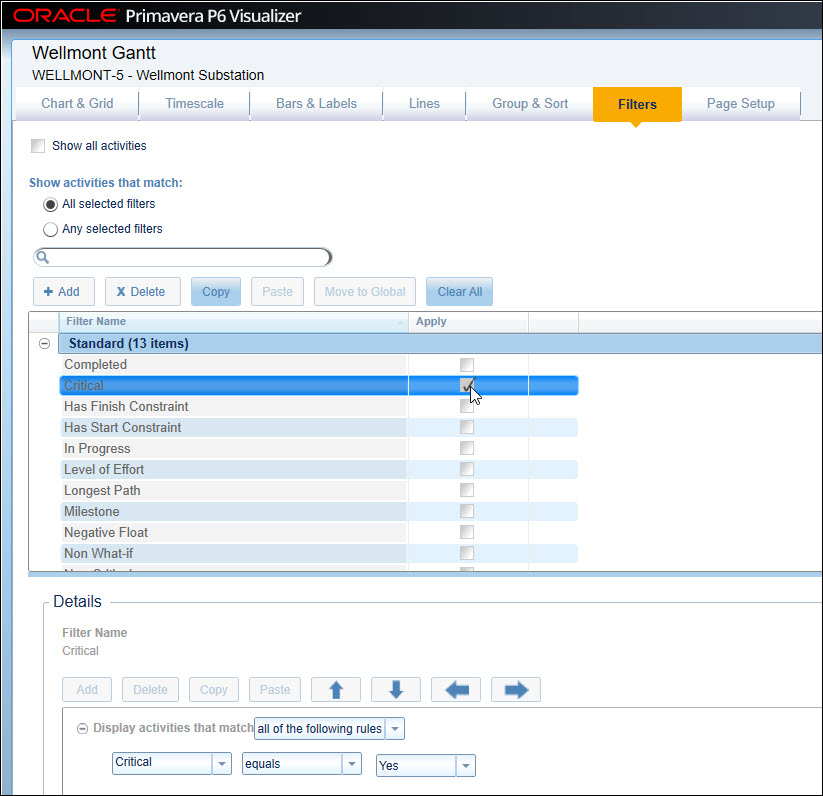

在Filters选项卡(图15)中,我们展开标准过滤器并选择“critical”过滤器。

P6可视化过滤器选项图15

“关键”过滤器的细节如下所示。选择您的过滤器,使您的日程表只显示您需要的活动。为了演示目的,我们选择了“critical”。

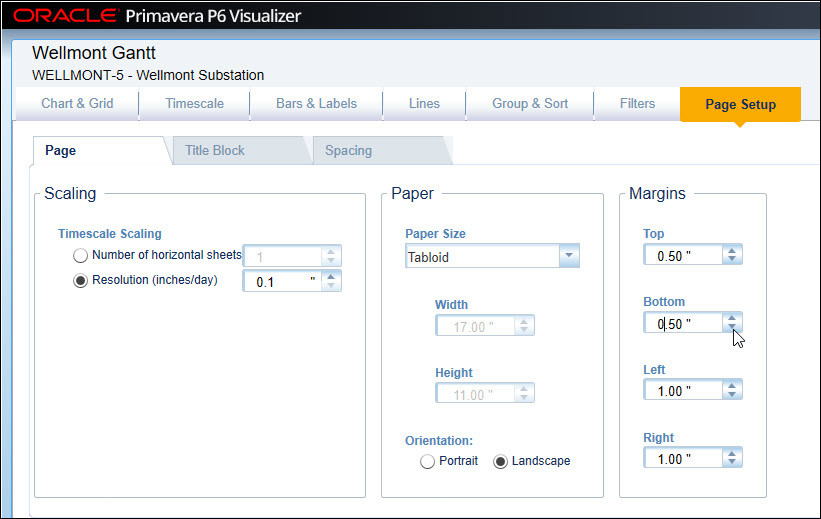

在Page Setup | Page选项卡中选择小报或11“× 17”纸张大小,这是打印日程的典型尺寸,如图16所示。

可视化工具页面设置图16

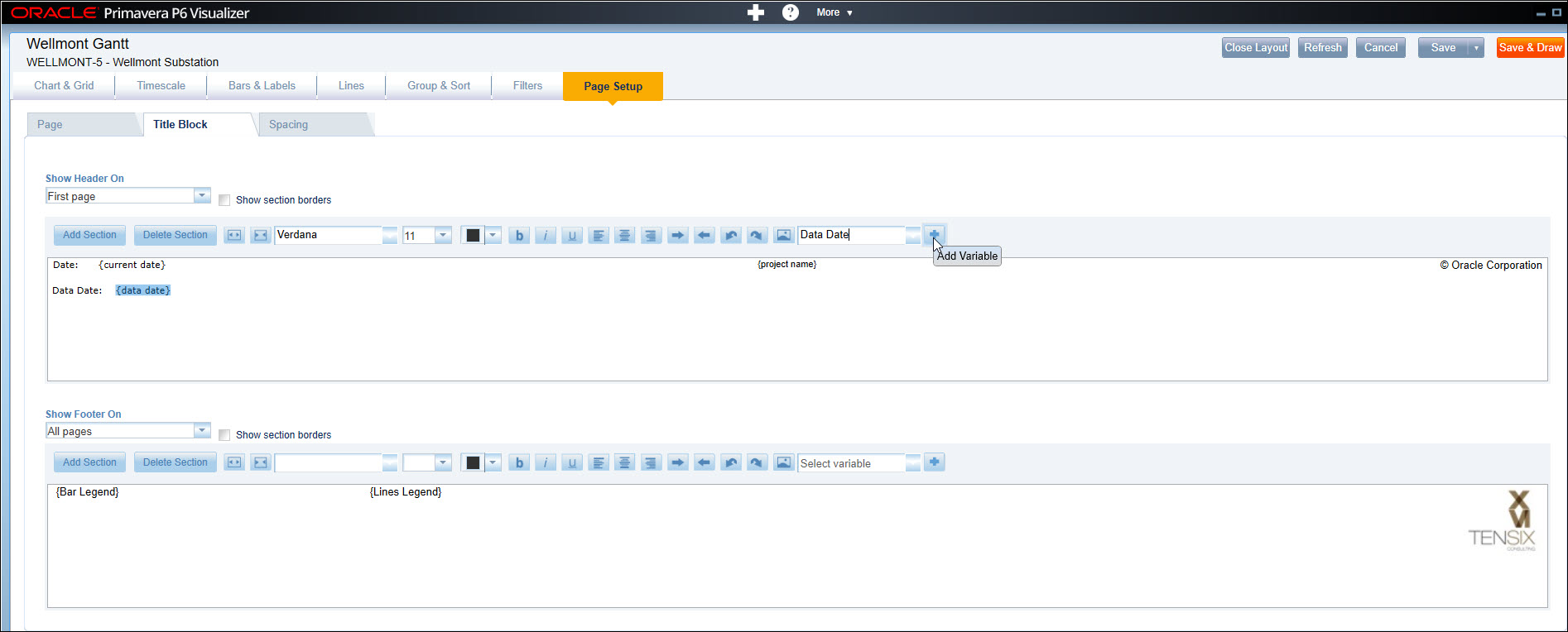

您可能必须调整顶部和底部的边距,以使日程安排符合11“乘17”的纸,图16。在Page Setup | Title Block选项卡中,您可以设置页眉和页脚的详细信息,如图17所示。

可视化工具选项图17

在标题图17中,我们显示了项目进度的日期和数据日期。为了插入Data Date,我们从变量列表中选择Data Date,然后选择‘Add variable’,如图17所示。在页脚中,我们选择显示Bar Legend和Line Legend。注意,这些图例的图形质量很差。您还可以包含来自.jpg文件的徽标图像,如图17所示。

最后,单击以保存设置并绘制日程,如图18所示。

保存打印选项图18

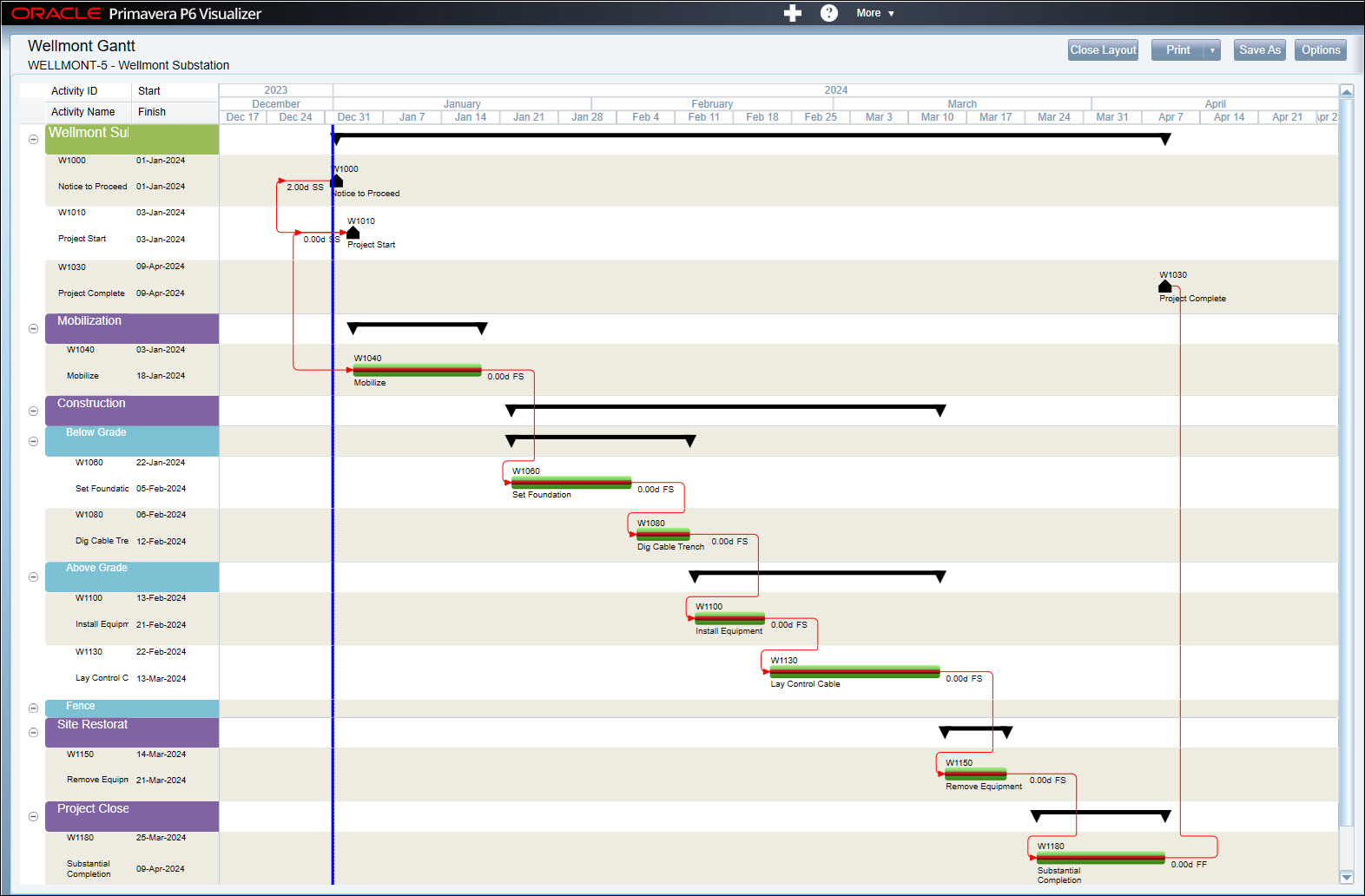

图19显示了打印之前的日程安排。

Primavera P6可视化打印功能图19

当我们通过关键标准过滤器过滤活动时,只显示关键活动。继续选择打印,如图20所示。

只显示关键活动图20

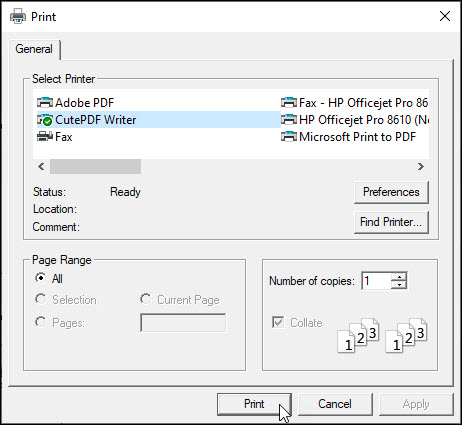

如果您安装了adobeacrobat或CutePDF Writer,您可以打印和/或保存日程表的PDF文件,如图21所示。

打印到PDF图21

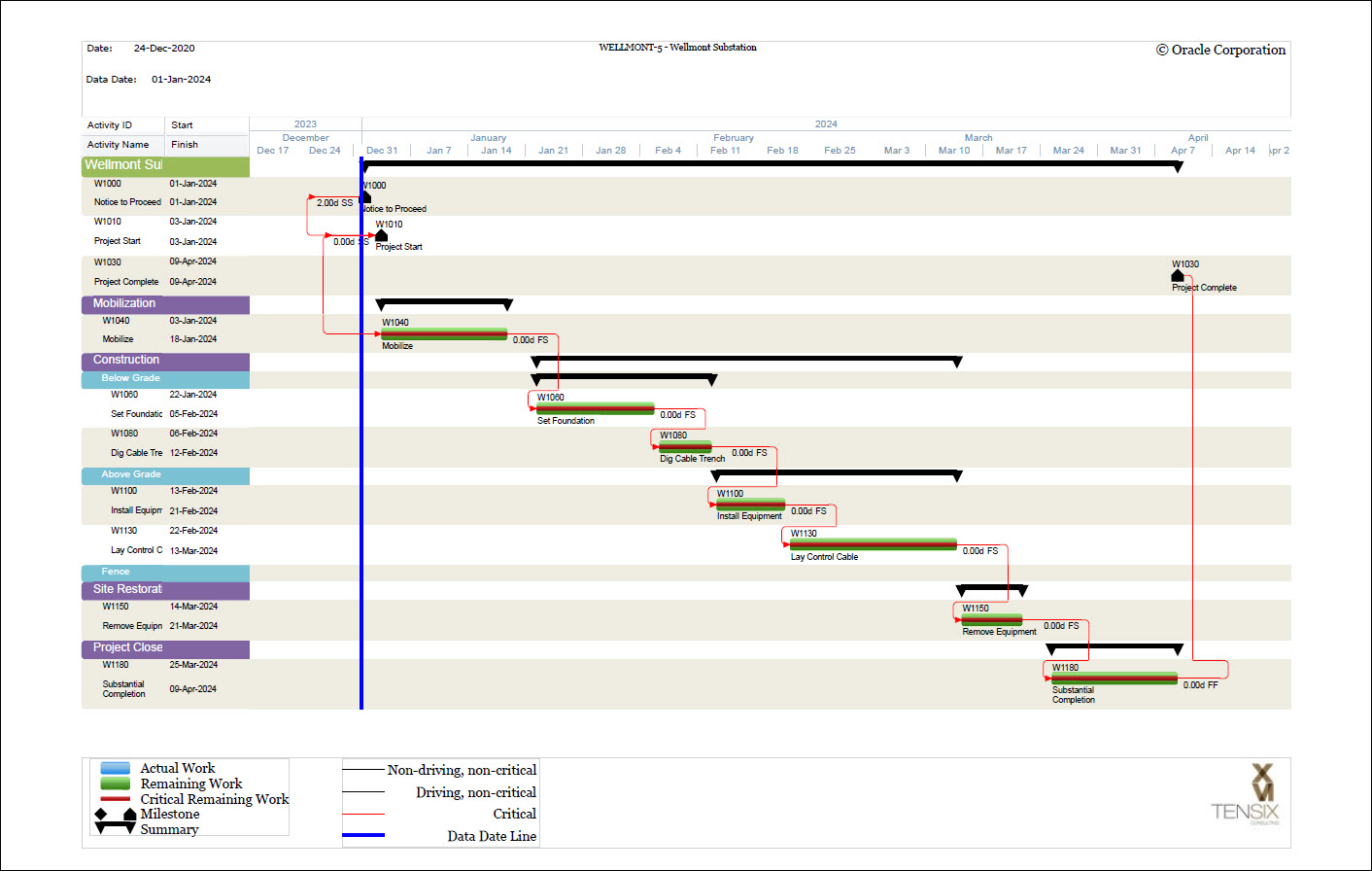

图22显示了演示调度PDF的屏幕截图。

使用Primavera P6可视化打印功能图22

总结

当您想打印您的日程时,同样,您可以在两种不同的方式中选择绘制P6日程图。Primavera P6 Professional中的图形功能提供了一个很好的甘特图图表。当显示大量的表格数据时,这种方法是首选的。活动表在P6 Professional中比在Visualizer中更容易指定和更新。

但是,如果您想为甘特图提供更高端的图形,那么您可能会选择Primavera P6 Visualizer打印选项。同样,打印输出将在甘特图旁边显示活动数据。使用P6 Visualizer进行实验,以更熟悉如何显示表格数据。
