这个Primavera P6 EPPM责任经理用于管理P6企业项目组合管理(EPPM)系统内的项目所有权和特权。
Primavera P6 EPPM中的所有项目都在组织周围,在最少三个结构中组织:组织项目的结构,称为企业项目结构(EPS),一个组织项目中的活动,称为工作崩溃结构(WBS),以及组织项目责任的结构,称为组织崩溃结构(OBS)。
OBS通常代表组织的部门、部门、团队和人员。OBS是完全可配置的,可以根据您业务的具体需求进行定制。在P6 EPPM中,OBS通过允许您将OBS元素链接到具有指定权限的用户来控制项目所有权和责任。项目的所有者(部门、团体或个人)称为P6 EPPM责任经理。因此,OBS要素是负责的管理者。
本文讨论了Primavera P6 EPPM责任经理的概念,以及它如何在P6系统内管理项目所有权和责任。
我们开始与项目安全配置文件的讨论。项目安全性配置文件是与项目的数据元素有关的命名特权设置集。项目安全性配置文件链接到用户和OBS元素,即负责任的管理者。
因此,每个用户都有指定的责任经理和附带的项目安全概要文件。此外,责任经理被分配到项目中的EPS节点、项目或WBS元素。通过这种方式,系统管理员管理系统内的项目所有权和责任。

让我们进一步解释。在图1中,Bob是P6EPPM用户,并为其中两个OBS元素定义了项目访问权限。
图1
对于具有工程作为负责任经理的项目,Bob只读了权利;他可以看到项目,但不能修改它们。对于具有R&D作为负责任管理器的项目,Bob具有Project Manager权限,可以与项目进行交互,因为项目管理器安全配置文件允许。

用户和OBS设置页面如图2和图3所示。在用户管理|用户页面(图2)中,创建了Bob的登录名,并为工程和研发OBS元素授予了项目访问权限。
图2

我们确认鲍勃只读了工程负责任经理和项目管理器权限的权限,对R&D负责任经理。在OBS页面中,图3中,您可以单击OBS元素并查看谁可以访问它,以及他们在下部用户页面中有哪些权限。在这种情况下,图3,我们单击R&D OBS元素,并查看Bob对此负责任管理器具有Project Manager权限。
图3.

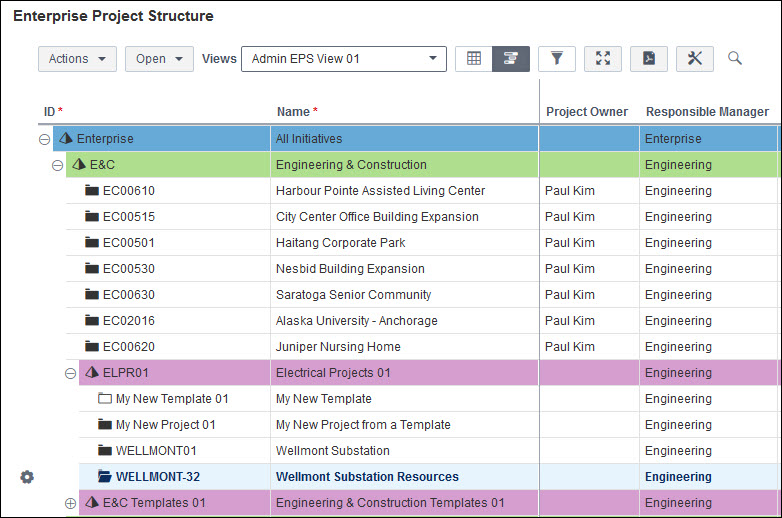

现在,我们继续为各自的节点、项目和WBS元素分配负责的管理者。E&C和ELPR01节点由负责的工程经理分配,如图4所示。
图4

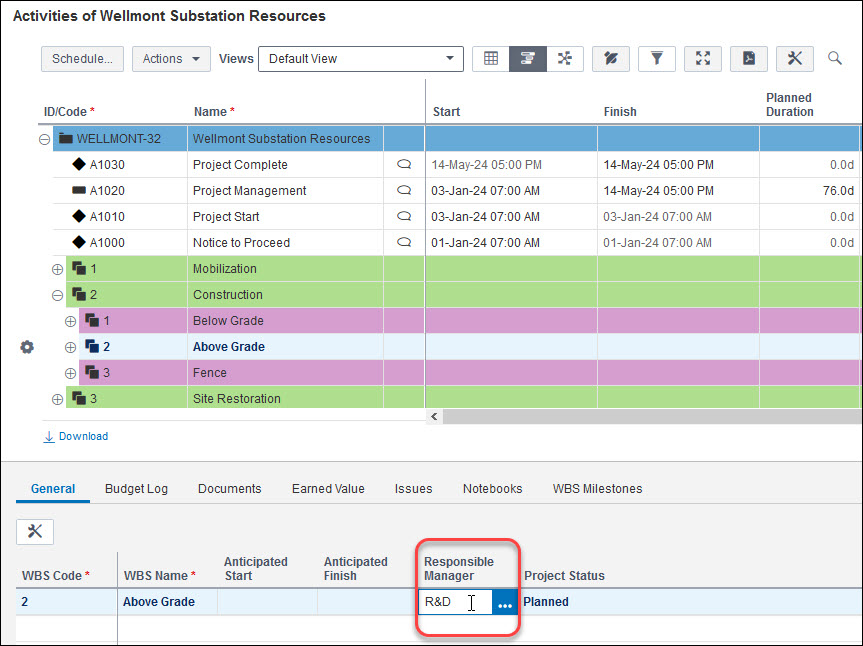

此外,Wellmont-32项目被分配了负责任的经理,工程,图4.然后我们潜入到Wellmont-32活动页面,图5,使上面的WBS元素负责任经理,R&D(参见图5底部详细信息)。
图5
Wellmont-32项目中的所有其他WBS要素由负责的工程经理负责。现在我们登录Bob查看他的访问权限,如图6所示。

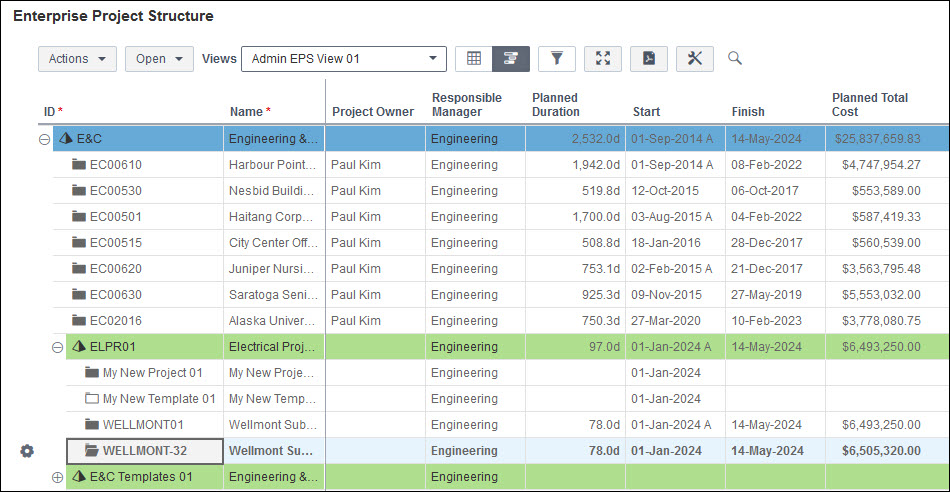

图6.

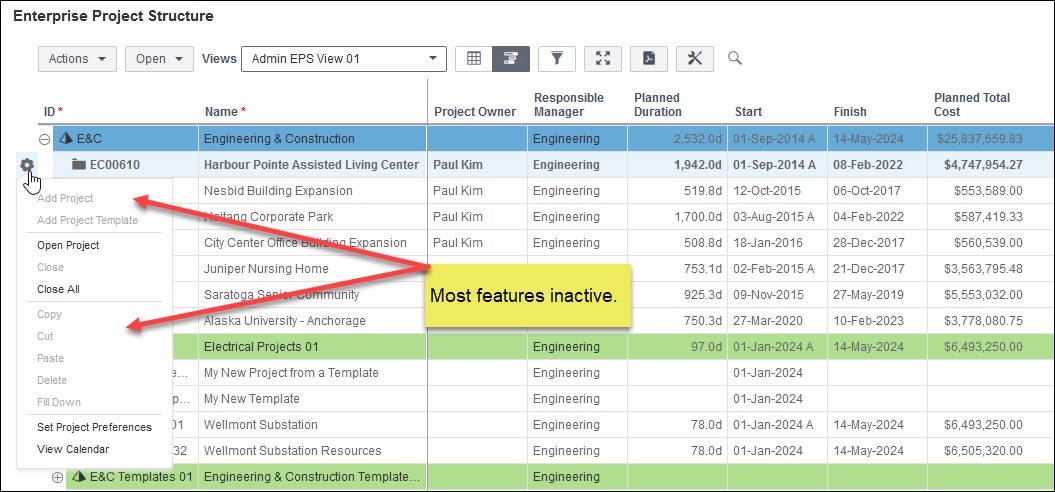

回想一下,Bob被指派为负责工程的经理,具有只读权限。在EPS图6中,我们看到Bob对E&C和ELPR01节点以及Wellmont-32项目具有只读权限。Bob可以查看E&C和ELPR01节点中的项目,如图6所示,但大多数其他功能处于非活动状态,如图7所示。
图7

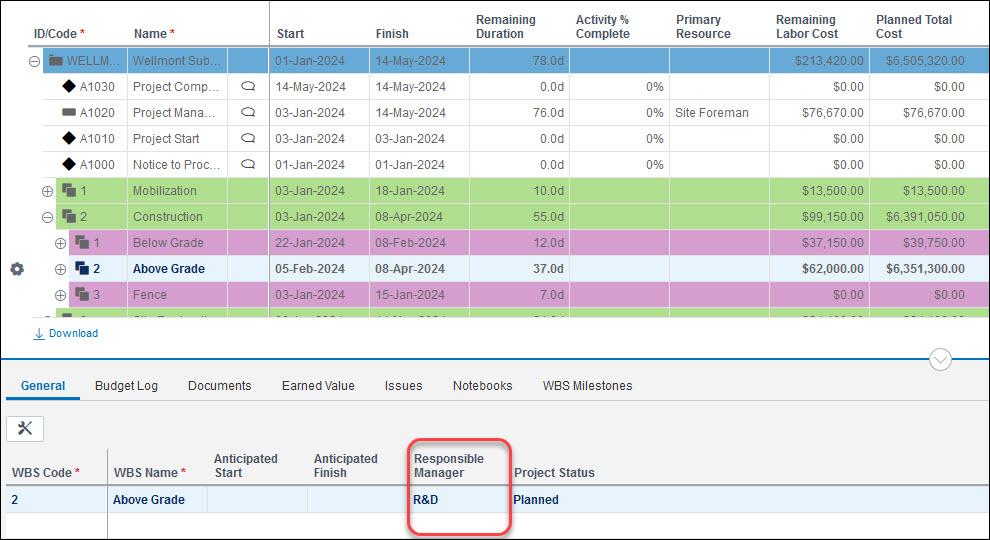

请注意,我们选择港口Pointe辅助生活中心并左键单击下拉菜单中的可用功能。此外,我们还记得鲍勃还分配了负责任的经理R&D与项目经理权限。当我们潜入到Wellmont-32时,我们发现Bob具有上述WBS元素的项目经理权利。
图8.
请注意,我们选择了上述WBS元素,图8,并查看了底部详细信息以确认负责任管理器R&D。但是,对于所有其他WBS元素,Bob被分配负责任的管理器,工程。

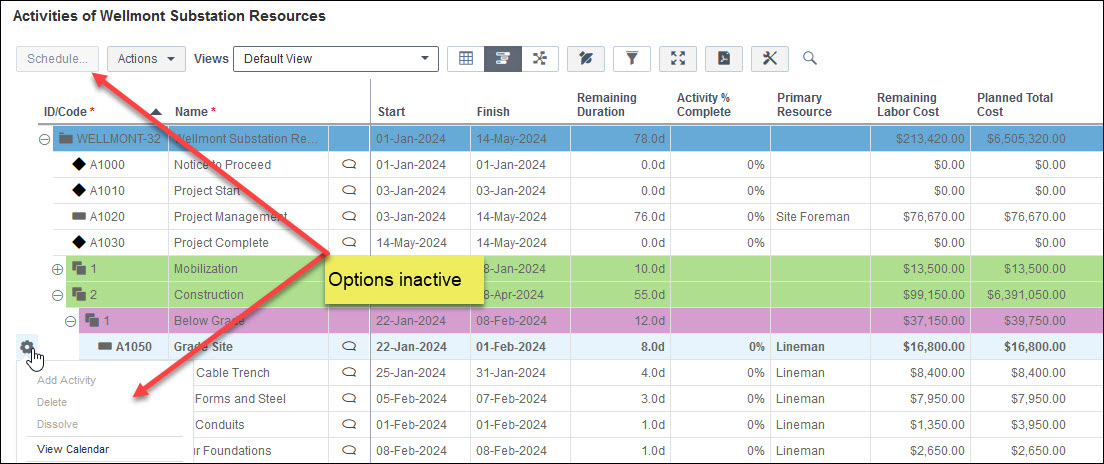

例如,BOB有负责任的管理器,工程,只读WBS元素的只读权。当在图9中,我们选择等级站点,为低级WBS元素的活动,我们注意由于有限的读取权限导致的非活动选项。
图9.

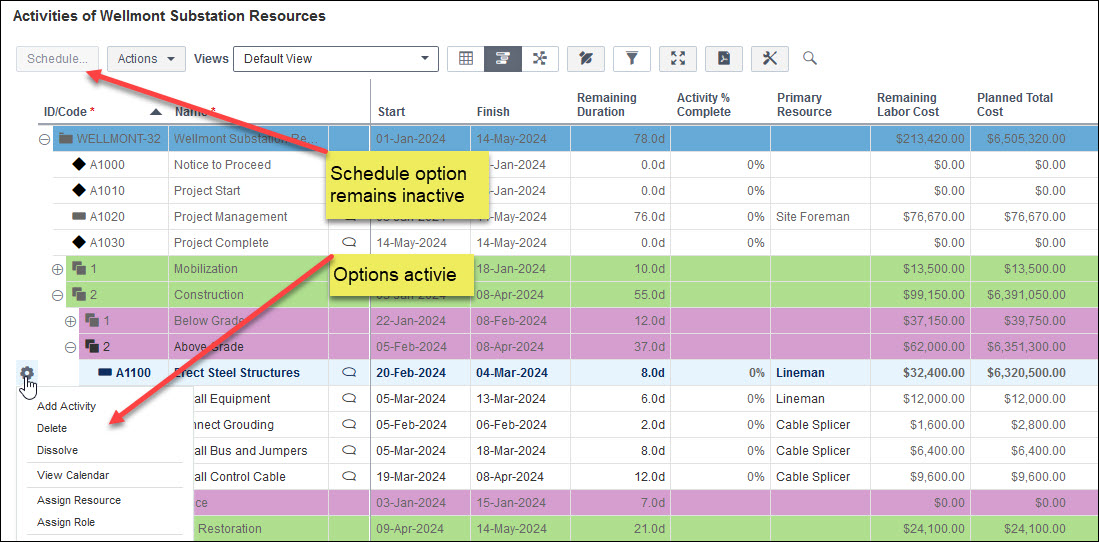

并注意到Bob无法安排项目。如前所述,上述级别的WBS要素由负责研发的经理分配,具有项目经理权限。为了研究Bob的研发项目经理权限,如图10所示,我们选择了“安装钢结构”,这是一项针对上述级别WBS元素的活动,然后左键单击齿轮以查看可用选项。
图10.
请注意活动和非活动选项。Bob可以为上述级别的可交付成果履行项目经理的许多职责。此外,请注意Bob仍然无法安排项目。我们从演示中了解到,您必须拥有整个项目的项目经理权限,才能激活日程安排功能。
我们还发现,我们可以为单独的WBS元素(即可交付成果)提供用户项目经理权限。因此,每个用户都可以对其负责的可交付成果拥有项目经理权限,并拥有只读权限,以查看其他项目中的项目相关数据和数据库中的WBS元素。
概括
因此,具有项目安全性配置文件的负责任管理者与用户链接,并进一步分布在EPS节点,项目和WBS元素中。因此,登录同一数据库的用户将对数据库的EPS节点,项目和WBS元素具有不同的权限。由于负责任管理者被分配给WBS元素级别,因此可以跨组织部门分配项目。每个部门都有特权于各自可交付的权限。和inchpin将用户及其各自的权限连接到EPS节点,项目和WBS元素是负责任的管理器。
