你需要知道眼镜蛇的喜好
我经常被问到是否有可能在特定情况下改变Deltek Cobra的行为,这些类型的问题总是把我引向项目偏好对话框,在那里有许多默认设置控制Cobra对项目中的特定情况的反应。
所以,我想你们可能都喜欢一些段落,看看我所说的偏好,以及它们如何影响Cobra项目的结果。
我们将在项目属性对话框中开始,右键单击项目名称并从列表中选择Project Properties,或者在项目打开时单击Properties按钮。
对于那些刚接触Cobra的人来说,值得记住的是,Cobra中的大多数对象,也就是“对象”,我指的是辅助文件、报告和项目,都有一个属性对话框。这个属性对话框是一个选项卡对话框,允许您访问关于属性所属对象的各种设置。在本例中,我们将重点关注Project Properties对话框的Preferences选项卡。
允许进步技术的改变
在本文中,我将从这个开始介绍我最常被问到的选项。“是否有可能改变正在进行的工作包的进展技术?”
答案是肯定的,你当然可以。

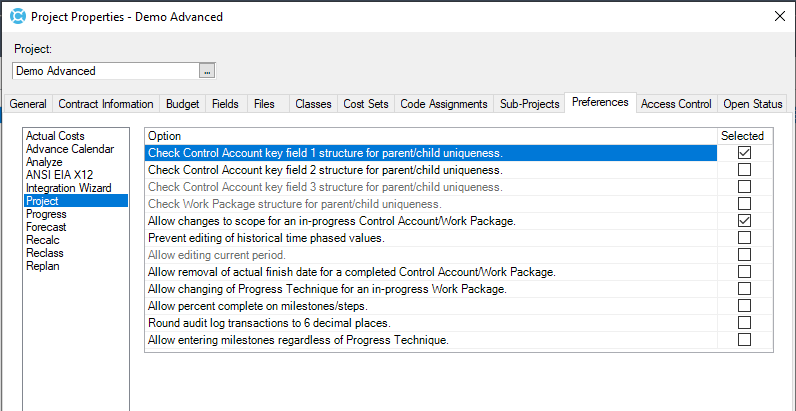

您需要切换以下设置:项目属性|首选项|项目|允许更改正在进行的工作包的进度技术.
默认情况下,当您第一次创建项目时不会选中此选项,除非您使用了具有不同设置的模板。通过打开此开关,您可以更改任何正在运行的工作包的进度技术。但是,如果您的项目处于变更控制之下,您应该正式地记录这样的变更以及这样做的原因。这将使您的项目在任何可能监督该项目的审计员面前保持良好的信誉。
允许更改范围
“有没有办法改变我正在进行中的工作包的预算?”
你猜对了——“是的,有”。这一切似乎有点方便,不是吗,但我确实经常收到关于这个功能的电子邮件。这是项目维护的合法部分,只要你做好文书工作。即使是最好的时间表也需要改变,一旦项目开始,所有你认为是这样的,它不是。对于这个你正在寻找以下设置:

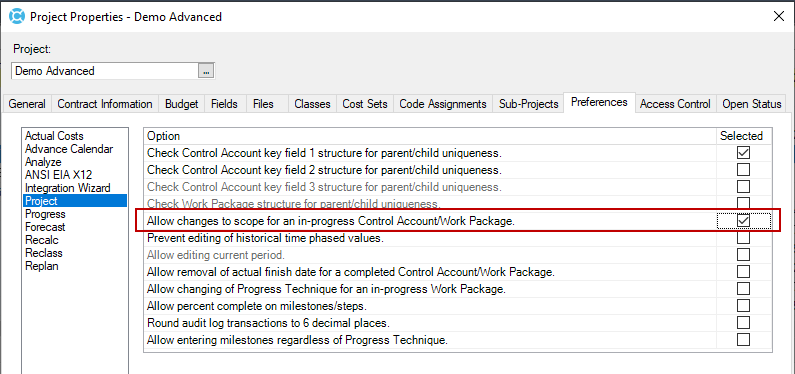

您需要切换以下设置:项目属性|首选项|项目|允许更改正在进行的控制帐户/工作包的范围。
打开这个选项,你可以修改正在进行的CAs和WPs的预算,如果你使用Units Complete progress技术,改变“Units to Do”字段的值,删除已经分配给工作包的资源,并添加新的资源分配。
注意:如果控制帐户或工作包在状态日期之前有预算值,并且选择了防止编辑历史时间阶段值选项(在对话框中此设置下方),则不能更改或删除资源。
编辑已完成的工作包
我需要对一个完整的工作包做一些改变-我怎么做?
这个问题也经常出现。工作包有一个完成日期,但随后我们又添加了一些工作,所以我们需要重新开始并重做一些工作。这是由于各种原因发生的,所以Cobra允许您删除已完成工作包的实际完成日期,并修改预算、完成百分比或其他需要的内容。再次强调,不要忘记做书面工作,审计师迟早会问。

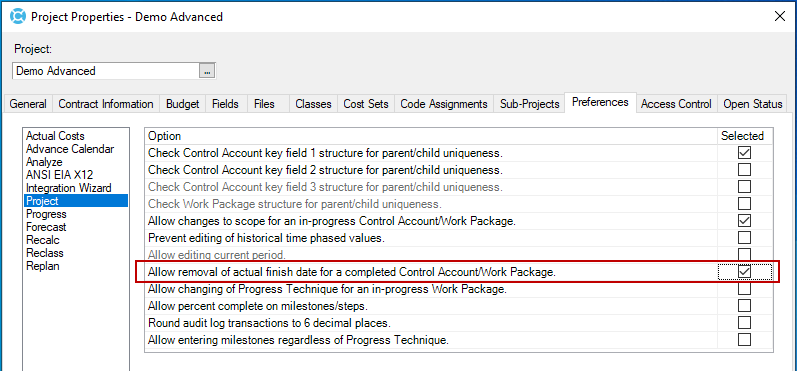

而实现这一要求所需要的设置是:项目属性|偏好|项目|允许删除已完成控制帐户/工作包的实际完成日期。
里程碑完成百分比
这是一个不太常见的选择,但我在过去广泛使用过,所以我想我应该让你知道。如果您正在使用里程碑进度技术运行项目,您可能希望将此作为一个选项。开箱即用,一个里程碑将在收到实际完成日期后获得其BAC重量。
然而,您可能希望仅为里程碑上的部分工作获得荣誉,在这种情况下,您将需要允许Cobra基于里程碑的部分完成获得价值。

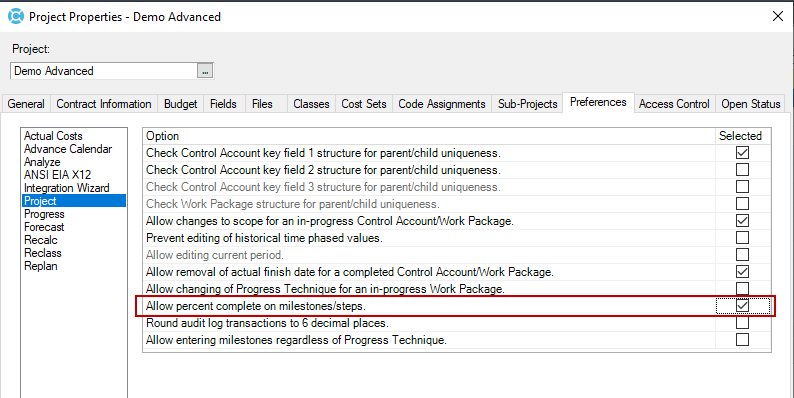

项目属性|首选项|项目|允许里程碑/步骤的完成百分比。
非里程碑工作包上的里程碑
我今天要讨论的第五个也是最后一个设置是关于工作包中里程碑/步骤的使用,该工作包使用了一些其他的进展技术。这个听起来有点奇怪,坦白说,除了证明你可以,我自己从来没用过它。据Deltek介绍,这是响应客户的要求。
设置的作用是允许您在工作包中添加里程碑或步骤,该工作包被设置为进度技术的完成百分比。在这种情况下,除非您将进度技术更改为B -里程碑或N -步骤,否则您将无法通过检查这些步骤获得价值。
项目属性|偏好|项目|允许进入里程碑,不管进步技术。

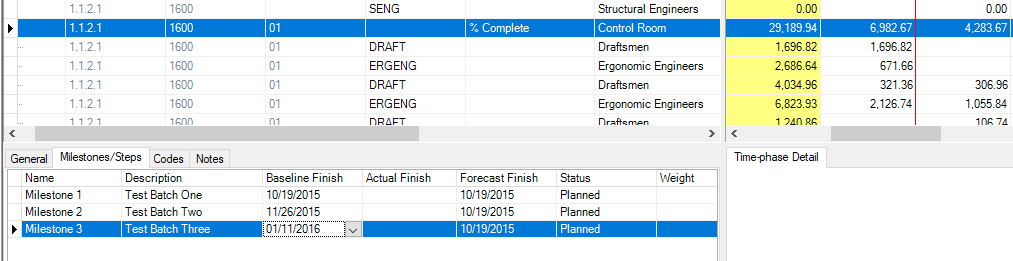

在这张最终的图片中,您可以看到里程碑已被添加到% Complete工作包中。
眼镜蛇偏好总结
最后,我将留给你这个想法——花几分钟熟悉Cobra中所有对象的所有属性对话框,特别是这些项目属性选项。有一天,你将需要使用至少一个设置,我刚刚展示给你,因为他们全部清除时,你第一次安装Deltek眼镜蛇。
请记住,Deltek眼镜蛇旨在保护您的数据历史和您的赢取价值指标的完整性。由于其中一些允许您凌驾于此类保护之上,您应该始终签署变更控制文件,并准备好支持对项目的任何计划值的变更。
