首先,我将介绍一些背景和历史,让您对挣值度量的IPMR格式报告格式有一些了解。这个讨论主要集中在正式的报告上这是国防部在你获胜时的合同要求58必威外网 .
简而言之,根据合同语言,政府客户需要提交7种综合项目管理报告格式。这些格式要么是用Excel手工生成的,要么是通过挣值管理工具(如Deltek Cobra)生成的。它们的目的是提供一组项目挣值度量标准。可以阅读和交叉引用这些IPMR格式的报告,以确保项目按照计划进行,没有人试图掩盖令人讨厌的细节。
IPMR的历史
2012年6月,PARCA(绩效评估和根本原因分析——国防部采购助理部长办公室的一个部门)发布了长期以来的成本绩效报告(CPR)格式的一个重大变化。
长期以来,CPR的执行时间是10月19日th并于2005年3月对该DI-MGMT 81466进行了修订,以修订a。任何在挣值管理领域工作了几年的人都熟悉CPR格式1-5。
然而,当这个新的数据项描述(DID)作为综合计划管理报告(IPMR)di -管理- 81861。取代了CPR Data Item Description (DID) DI-MGMT-81466A。2012年6月之后发布的新国防合同现在要求IPMR报告。现有的合同继承了原有的CPR格式。
就在我们从那次发布中恢复过来的时候,2015年9月,DI-MGMT-81861A版本发布了,在撰写本文时,它就是当前的DID。所以“改组”这个词有点讽刺意味,因为大多数报告只看到了很小的变化。格式3的布局改变了一点,但在大多数情况下,即使是那些非常熟悉CPRs的人也没有错过切换到更新的ipmr的节奏。
在我更详细地描述IPMR格式报告之前,还有最后一点。目前(2019年4月),DI-MGMT-81861修订版B(称为IPMR 2版本)正在进行中。但我的研究还没有找到这个更新的可靠发布日期。我可以告诉你的是,这次更新的重点是进度和成本数据要求。对于成本数据,您可以期望与当前格式类似的要求7。
还有一个相关的文件格式规范和数据交换指令(DEI),它将允许数据接收者利用时间阶段的成本数据来生成所需的报告。数据格式似乎也正在从联合国UN/CEFACT XML转向JavaScript对象符号(JSON)编码。
供应商们正与国防部一起为新的修订准备他们的申请。然而,这个版本的延迟已经影响了许多供应商的软件发布周期,他们希望这个版本现在就能发布。必威手机登陆界面当我们得到更多关于发行日期的消息时,我们会在这里发布十个六个博客必威体育网页全网独家.
IPMR格式

IPMR格式1-这是格式报告的主要内容。它提供了由WBS组织的当前和累积的计划、挣得和实际成本以及进度和成本差异字段。它还为超过目标基线值以及报告最右侧的BAC、EAC和VAC值提供了重新编程列。有了格式1,您就有能力处理所有基本的EV指标。
IPMR格式1
(由Deltek Cobra提供的报道)

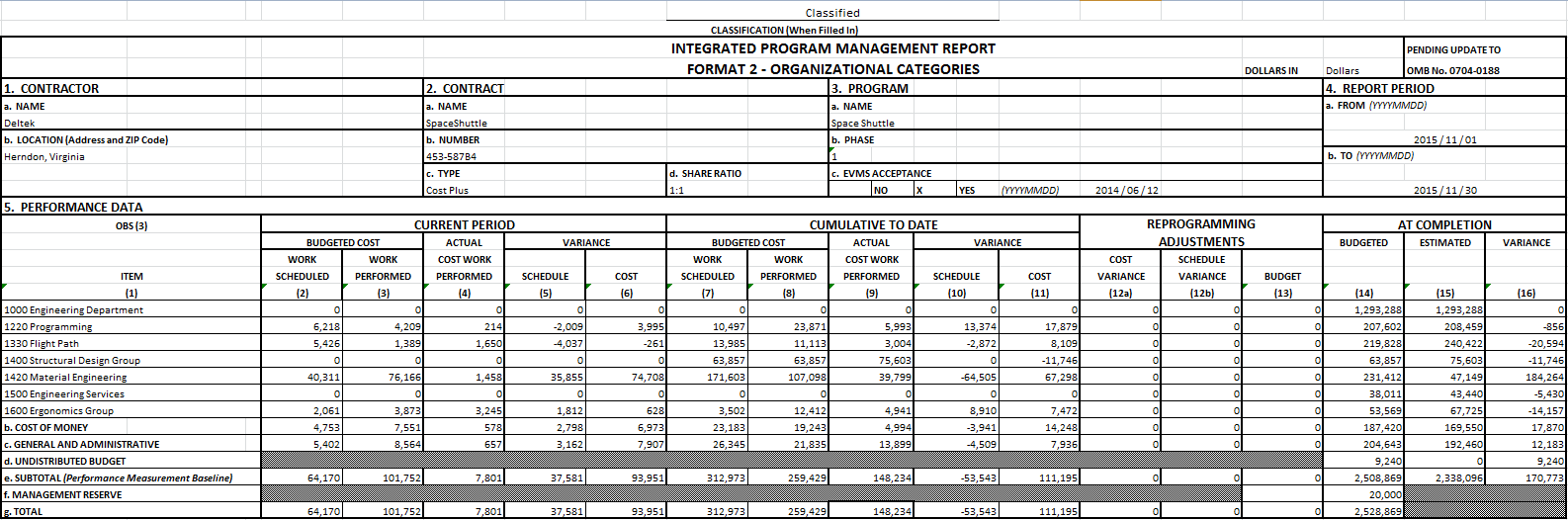

IPMR格式2-除数据按承办商组织架构排列外,其余数据与格式1基本相同。
IPMR格式2

IPMR格式3-本报告提供了衡量绩效的预算基线。它还显示了有关本期间基线变动的某些费用分摊细节。
IPMR格式3

IPMR格式4-本报告提供的人员编制水平估计(人员数)基于与格式2报告相同的组织组。
IPMR格式4

IPMR格式5-本报告用于解释格式1报告中强调的与基线的显著差异。控制客户经理输入叙述来解释原因、影响,以及他们计划采取的纠正措施来缓解问题。
IPMR格式5
IPMR格式6-本报告是承包商综合主计划表的电子文件,包含截至报告日期的状态数据。除非CDRLs中另有规定,否则该文件将以承包商日程安排系统的格式提交,即XML(用于Microsoft Project)、XER或XML(分别用于Primavera P6和EPPM)以及BK3(用于Open Plan Professional)。
IPMR格式7-本报告为电子格式的年度报告。通常基于UNCFACT XML格式,它捕获格式1中所有报告的WBS元素的历史、时间阶段实际成本和未来时间阶段完成估算值。大多数现成的计划和成本管理软件系统为这个报告需求提供格式7的输出格式。必威手机登陆界面
总结
综合计划管理报告(IPMR)提供了一个重要的标准框架,以帮助承包商和客户之间的沟通。上面提到的前五种报告格式已经以这样或那样的形式存在了20多年。如前所述,在撰写本文时,IPMR 2已经发布。我们将在2019年晚些时候为大家提供有关新协议的最新消息。
