我们制作了一个短视频,“在Primavera P6中使用关系”,在那里你可以了解P6中不同的关系类型,以及将它们分配到时间表的技巧。我们得到了许多关于Primavera P6中的关系类型以及如何使用它们以及何时使用哪种类型的问题。虽然在如何使用它们方面没有硬性规定,但有一些普遍接受的规则,特别是对于那些刚接触P6的人来说。
视频摘要如下:

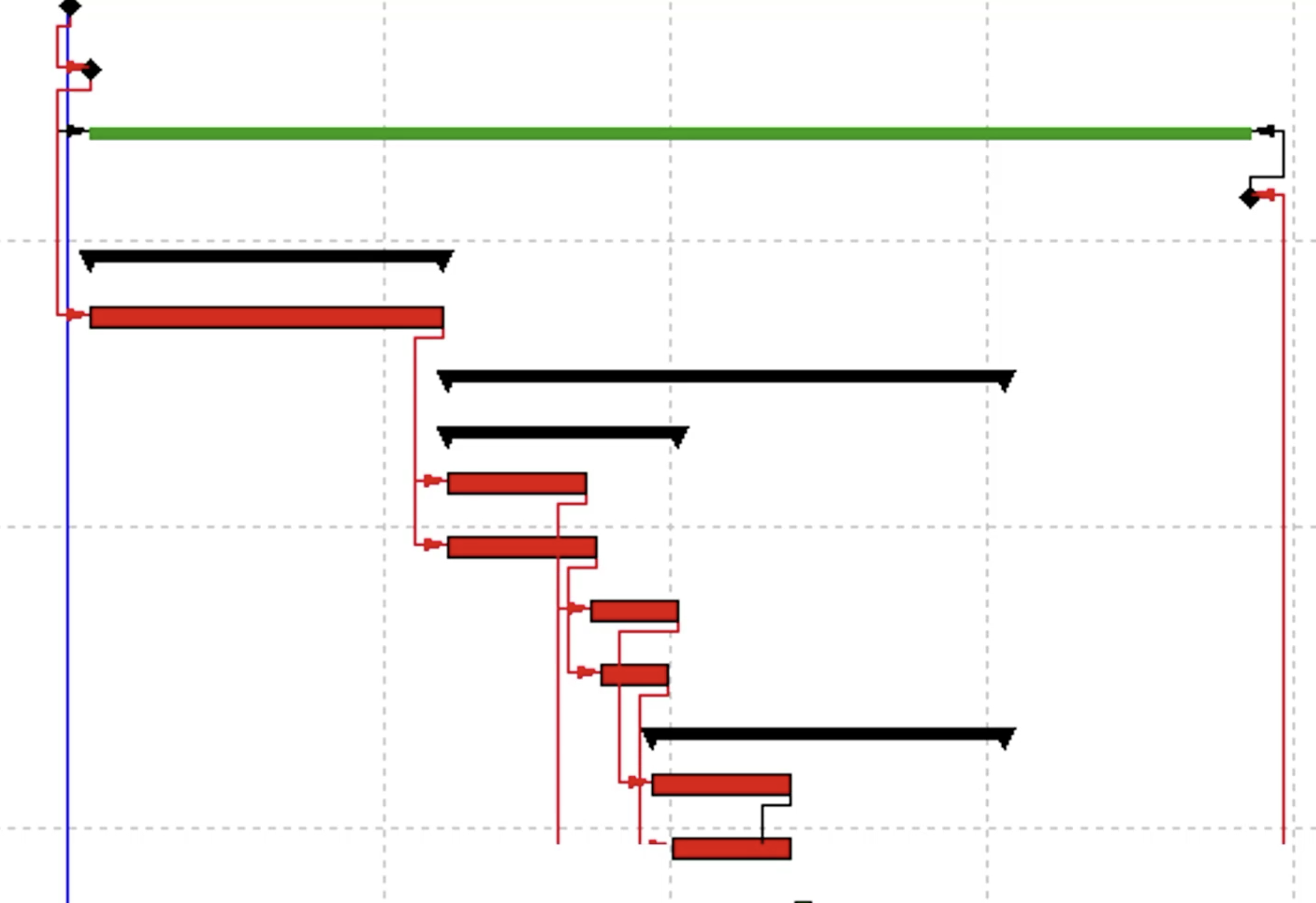

在Primavera P6中创建调度时,一个重要的事项是在活动之间构建逻辑关系,如下图1所示。
计划中的所有活动都应该分配它们对计划中的另一个活动的依赖关系。在本文中,我们将讨论关系的类型、逻辑以及在Primavera P6中使用关系。
什么是关系/依赖?

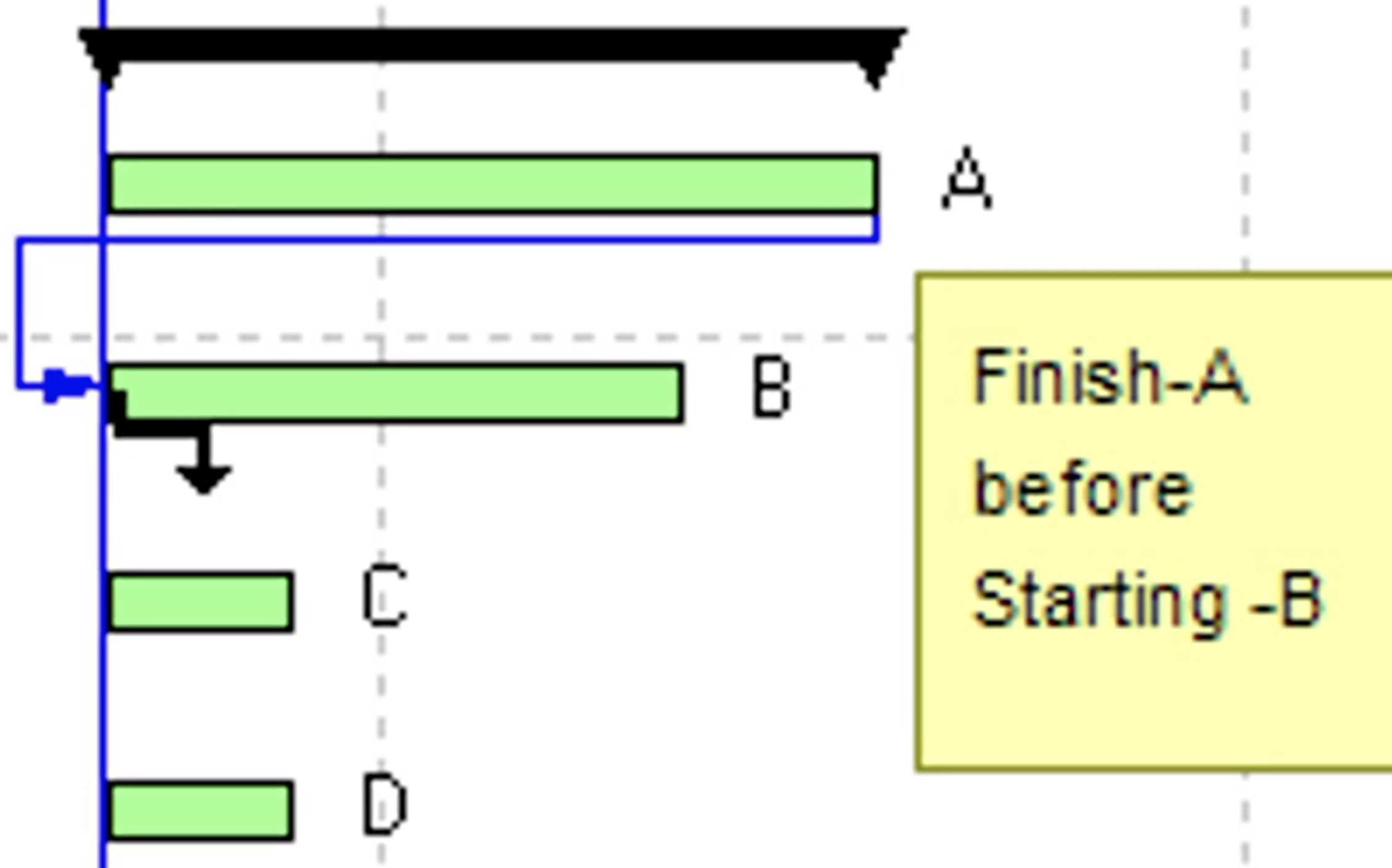

关系(依赖关系也称为关系)是一个连接的通用术语,它显示了一个活动如何依赖于计划中的另一个活动。例如,活动B的Start依赖于活动A的完成Finish,如图2所示。
逻辑

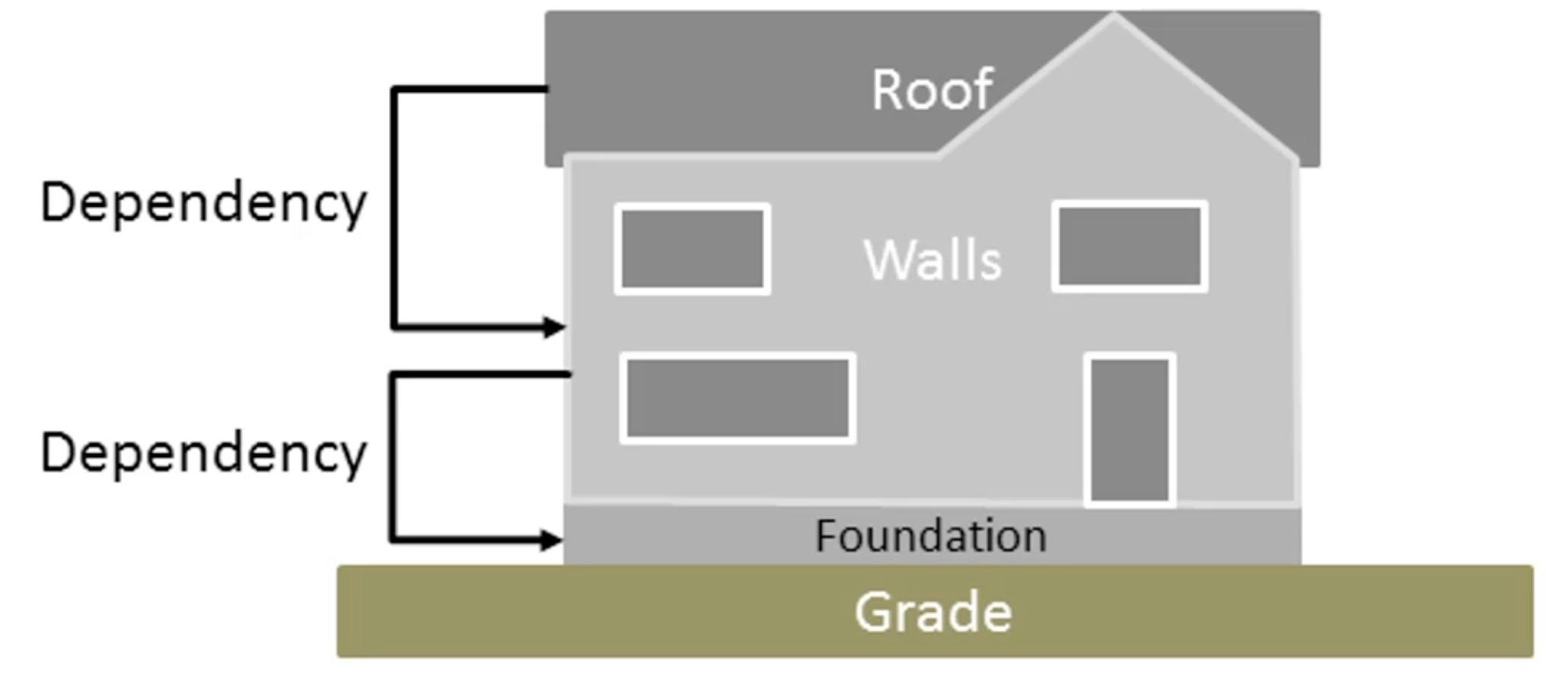

逻辑是关系的逻辑顺序。例如,如果正在建造一所房子,屋顶依赖于墙壁的完成,墙壁依赖于基础的完成,如下图3所示。
在物理上不可能以任何其他逻辑顺序建造房屋,因此有了这个术语“逻辑”。

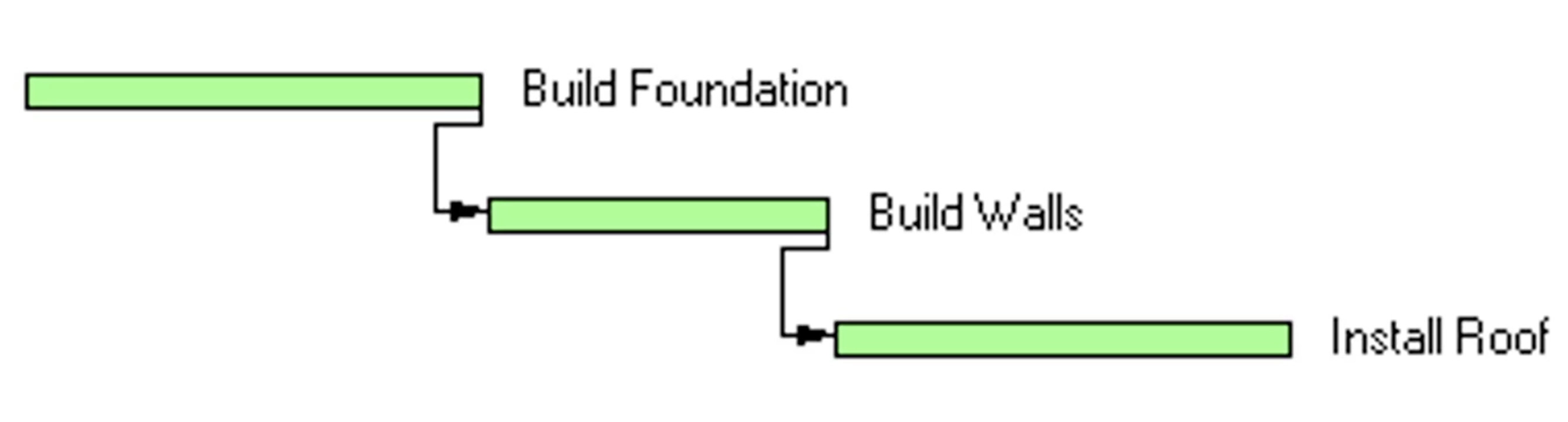

在我们的例子中,活动之间的关系非常明显,如图4所示。
然而,实际上,在Primavera P6中使用关系通常更加详细和复杂。如果你正在制定一个项目进度表,而你不熟悉这些活动,或者它看起来非常详细,你应该与你的项目团队协商,以确保你制定的进度表是现实的。

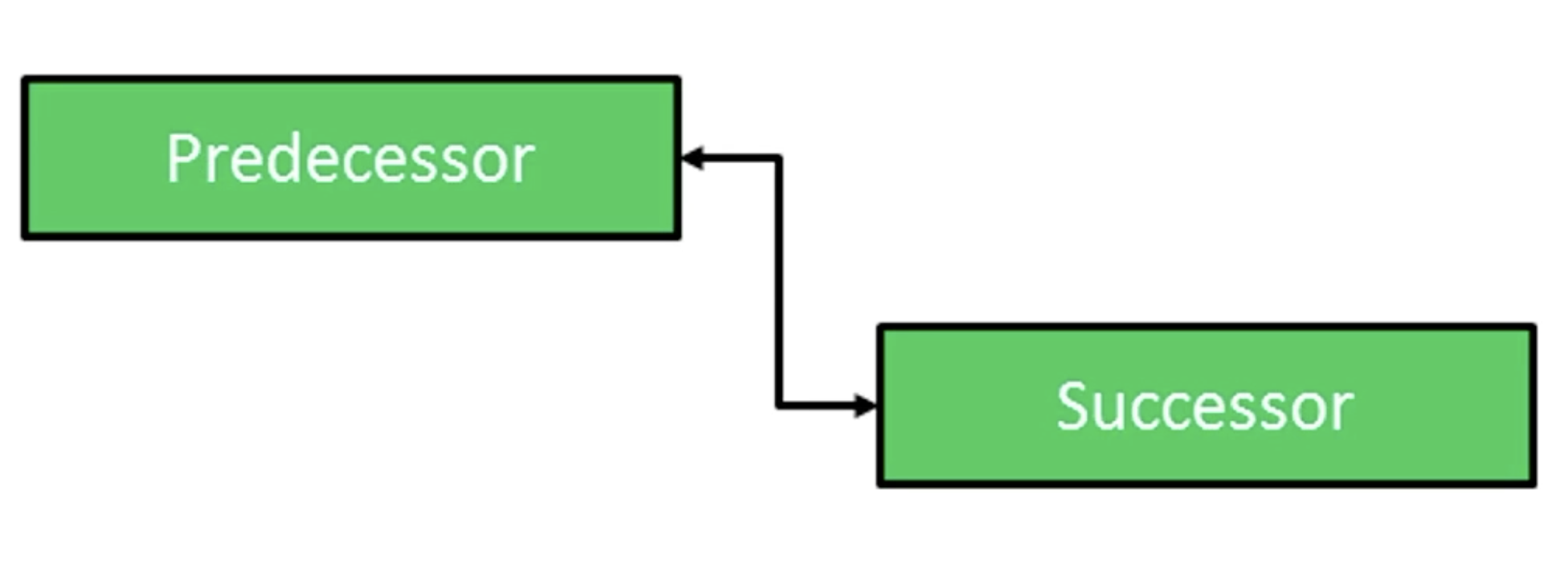

在项目管理活动的几乎所有分支中,彼此之间都有前任/后继关系,如下面的图5所示。
的关系
可以在项目计划中的活动之间创建四种标准类型的关系:完成到开始、开始到开始、完成到完成和开始到结束。
从结束到开始(FS)

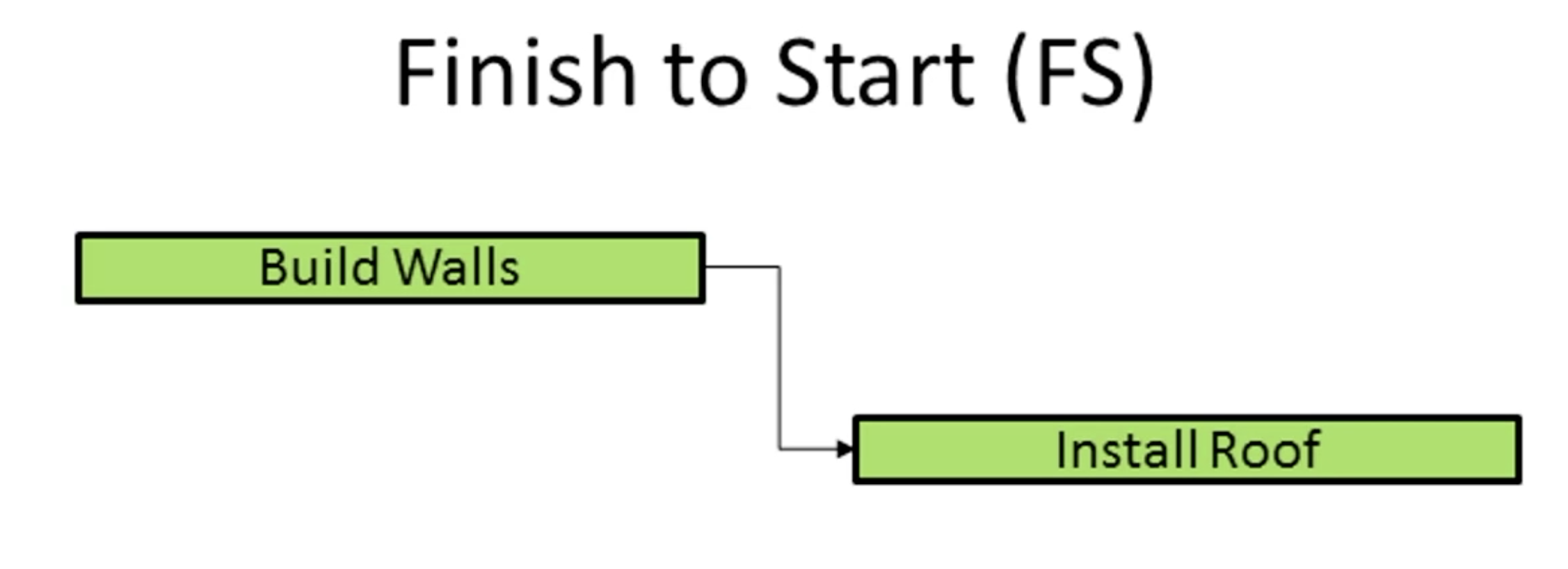

FS关系是Primavera P6调度中最常用的关系之一。前一个活动必须在后继活动开始之前完成。在下面的例子中,在图6中,房子的墙壁必须完成在屋顶安装之前建造开始.
开始到开始(SS)
SS关系类型在Primavera P6调度中被广泛应用。在上一个活动启动之前,后续活动不能启动。这种类型的关系通常用于链接开始里程碑。

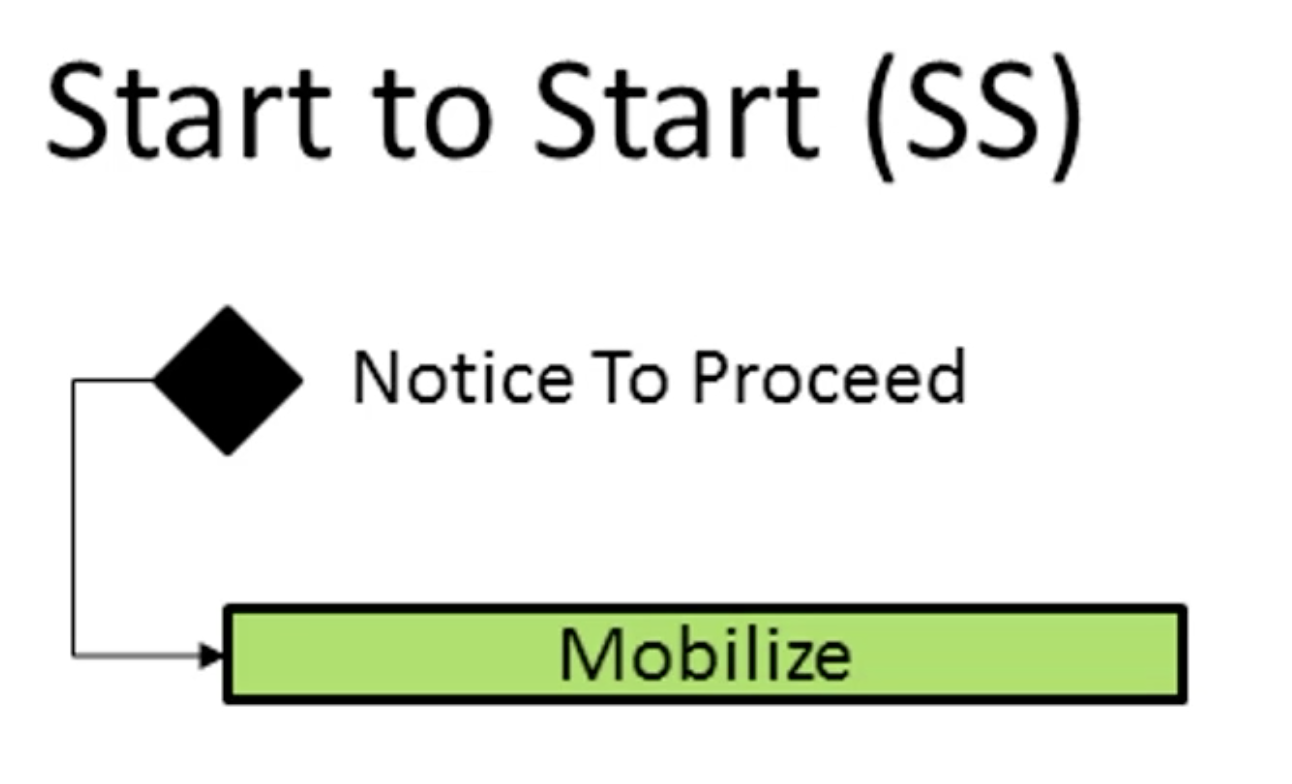

开始里程碑在Primavera P6中只有一个开始日期,所以通常使用S/S关系。在我们的例子中,如图7所示,我们的“继续通知”有一个开始里程碑,而“动员”有一个S/S/关系。在项目上的“动员”不能开始直到有一个开始由客户发出“继续进行通知”
终点到终点(FF)

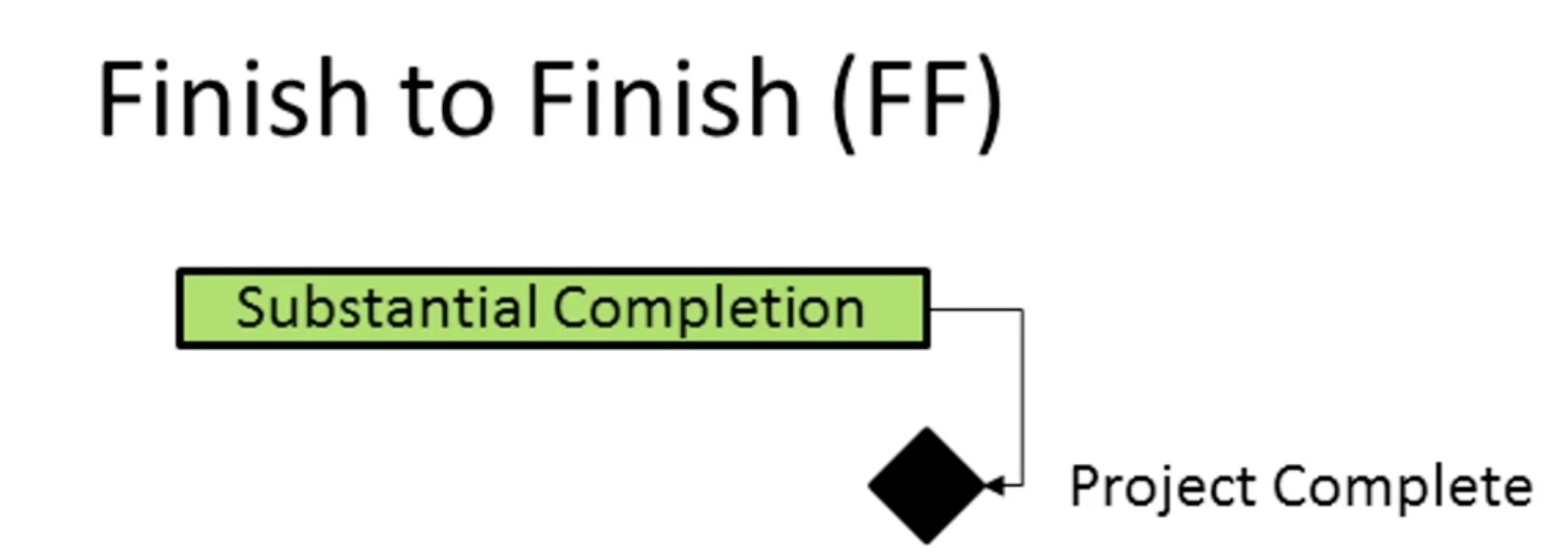

FF关系在Primavera P6调度中也被广泛应用。后续活动在其“前任”活动完成之前无法完成。这种关系类型通常用于链接完成里程碑。在我们下面的例子中,图8中的“项目完成”里程碑不能完成直到“实质性完成”为止完成了.
从始至终(SF)
在Primavera P6调度中很少使用SF关系。上一个活动不能完成,直到它的后继活动开始。由于这种关系类型会引起混乱,并且缺乏可以应用它的实际情况,因此在许多调度指南中都不鼓励使用这种关系。
在我们的例子中,如图8所示,“Generator”不能完成运行到“电网电力”开始并在现场提供。
总结
当您在Primavera P6中定义活动之间的关系时,应该注意确保“前任”和“继任者”活动在逻辑上绑定在一起,以表示项目进度中的实际工作顺序。
FS关系被调度程序广泛使用,许多组织更喜欢这种关系,因为它提供了调度透明性和总体调度质量。
SS和FF关系通常分别与开始和完成里程碑联系在一起,尽管它们也可以在项目进度中使用。
应该避免SF关系,因为许多组织在其调度指南中声明不应该使用它。
