在Deltek Acumen Fuse,调度器可以将项目划分为统一的区间,以呈现Acumen Fuse相位分析器的结果。您还可以为报告特定日期指定一个惟一的阶段边界。下面我们将进一步探讨这个问题。
Acumen中的Acumen Fuse相位分析仪为项目的每个阶段分析各自的度量组。调度器指定分析阶段的间隔(或宽度)。Acumen有从天到年的几个可用间隔。它还有一个跨越项目生命周期的间隔(Single)。当调度程序需要对项目持续时间或唯一的阶段边界进行阶段分析器分析时,Single interval可以提供帮助。
本文演示如何为Acumen metric组相位分析器结果指定一个明确的报告日期或相位边界。
Acumen熔断器相位分析仪
Acumen Fuse阶段分析器为项目的生命周期提供度量组分析,并将其划分为阶段。如前所述,您可以从选择的几个间隔中将项目划分为几个阶段。因此,如果您的报告周期是每月,请将间隔设置为月。
在最近的一堂课上,一个学生问,是否有可能为度量基团相分析指定一个特定的记录日期?显然,这个学生的分包商在每个月的第四个周五提供进度更新。答案是肯定的。可以创建一个独特的相位边界来呈现相位分析器的结果。让我们来演示一下。
在下面的图1中,我们有一个演示工作簿,其中有一个导入的Primavera P6 XER文件。

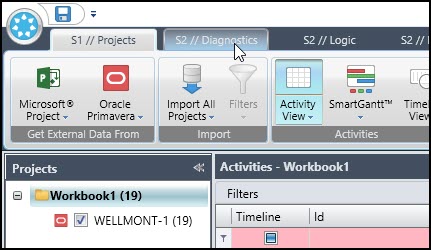

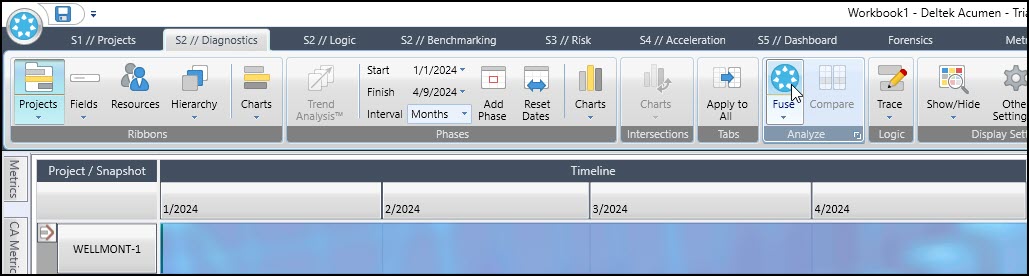

我们想做一个锐敏熔断器分析。继续并选择' S2 // Diagnostics '选项卡,如图1所示。然后单击Fuse按钮(图2),以运行Schedule Quality Fuse分析。

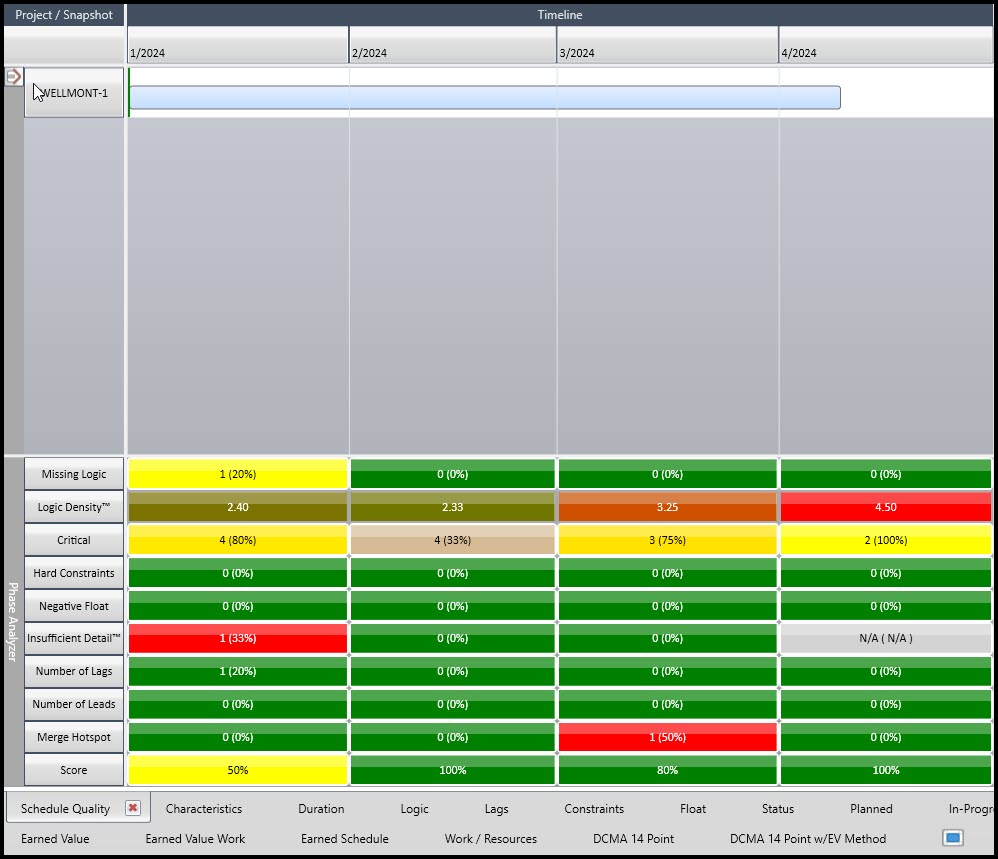

图3显示了一个月间隔的相位分析器结果。

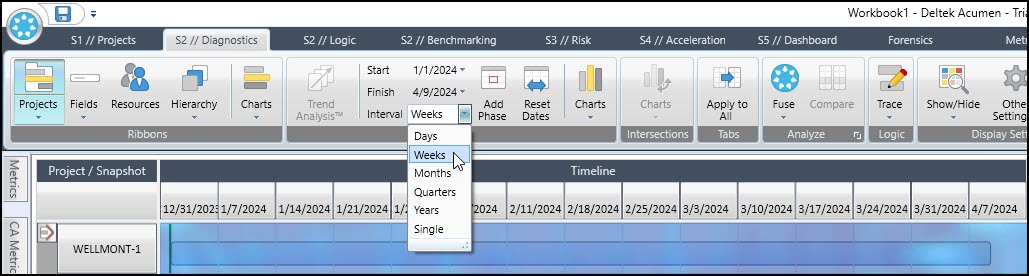

每月是默认值,但如前所述,调度程序有几个时间段可供选择。请看图4和Interval下拉菜单。如图4所示,所有可用的单位如下:Days、Weeks、Months、Quarters、Years和Single。

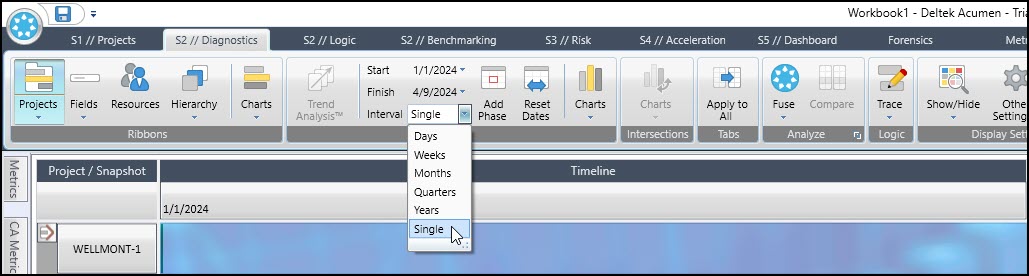

同样,Single interval是针对项目的生命周期。我们希望为每个分析周期定义一个明确的阶段边界,在我们的演示中是每个月的第四个星期五。在图5中,我们通过选择Single区间为我们唯一的相位边界定义设置了舞台。

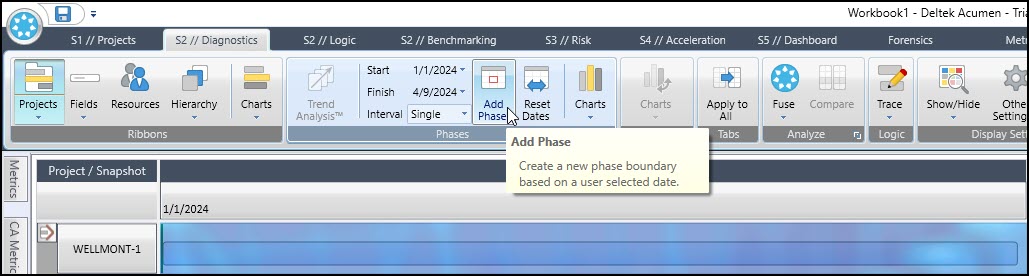

在图6中,我们继续进行一月报告期间的阶段边界定义,并单击Add phase。

我们的项目将于2024年开始。在Add Phase日历中到达2024年的最有效方法是单击月和年标签,如图7所示。

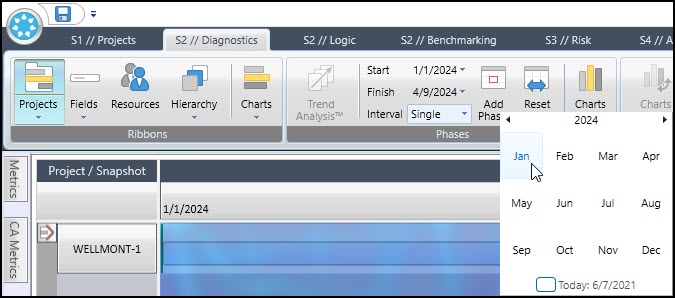

接下来,我们用右边的箭头点击时间,直到2024年。然后我们选择一月,如图8所示。

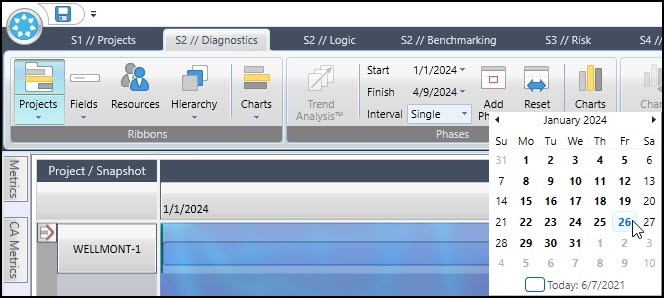

最后,选择2024年1月的第四个星期五很简单,如图9所示。

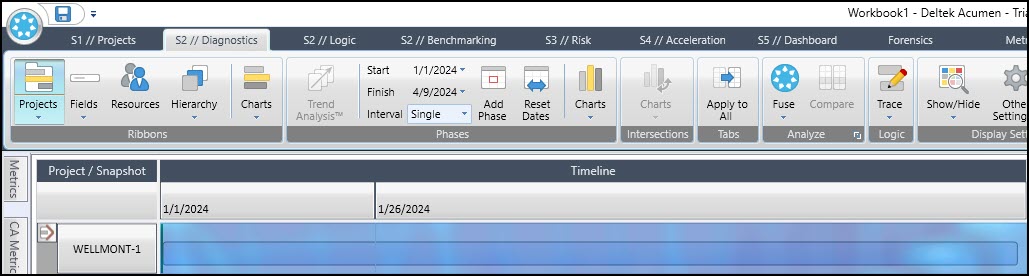

图10显示了最近定义的1月26日th相边界。
我们继续并单击Add Phase以定义2月23日理查德·道金斯, 2024年,2月第四个星期五的相位边界。

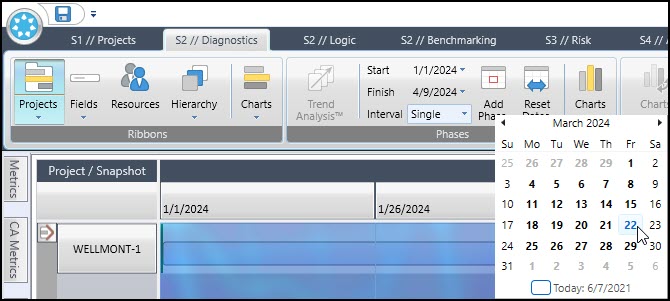

2024年3月有五个星期五,但我们为3月的第四个星期五(22日)定义了一个阶段边界nd,图12。
我们注意到演示项目生命周期的阶段分析器报告周期,并单击Fuse按钮,图13,以执行Schedule Quality Fuse分析。

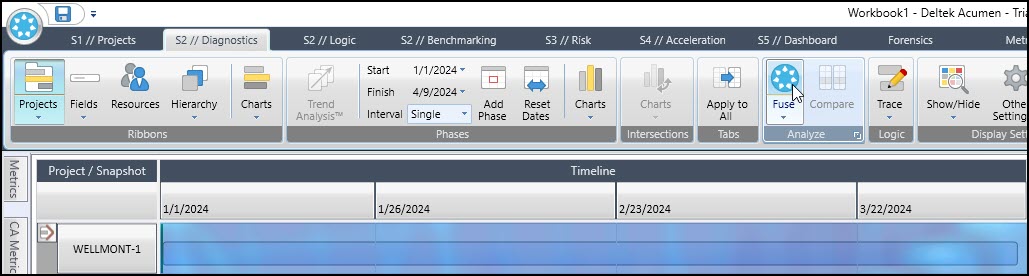

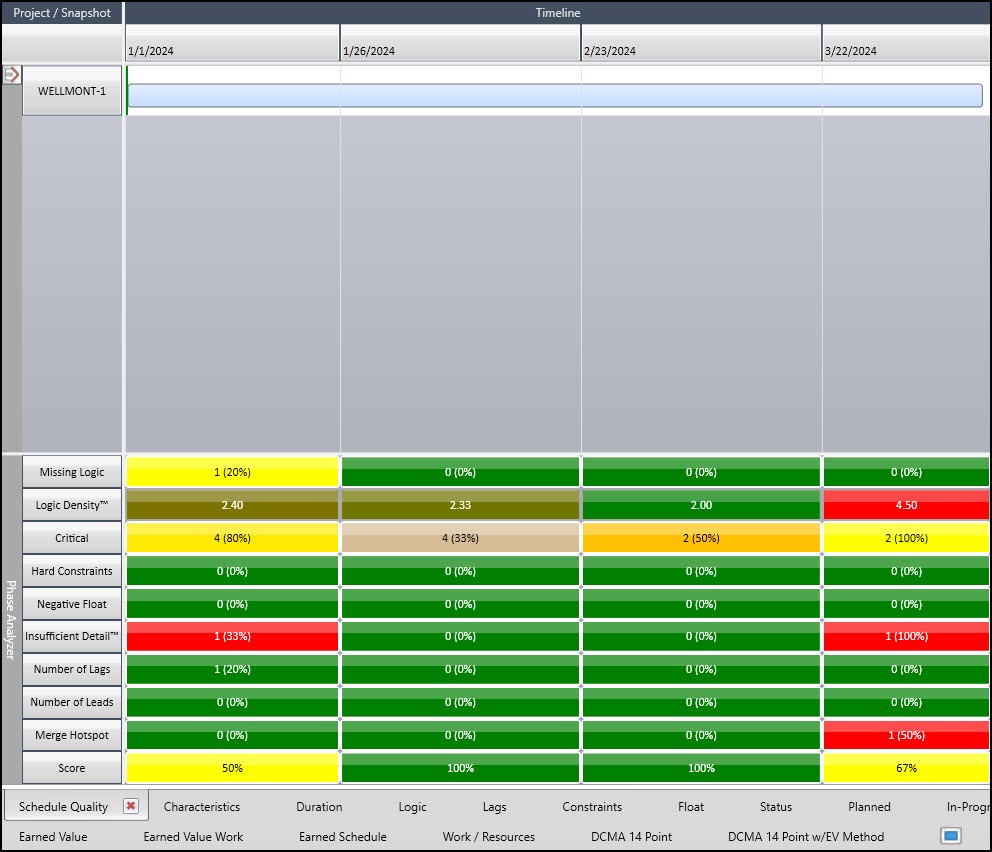

最后,图14显示了项目生命周期中每个月的第四个星期五的Schedule Quality度量结果。
我们的阶段分析器报告在项目生命周期中有以下四个阶段:(1)1月1日圣通过26th(2) 1月26日th2月23日结束理查德·道金斯(3) 2月23日理查德·道金斯3月22日结束nd(4) 3月22日nd到项目结束。
总结
贯穿项目生命周期的报告周期并不总是统一的,因此指定一个智慧融合所有项目阶段分析器记录日期的单位间隔可能并不理想。在这些情况下,选择Single interval,这同样是针对项目的生命周期。然后继续使用Add Phase为每个状态日期定义惟一的阶段边界。通过这种方式,阶段分析器报告与分包商更新的真实范围相匹配。
