• 跳到主要内容
  • 跳到主侧栏
  • 跳到页脚

十六咨询

项目和挣值管理,Primavera P6 & Deltek Cobra & Acumen Services

703-910-2600
  • 培训课程
    • Primavera P6训练
    • betway手机平台
    • 挣值管理培训
    • betway88必威官网
    • betway88必威体育
  • betway777必威
  • betway88必威app
    • betway88必威
    • 你的EVM系统
    • 认证
    • 数据分析和报告
    • 后期合约支援
    • 员工增加
    • 政府采办项目指南(MIL-STD 881D)
  • 工具
    • 白桃花心木P6
      • 知识转移,指导和指导
      • BI出版商服务
    • 白桃花心木统一者
    • Deltek眼镜蛇
      • 知识转移,指导和指导
      • 员工增加
    • 微软项目到Primavera P6转换服务
    • 微软项目
      • 建立综合总时间表(IMS)
      • 集成微软项目与Deltek Cobra
      • 从Microsoft项目迁移到Oracle Primavera P6
  • 必威体育网页全网独家
    • Deltek智慧
    • Deltek眼镜蛇
    • 挣值管理
    • 微软项目
    • PMO
    • 白桃花心木P6
    • 项目管理
    • 风险管理
  • 客户
  • 联系我们

Deltek Acumen 360

你在这里:首页 / Deltek智慧 /Deltek Acumen 360

2022年5月9日通过十个六

Deltek Acumen 360 Deltek Acumen 360提供360度视图的所有调度可能性。在这里,我们检查Acumen 360的主要功能,展示它是如何工作的。

Deltek Acumen 360允许您实时生成计划场景,以便您可以模拟场景中的持续时间下滑和节省,并立即评估影响。您可以加速(或减速)计划的任何部分,并立即看到对项目的影响。

您还可以在计划的所有级别上检查延迟和加速。这包括活动、可交付物和项目级别,提供上层和下层的进度透视图。

在工作分解结构(WBS)和相关的努力或个人任务的所有级别上调查持续时间挫折和节省的能力,可以真正360度地查看潜在的进度结果。

本文探讨了Deltek Acumen 360的主要功能,为调度前景提供了一个全面的视角。

Deltek Acumen 360

Deltek Acumen 360还有其他功能,但我们目前的研究重点是软件模块中反映其名称360的那些方面。必威手机登陆界面换句话说,这些功能为我们提供了360度全景的调度可能性。

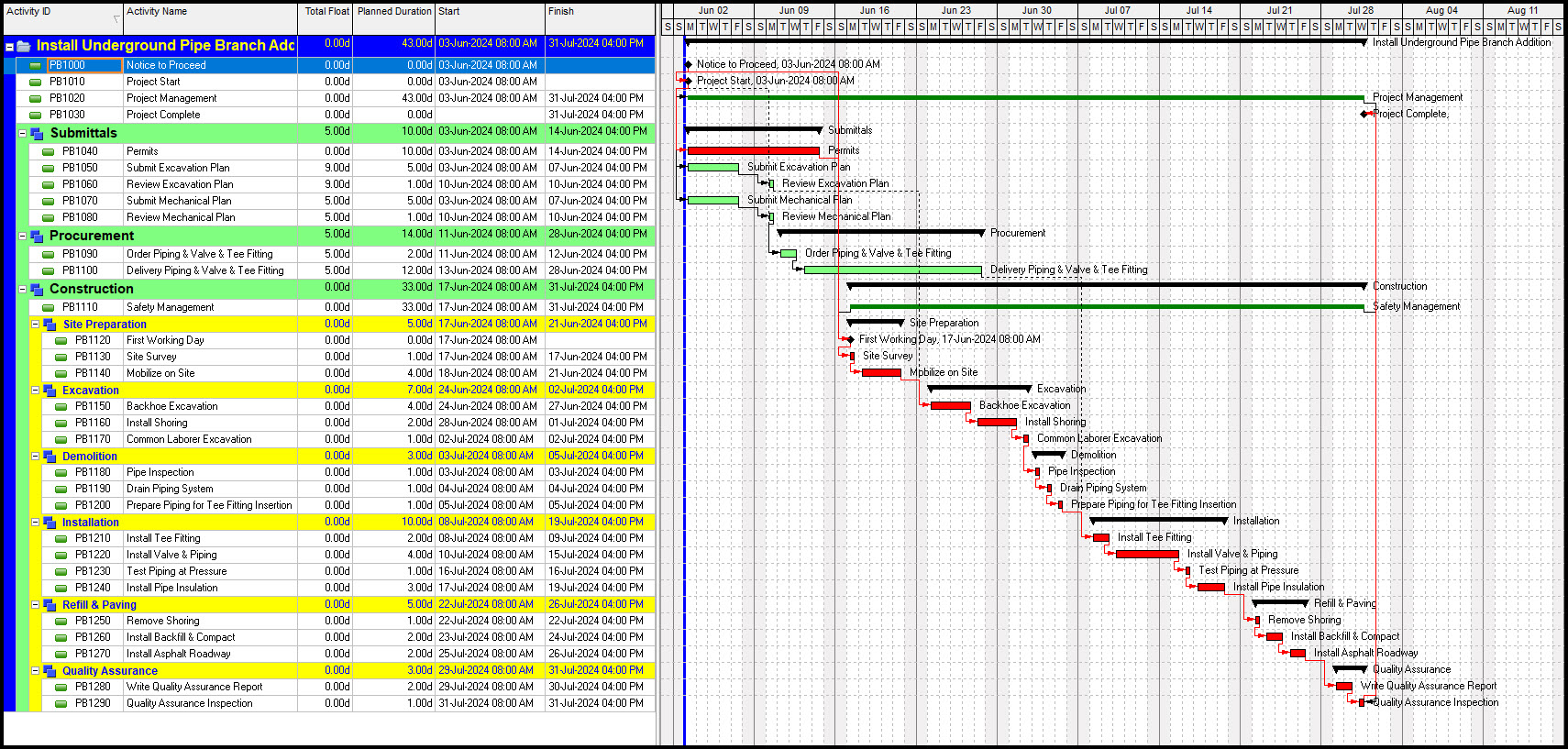

我们在图1中有我们的示范P6地下管道分支增加工程,图1。

春华P6时间表 图1

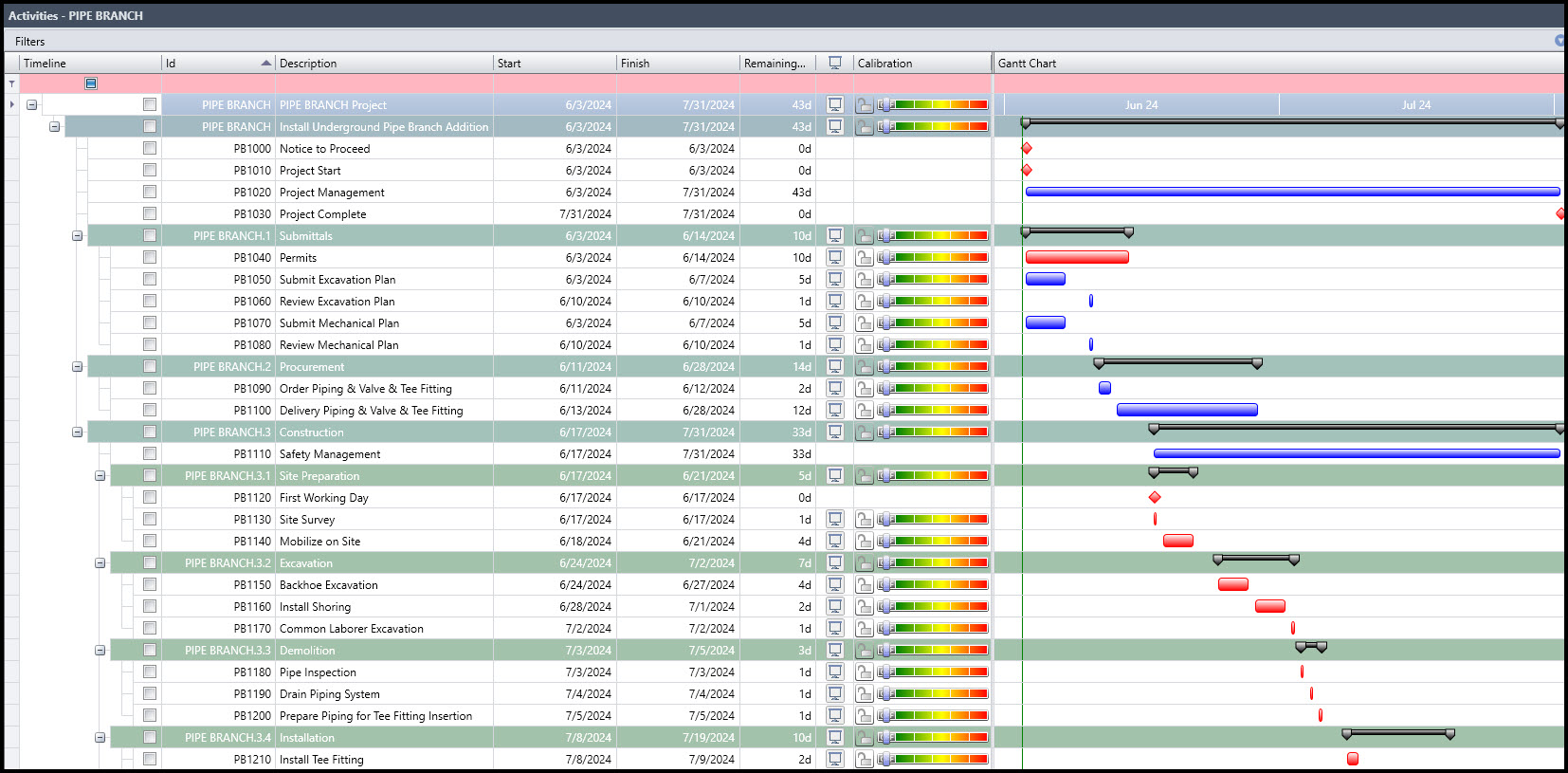

图2中显示了导入Acumen的同一调度。

进口P6附表 图2

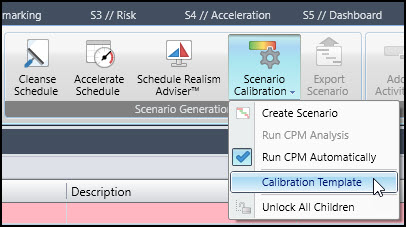

它是校准滑块,提供360度的时间表视角。继续使用场景生成带组中的校准滑块,选择场景校准|校准模板,如图3所示。

Acumen场景生成带状组 图3

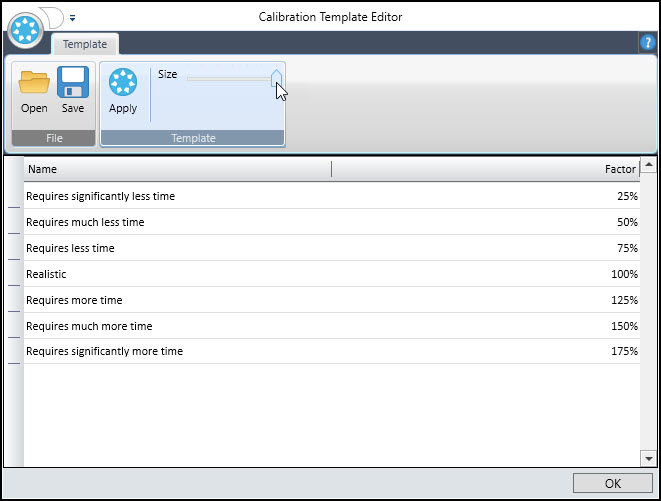

调整校准模板的大小,使校准器的跨度从需要的时间显著减少到实际需要的时间显著增加,如图4所示。

锐角校正模板 图4

因此,校准模板设置包括不同的视角,从需要更少时间的级别,通过现实,到需要更多时间的级别。如图4所示,需要较少时间的持续时间乘以一个小于1的因子。实际持续时间乘以1。最后,需要更多时间的持续时间乘以一个大于1的因子。

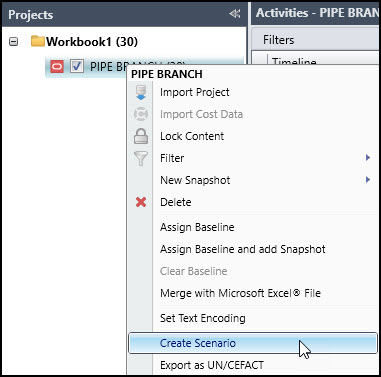

继续在导航窗格中选择管道分支计划,然后右键单击它,从弹出菜单中选择创建场景,如图5所示。

Acumen导航面板 图5

这将创建计划的场景副本,如图6所示,调度器可以使用校准滑块对其进行修改。

Deltek Acumen 360 图6

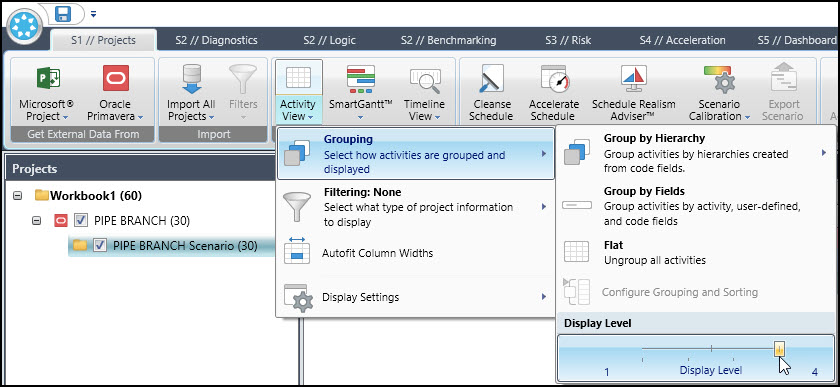

选择图6中的场景,并在活动功能区组中选择活动视图| Grouping | Display Level - 4,如图7所示。

Acumen校准设置 图7

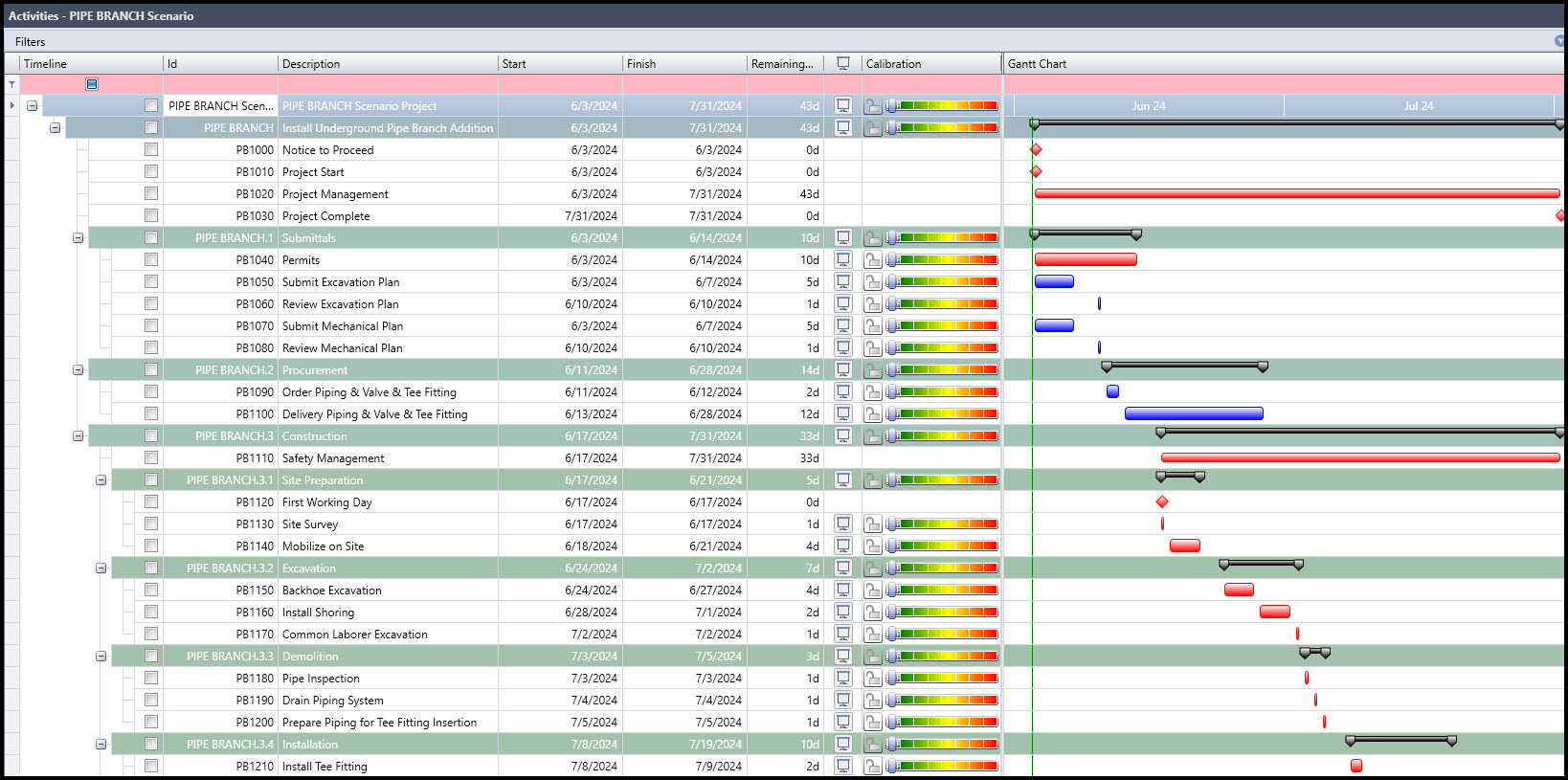

您很可能必须将显示滑块调整回级别1,然后再次将其移回级别4,以便在活动视图中显示完整的管道分支场景调度之前刷新滑块。在调整甘特图的大小以便于查看之后,时间表出现在图8中。

Acumen 360活动视图 图8

请注意,当校准滑块关闭时,计划的07/31/2024完成日期,图9。

锐敏校准滑块关闭 图9

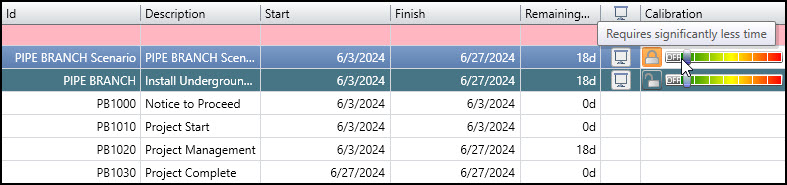

我们将整个项目的校准滑块调整为所需时间显著减少,如图10所示,并注意到新的完成日期,06/27/2024。

敏锐需要更少的时间 图10

这个完成日期是实时生成的,也就是说,没有明显的时间延迟。

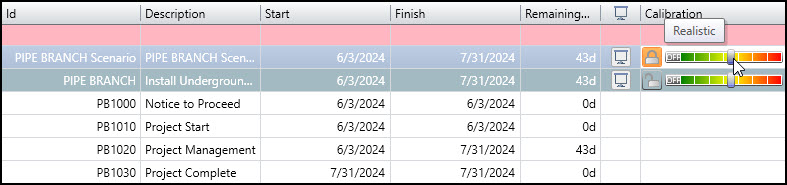

当校准滑块设置为现实时,日期与关闭时相同,如图11所示。

Acumen现实设置 图11

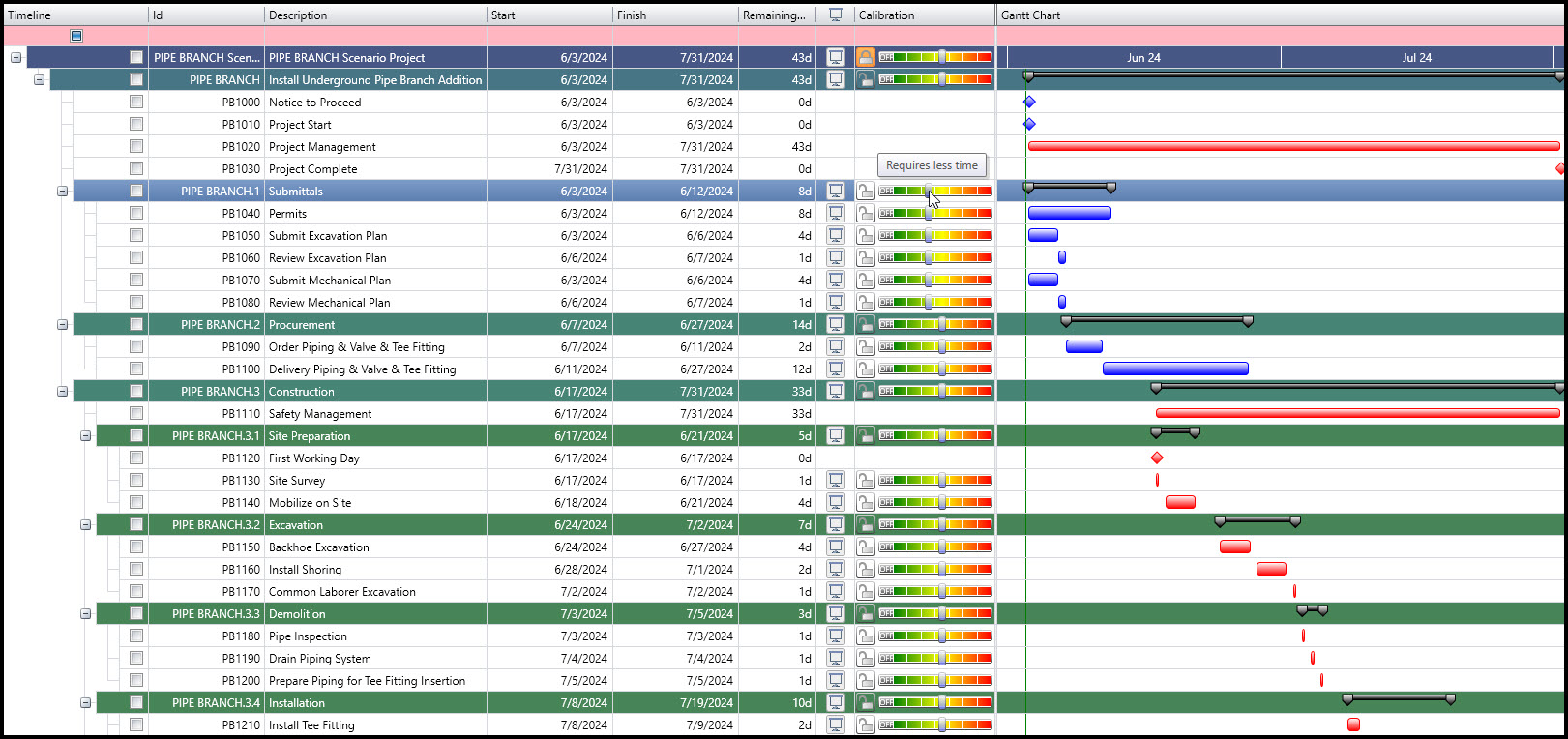

我们不仅可以为整个项目修改校准滑块,而且还可以为各自的可交付成果和所有可交付成果和以下活动修改校准滑块。在图12中,我们修改了提交内容,这样它就需要更少的时间,图12。

Acumen校准滑块 图12

当您调整提交的校准滑块时,您将观察到所有相关活动都同步移动。注意,permissions不再位于图12中的关键路径上。然后我们将单个活动PB1100输送管道、阀门和三通接头校准滑块调整为需要更多时间,如图13所示。

Acumen校准滑块 图13

我们发现PB1100延长了18天的剩余期限,但对其他交付物或活动没有影响。现在看看当我们调整PB1100校准滑块,使其需要更多的时间时会发生什么,如图14所示。

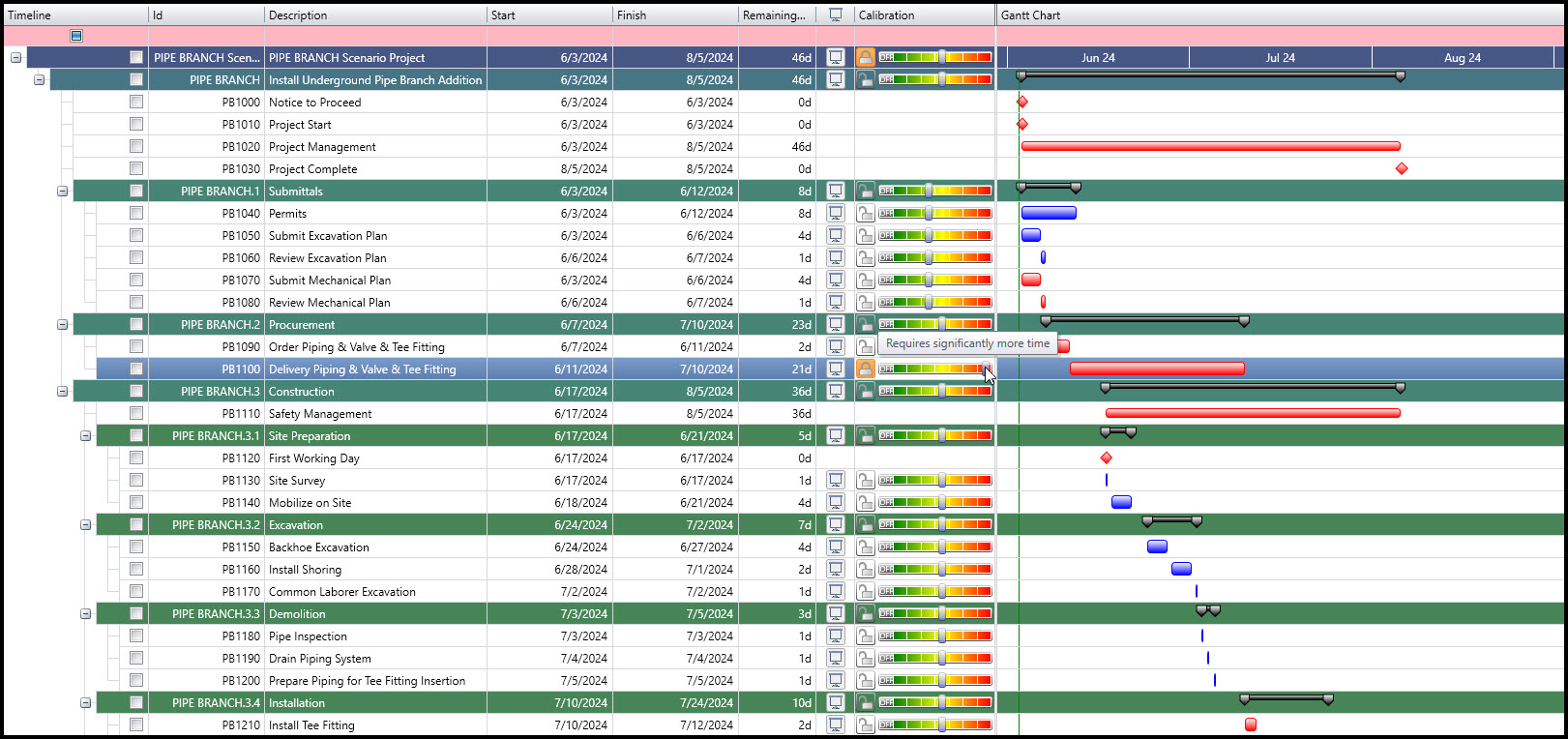

Deltek Acumen 360 图14

现在发生了重大变化。PB1100输送管道、阀门和三通接头变得至关重要。挖掘可交付内容和相关活动变得非关键。所以,关键路径现在通过采购,而不是挖掘。另请注意,除PB1120第一个工作日外,现场准备活动变得不重要。

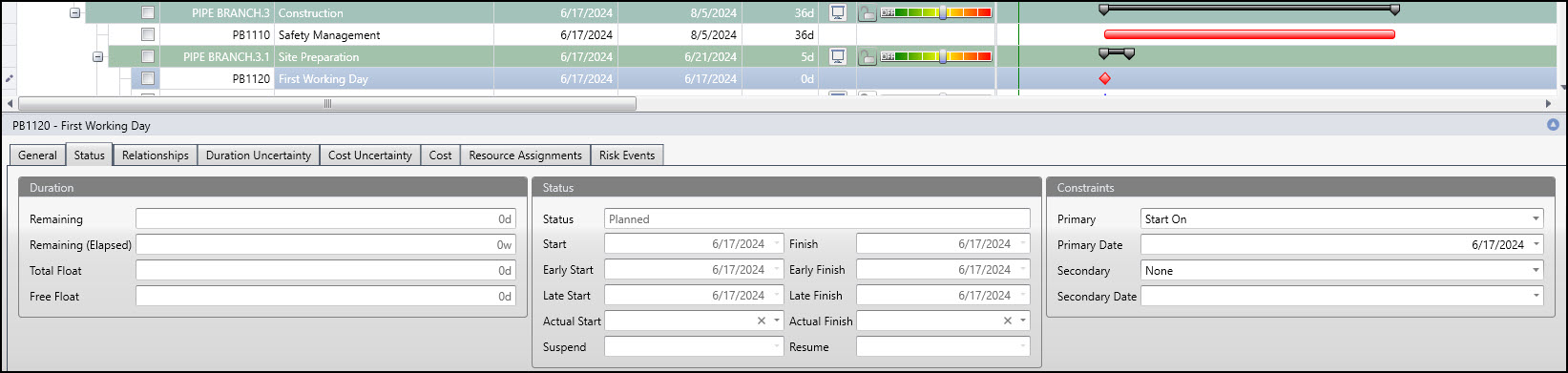

为什么第一个工作日仍然很重要?为了进行调查,我们选择PB1120 First Working Day,并在Acumen(图15)中查看其状态细节。

Deltek Acumen 360 图15

我们发现PB1120第一个工作日受到06/17/2024 Start On活动约束,这解释了为什么第一个工作日仍然至关重要。由于其活动约束,它是至关重要的。

在我们的调查中,我们查看了校准滑块调整对项目、可交付物和活动水平的影响。我们还检查了当计划元素的持续时间需要更少的时间,然后需要更多的时间时的影响。

因此,在日程安排的所有级别上,我们回顾了持续时间增加和减少的影响,提供了一个真正360度的日程安排可能性视图。

总结

Deltek Acumen 360为整个项目、工作分解结构(WBS)中的上层和下层可交付成果或单个活动生成持续时间延长和压缩的实时影响。通过这种方式,Acumen 360提供了360度全景调度可能性。

调度器可以直接在P6中查看持续时间的变化,但它不是实时的。它没有一个校准滑块,使持续时间变化的所有活动在交付同时。

然而,Primavera P6确实在甘特图上显示了活动关系线,而Acumen 360则没有。但Acumen 360还有其他功能来支持加速场景调查。因此,Acumen 360并不能完全取代P6中审查调度可能性的需要。

但是,它加快了调查速度,特别是当持续时间更改处于可交付级别并影响所有相关任务时。如果这是您的日程安排场景调查情况,Acumen 360和P6将相互补充。

购买Deltek Acumen 360模块可能是物有所值的,因为它可以360度查看调度可能性和其他调度加速功能。我们将在另一篇博客中讨论Acumen 360时间表加速功能。必威体育网页全网独家

主工具条

  • 该字段用于验证目的,应该保持不变。
  • 脸谱网
  • LinkedIn
  • 推特

类别

  • Deltek智慧
  • Deltek眼镜蛇
  • 挣值管理
  • 微软项目
  • PMO
  • 白桃花心木P6
  • 项目管理
  • 风险管理
联系我们

页脚

即将到来的课程

Primavera P6专业基础
春华P6 EPPM基础
Primavera P6 EPPM管理员
Primavera P6 BI Publisher Fundamentals
Deltek眼镜蛇基本原理
Deltek Cobra Advanced
Deltek Acumen Fuse
Deltek Acumen Risk

  • 该字段用于验证目的,应该保持不变。
  • 脸谱网
  • LinkedIn
  • 推特
  • 58必威网站6
  • 必威体育app怎么下载
  • 联系我们
  • 必威体育网页全网独家

版权所有©2022·Six Consu必威体育app怎么下载lting, LLC·703.910.2600

  • 培训课程
    ▼
    • Primavera P6训练
    • betway手机平台
    • 挣值管理培训
    • betway88必威官网
    • betway88必威体育
  • betway777必威
  • betway88必威app
    • betway88必威
    • 你的EVM系统
    • 认证
    • 数据分析和报告
    • 后期合约支援
    • 员工增加
    • 政府采办项目指南(MIL-STD 881D)
  • 工具
    ▼
    • 白桃花心木P6
      ▼
      • 知识转移,指导和指导
      • BI出版商服务
    • 白桃花心木统一者
    • Deltek眼镜蛇
      ▼
      • 知识转移,指导和指导
      • 员工增加
    • 微软项目到Primavera P6转换服务
    • 微软项目
      ▼
      • 建立综合总时间表(IMS)
      • 集成微软项目与Deltek Cobra
      • 从Microsoft项目迁移到Oracle Primavera P6
  • 必威体育网页全网独家
    ▼
    • Deltek智慧
    • Deltek眼镜蛇
    • 挣值管理
    • 微软项目
    • PMO
    • 白桃花心木P6
    • 项目管理
    • 风险管理
  • 客户
  • 联系我们
