新的P6调度器应该熟悉活动% complete。在Primavera P6中,有许多完整的类型可供选择。因此,您可以在任何给定的时间表中使用超过百分之一的完成类型。如果是这种情况,那么你就需要知道活动完成的百分比。Primavera P6 Professional有三种不同的方法来衡量进度:持续时间、物理状态和单位。
%完成持续时间
当剩余的持续时间值直接从活动% Complete字段计算时,将使用Duration % Complete类型。
物理%完成
当完成的物理工作与剩余的持续时间没有直接关联时,使用物理完成类型;生产速度不是恒定的。
%完成单位
单位%完成模型的情况下,你有多个资源以不同的消耗速度工作。
完成百分比类型是在活动级别分配的。这三种完成类型中的任何一种都有可能在时间表中分配给不同的活动。例如,您可以为时间表中的所有活动使用持续时间% complete类型,但包含步骤的活动除外,因为步骤需要物理% complete类型。
无论如何,Activity % Complete字段与分配给各自活动的百分比完成类型绑定:也就是说,它是一个通用字段,无论使用的百分比完成类型如何,它都将显示一个值。
本文演示了活动百分比完成和指定的活动百分比完成类型之间的直接关联。

图1中是我们的演示项目。
图1
这是一个包含三个活动a、B和C的时间表,分别分配了完成百分比类型的持续时间、物理和单位。项目开始是这三个活动的前身,而项目结束是这三个活动的后续。
我们从活动A开始,如图2所示。

图2
此活动的持续时间为% complete 60%,直接与剩余的2天持续时间绑定。注意,在图3中显示的两种资源分配都有24小时的实际单位、16小时剩余单位和40小时的实际单位。

图3
注意百分比完成值:60%持续时间,0%物理值,60%单位值。活动% Complete列正确地表示活动的% Complete是60%。
接下来我们进行活动B,如图4所示。

图4
活动Physical % Complete设置为80%。注意,剩余的持续时间没有链接到Physical % Complete值。我们必须手动设置剩余的持续时间,我们在图5中将其设置为剩余2天。

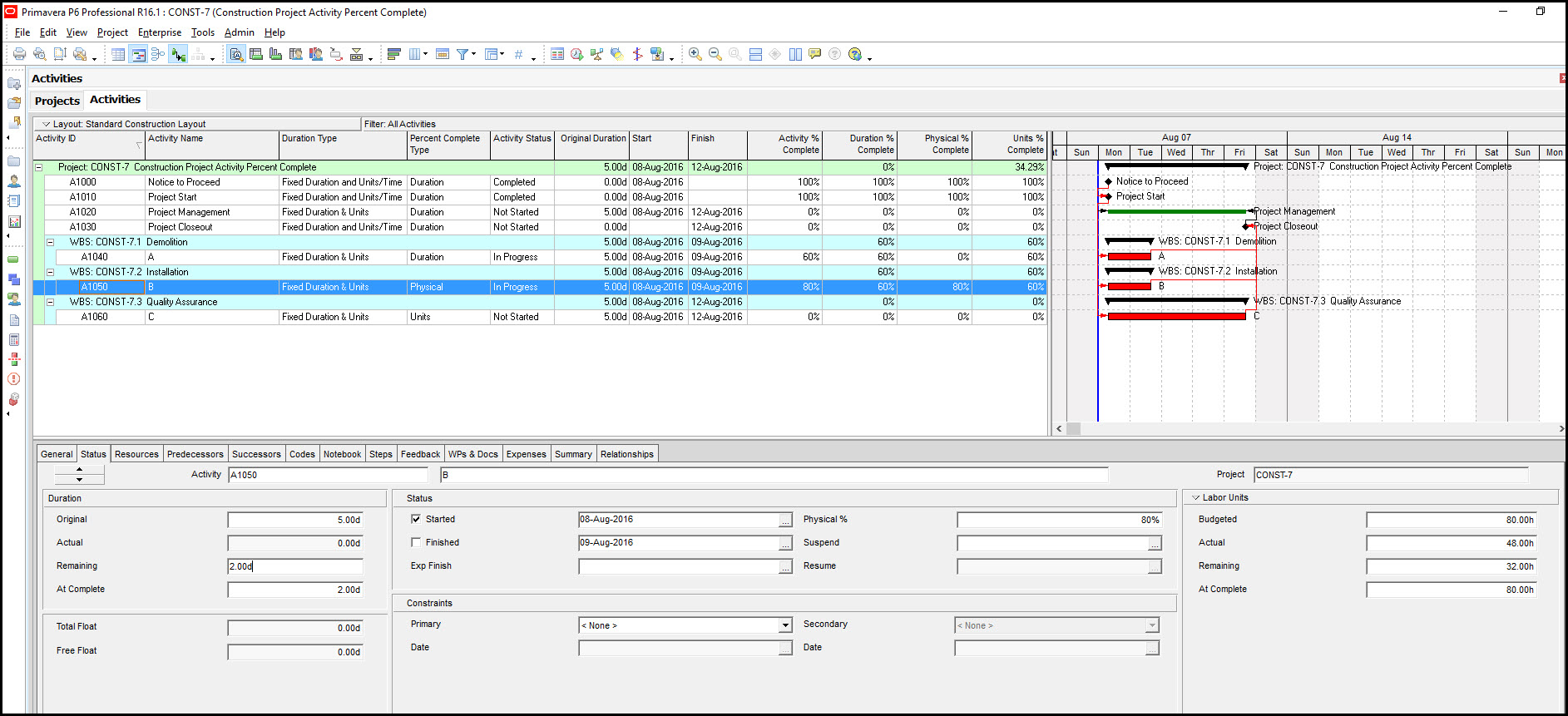

图5
注意,在图6中,两种资源的实际单位都是手动设置的,从24小时到32小时,其余的单位/时间自动调整为每天4小时,以便将剩余的工作分散到剩余的2天时间内。

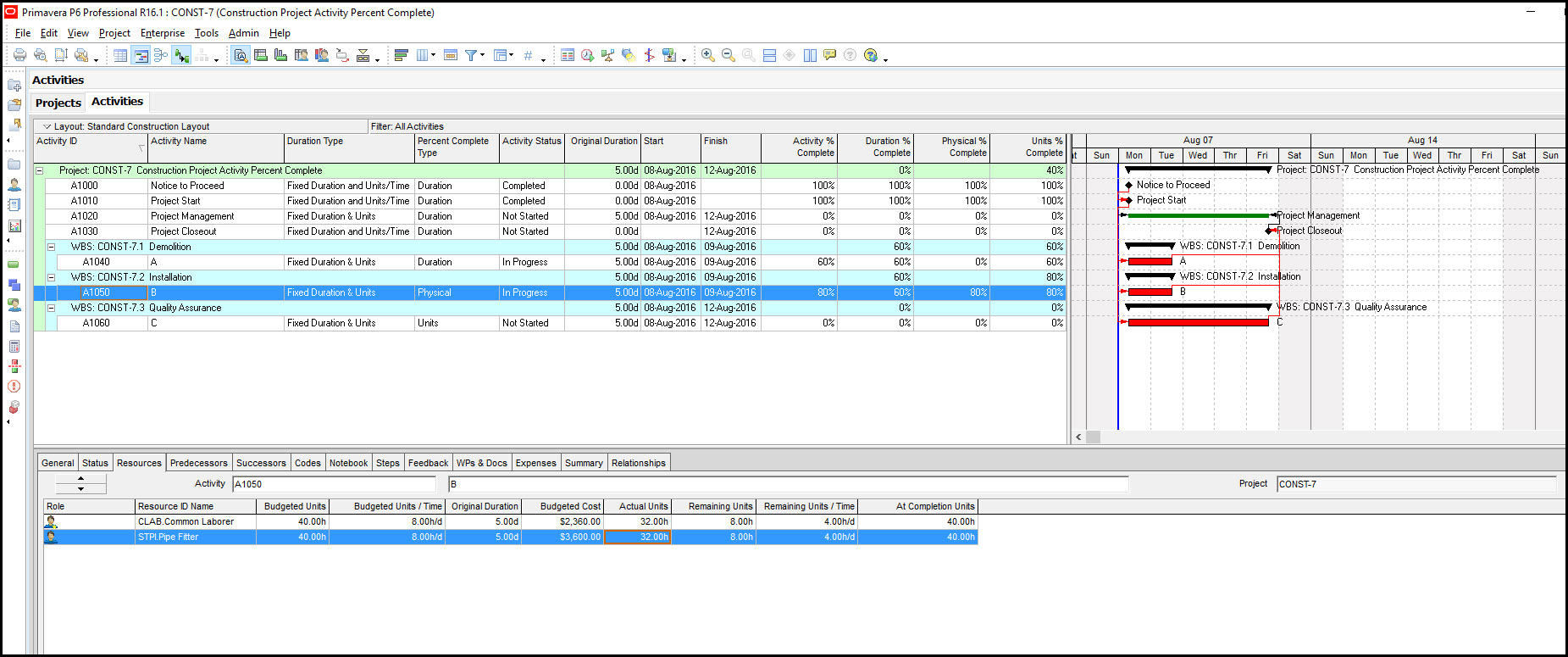

图6
注意完成百分比值:60%持续时间,80%物理值,80%单位值。80%的活动%完成值直接从物理%完成列链接。
最后,我们推进活动C,图7。

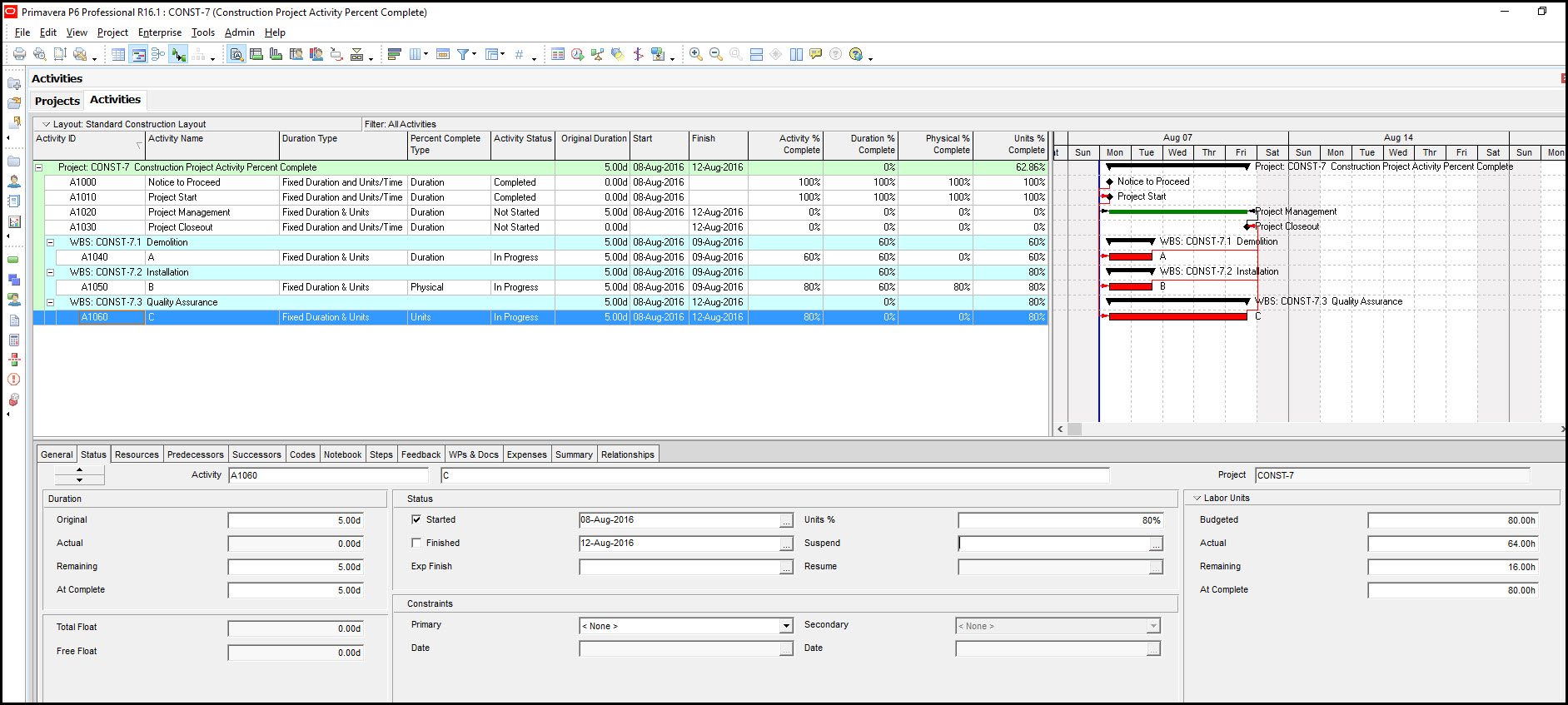

图7
活动单位%完成被设置为80%,我们将根据不同的资源消耗速率进行调整。我们还手动输入剩下的1天的持续时间,如图8所示。

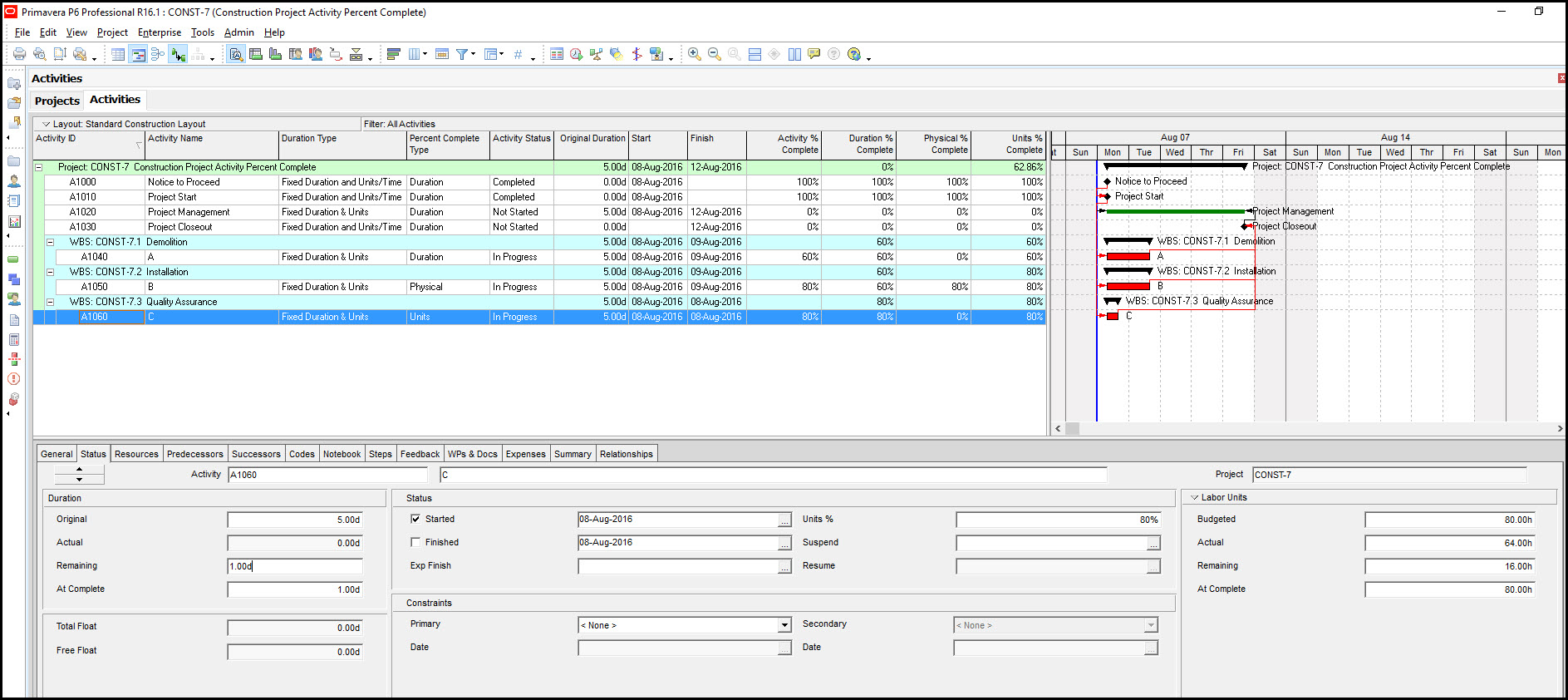

图8
在图9中,我们将资源的实际单位分别设置为32小时和30小时。

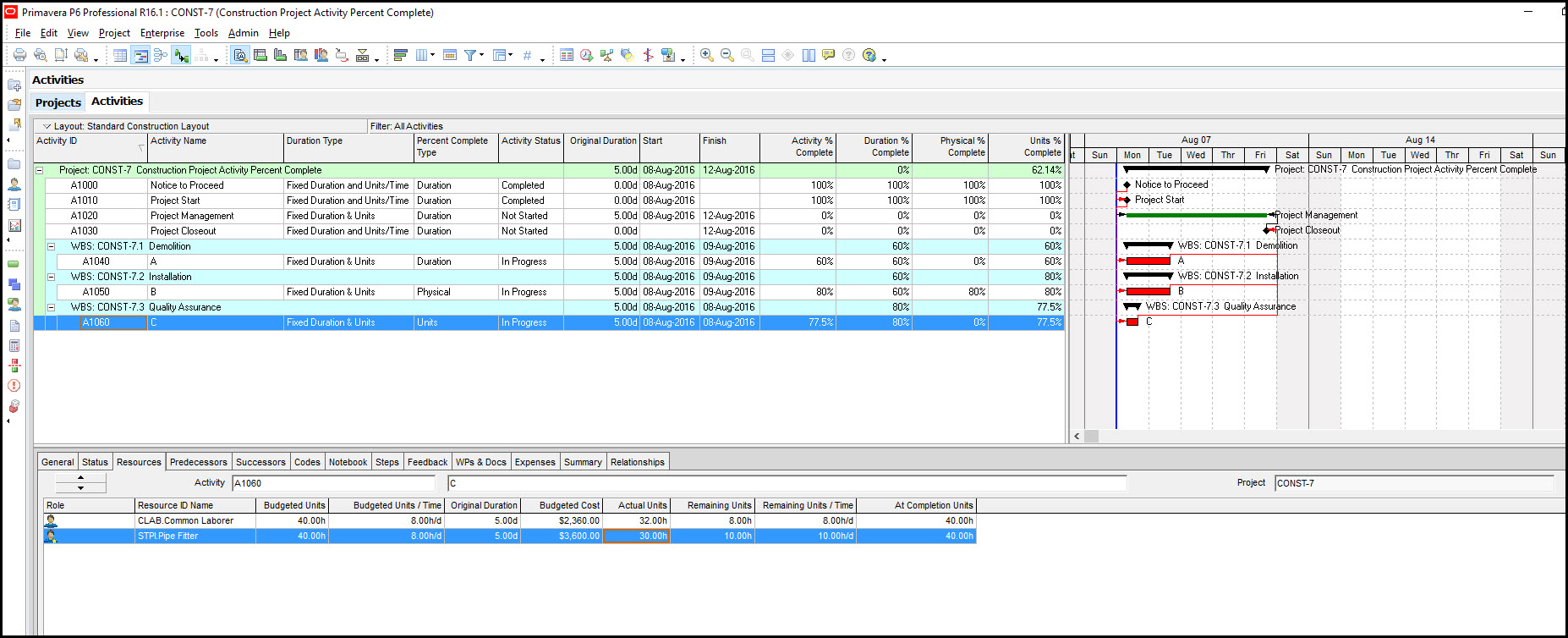

图9
资源有不同的燃烧速率。请注意,剩余的持续时间将自动计算为8小时/天和10小时/天,以每个资源的完成单位为40小时。完成百分比值计算为:80%持续时间、0%物理值和77.5%单位。活动% Complete值反映了更准确的单位% Complete值,因为资源的燃烧率不同。
在图10中,我们将数据日期向前移动一周并重新计算日程。

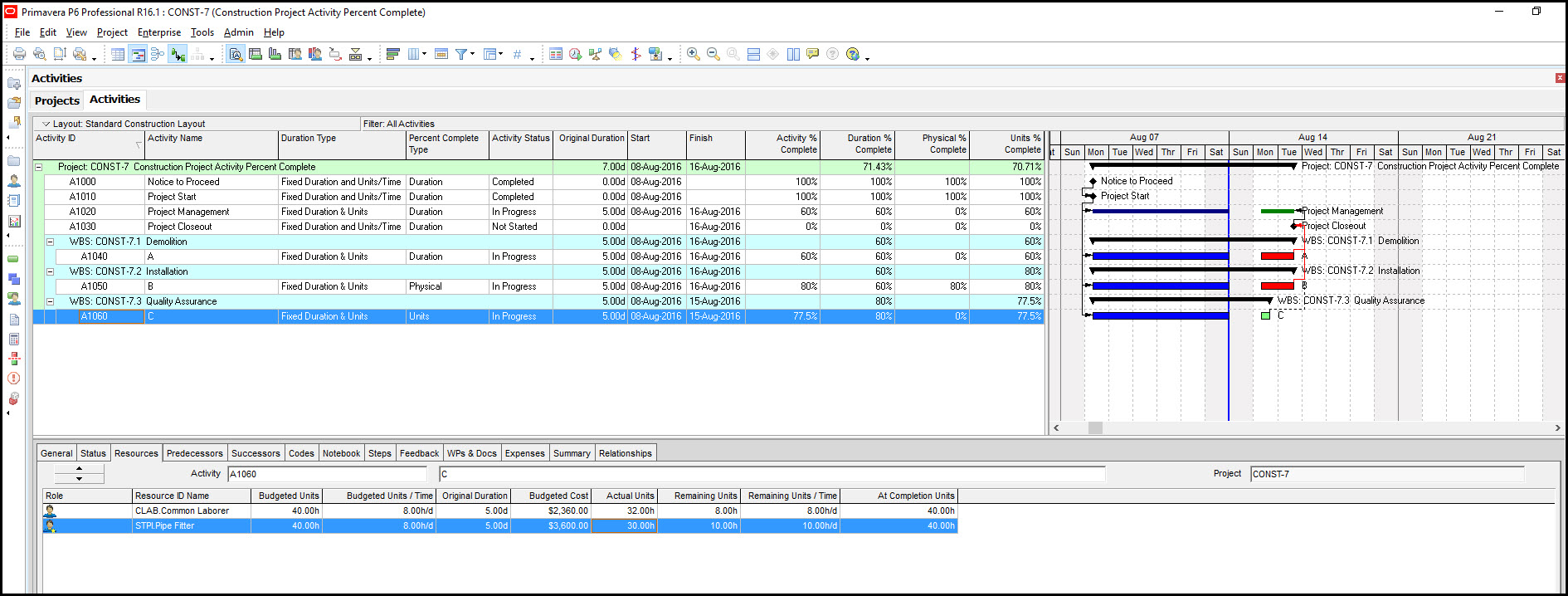

图10

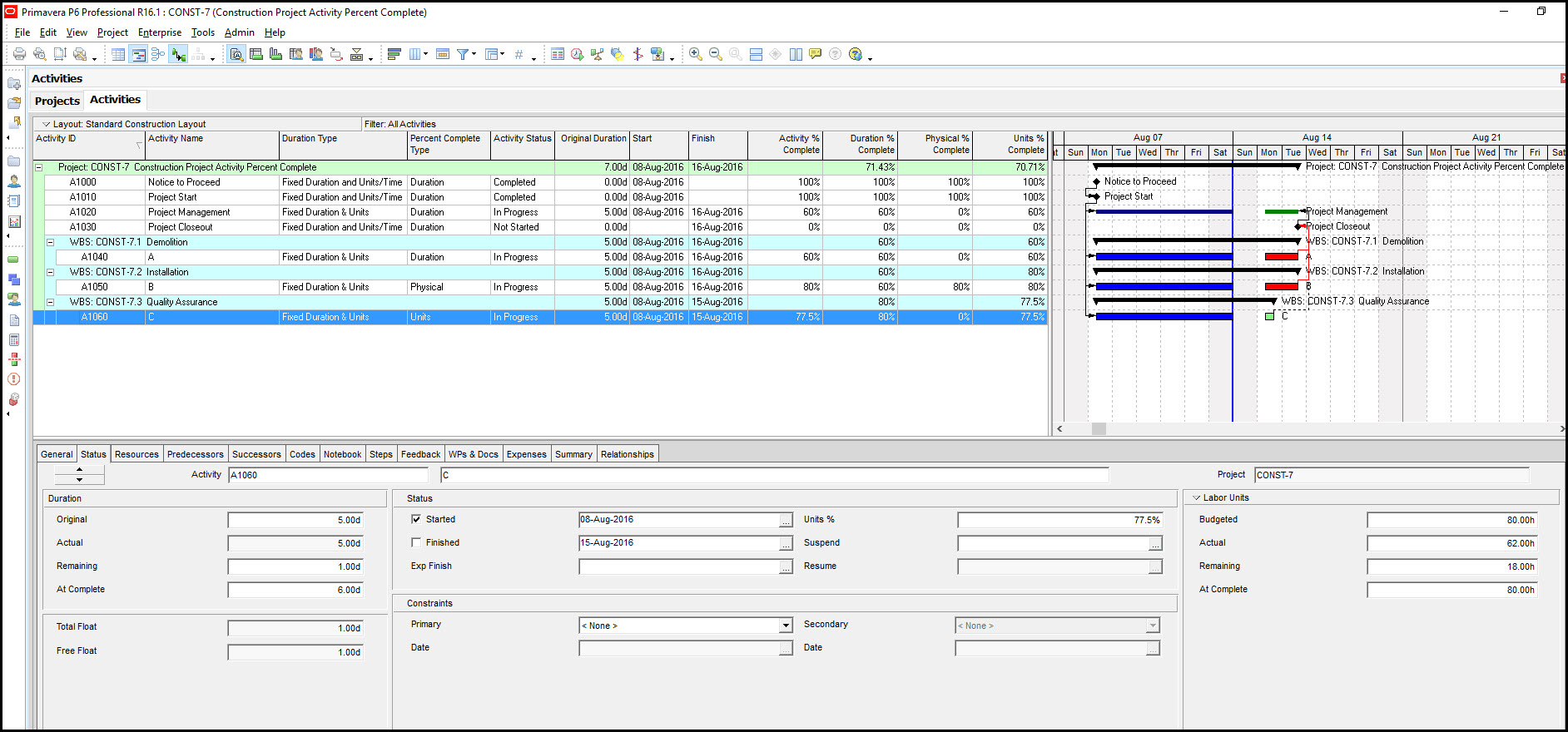

活动%完成值保持固定。注意,在图11中,77.5%的活动C单位%完成值是从62小时的实际劳动单位除以80小时的完全劳动单位计算出来的。
图11
持续时间%完成值的80%反映了两种资源在32小时内的实际单位除以在40小时内的完成单位。所以在这种情况下,不同的资源消耗率单位%完成更准确。
总结
每个Primavera p6% complete类型都是最准确的,这取决于特定的时间表情况。尽管持续时间%,物理%和单位的%完成值可以分配给每个活动,活动%完成值反映分配给活动的完成类型的百分比。这样,基于最准确的百分比完成类型的进度可以在Activity % complete列中进行总结。
