想象一个有许多任务和关联关系的大型项目,你有一个重要的任务和一个重要的开始日期。您是否有一种快速的方法来发现所有可能影响此关键活动开始日期的先前活动?
随着项目的扩大,分析活动可能对彼此产生的影响变得越来越麻烦。是的,如果甘特图条形图是红色的,您就知道您的活动开始日期很重要。但是你需要注意哪些活动呢?这些活动只要稍有延迟,就会导致重要任务的开始日期推迟。这就是“驾驶”活动发挥作用的地方。
你还想熟悉的另一个术语是“自由浮动”。通过跟踪“驾驶”任务和“自由浮动”,您可以快速将精力集中在所有可能延迟重要任务的活动上。
本文探讨了Primavera P6 Professional的价值以及如何跟踪“驾驶”关系以及“自由浮动”活动。这样,您将能够发现一个或多个任务是否侵占了重要活动的开始日期。
形势

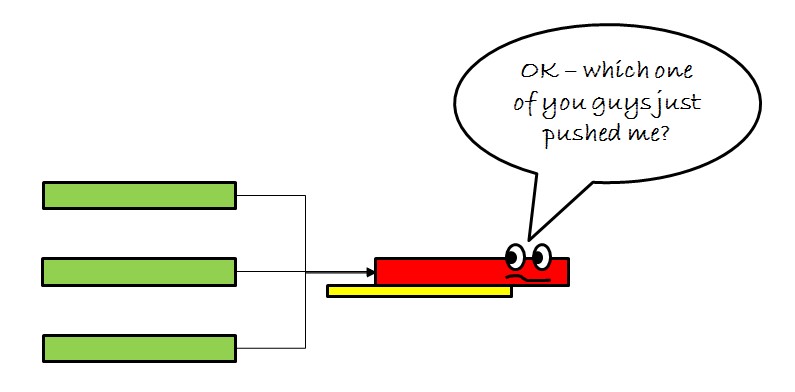

在图1中,我们有一个红色的重要活动的图像,它从黄色的基线滑落,还有三个前身活动。
图1
问题是,这些先前活动中的哪一个是导致关键活动下滑的罪魁祸首?从我们的卡通画报上你看不出来。好的,图1中的图片是对问题的过度简化。但现实情况是,对于大型项目,您很可能不会看到甘特图上所有的前辈都排成一堆,一个在另一个之上,就像我们的图中一样。
您还会发现自己在甘特图中来回滚动,寻找所有侵犯您重要任务的前辈。是的,对一个大型项目进行模糊的排序可能会让你觉得所有的前任都有相同的原始持续时间,就像我们的漫画一样。
驱动工具
您需要快速发现的是,哪个前置活动正在驱动后续活动。换句话说,哪个前置任务决定了重要后续任务的开始日期?这种情况的快速解决方案是在底部详细信息中显示所有前置活动,如图2所示。

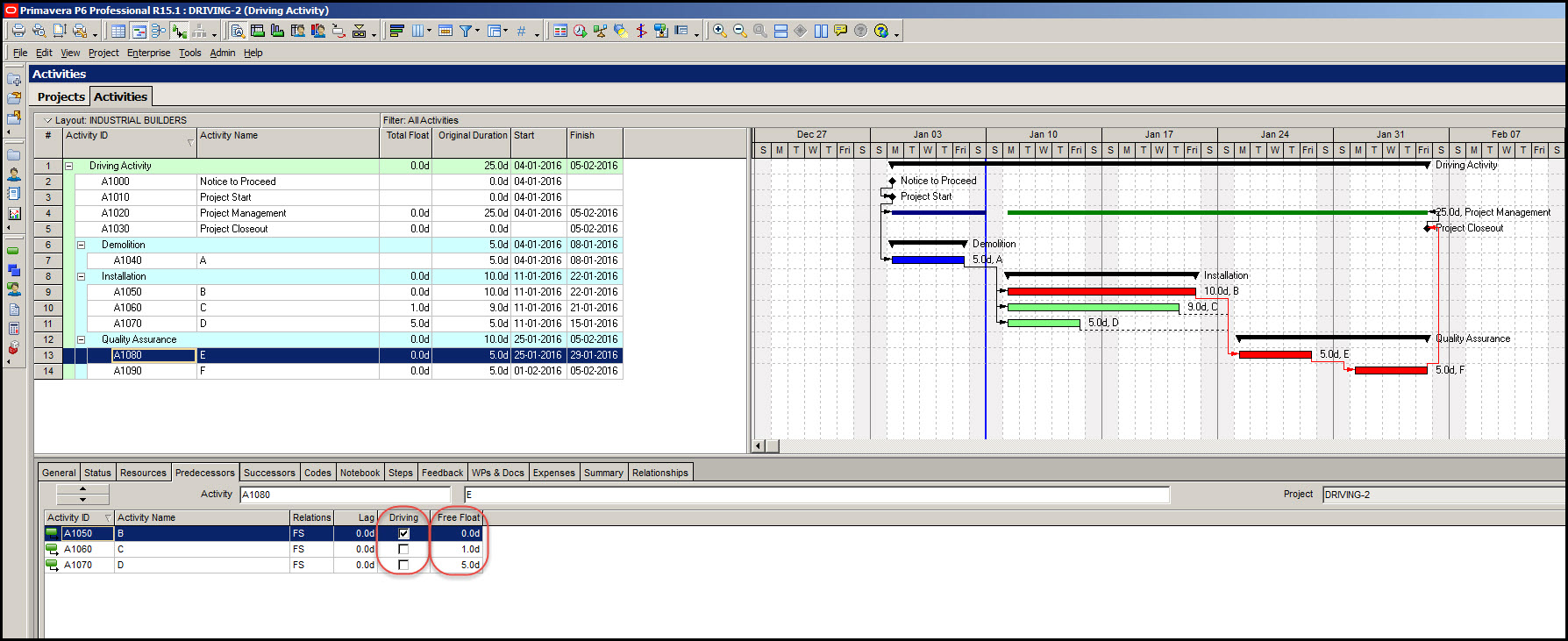

图2
使用“前置任务”选项卡,我们可以将重要任务的所有前置任务堆叠在一起,以便轻松查看它们的属性。我们肯定要列出的财产是“驾驶”。肇事者的前任将在“驾驶”属性列中打勾。在我们的示例中,活动B被勾选,以提醒我们该活动正在确定我们的关键活动开始日期。在我们的示例中,从甘特图中很容易理解这一点,但是,对于大型项目来说,这在甘特图上可能并不明显。因此,列出前辈及其“驾驶”状态可以加速活动分析。
自由浮动的工具
还有一件事。为什么不像图2所示,将“自由浮动”和“驾驶”一起列出呢。是的,在前置程序的底部详细信息选项卡中,您可以列出每个前置程序活动的自由浮动。”“自由浮动”让您知道在延迟后续活动之前,您可以延迟活动多少天。当然,“驾驶”活动的“自由浮动”为零。如果能发现那些不是“驾驶”的活动,但可能会变成“驾驶”的活动,并且只会有轻微的延迟,那不是很好吗?
在图2中,活动C的Free Float为1天。这警告我们,这种活动正在侵犯我们的重要任务,即使它可能不是“驾驶”活动。因此,“自由浮动”是对“驾驶”属性的一个很好的补充,你可以在Primavera P6 Professional的前一个底部细节选项卡中显示两者。
总结
随着项目变得越来越大,活动关系的分析变得越来越麻烦。Primavera P6 Professional中有一些工具可以帮助您准确定位哪些活动可能导致您的重要任务失败,即使是在大型项目中。
第一个目标是列出所有前置活动,您可以在底部的“详细信息前置”选项卡中执行此操作。在Primavera P6中完成这一方便的功能后,您可以知道哪个活动是“驾驶”活动。
“自由浮动”是补充“驾驶”活动的第二个工具。它向您展示了可能会侵犯您的重要后续任务的非驾驶活动。因此,“驾驶”和“自由浮动”是两个活动属性,您需要将其作为通用调度语言的一部分。
