假设您想要在甘特图上显示两个基线:一个基线用于测量项目开始以来的进度,另一个基线用于测量当前月份的进度。这里是如何在Primavera P6中做到这一点。
本文描述如何在Primavera P6中的甘特图上创建、分配和显示最多两个基线。
在Primavera P6中,您可以创建并分配一个项目基线和至多三个用户基线。项目基线通常是项目开始时设定的基线,并且应该属于某种正式的变更管理控制过程。
其他基线是用户基线,用于对项目进行更特别的跟踪。例如,您可能希望用户基线帮助您度量当前月份的进度。您还可以在甘特图上显示两条基线。您可以显示一个基线,用于测量项目开始以来的进度,并显示另一个基线,用于测量当前月份的进度。

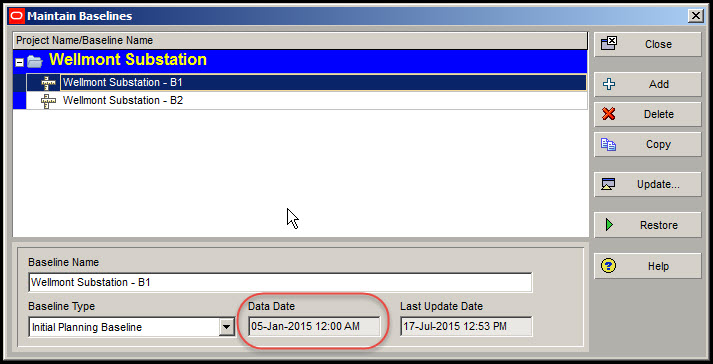

这个过程的第一步是创建基线。这可以在项目|维护基线对话框中完成。单击+ Add按钮来创建一个新的基线。添加新基线对话框将会出现,并询问“您想要做什么?”您希望将当前项目的副本保存为新基线。在我们的演示中,我们已经创建了两个基线,如图1。
图1

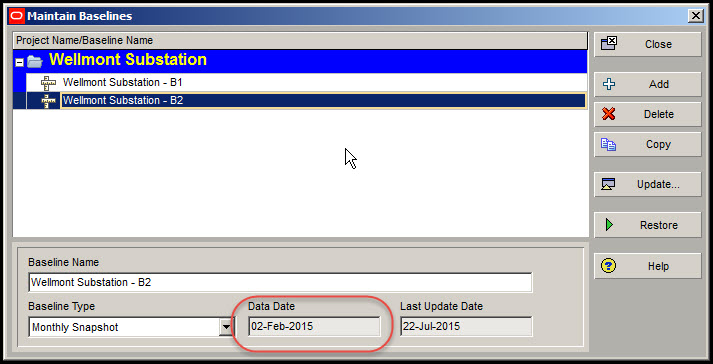

第一个,Wellmont变电站- B1,在我们计划的开始,1月5日创建th.我们在图1中突出了Wellmont变电站- B1,并注意到数据日期为2015年1月05日。第二个,Wellmont变电站- B2,在进入该项目一个月后建成。我们再次强调图2中的Wellmont站- B2,并注意数据日期为2015年2月02日
图2
另外,请注意,Wellmont变电站的基线类型- B2被设置为每月快照。如果你没有这个基线类型,转到Admin | Admin Categories。在“管理类别”对话框中选择基线类型。点击+ Add, Primavera P6将创建一个新的基线类型,您可以将其命名为“月度快照”。

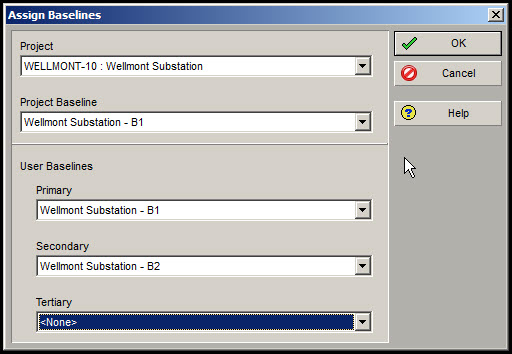

现在我们要分配我们的基线。要分配基线,请选择项目|分配基线。在分配基线对话框中,如图3,我们将项目基线设置为Wellmont变电站- B1,将主要基线设置为Wellmont变电站- B1,并将次要基线设置为Wellmont变电站- B2。
图3
太棒了!我们创建了我们的基线,现在它们被分配了。

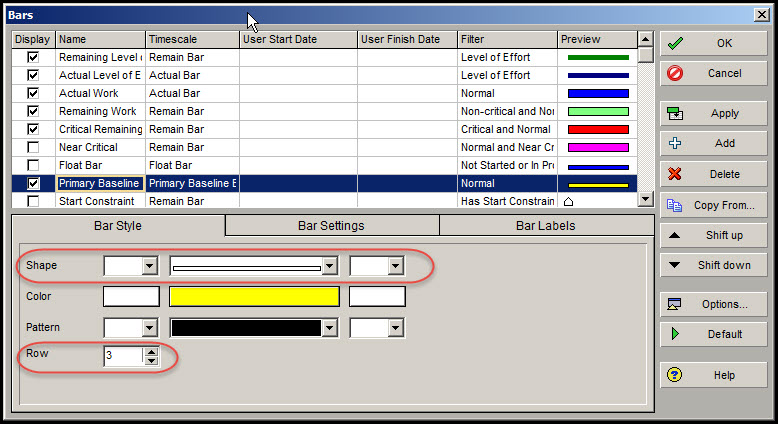

下一步是为我们的基线创建和/或设置甘特图柱。选择查看|条。您应该已经有一个标记为“主要基线”的甘特图条。打开此栏的Display,如图4所示。
图4
在Bar对话框的底部框架中选择Bar Style选项卡。适当调整主基线条的形状。同样,在Bar Style选项卡中将Row设置为3。因此,我们的基本基线相当于项目基线,将显示在第三行,最下面一行。

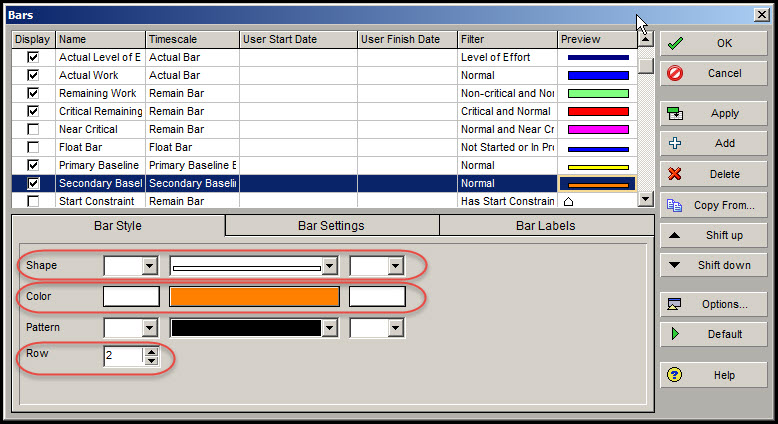

现在让我们为Secondary Baseline创建一个新的Bar。在Bar对话框中选择+ Add,这会创建一个新的Bar,您可以将其命名为Secondary Baseline,如图5所示。
图5
“时间范围”设置为“从基线”。设置过滤器为Normal。在底部框架栏样式选项卡调整形状,相应。选择合适的颜色,比如橙色。最后将Row设置为2。次级基线条的定义应该类似于图5。如果是,选择OK。

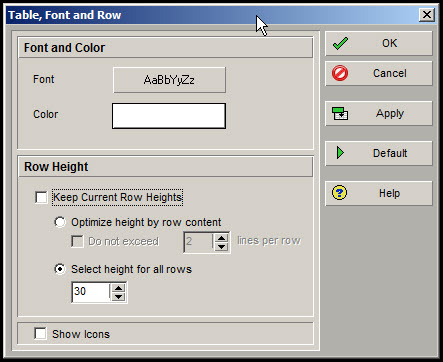

在这一点上,你可能仍然看不到甘特图上的两条基线。要纠正这种情况,请选择查看|表格字体和行。在Table, Font and Row对话框中,关闭Keep Current Row Heights选项,如图6所示。
图6
切换“为所有行选择高度”。将行高增加到30。

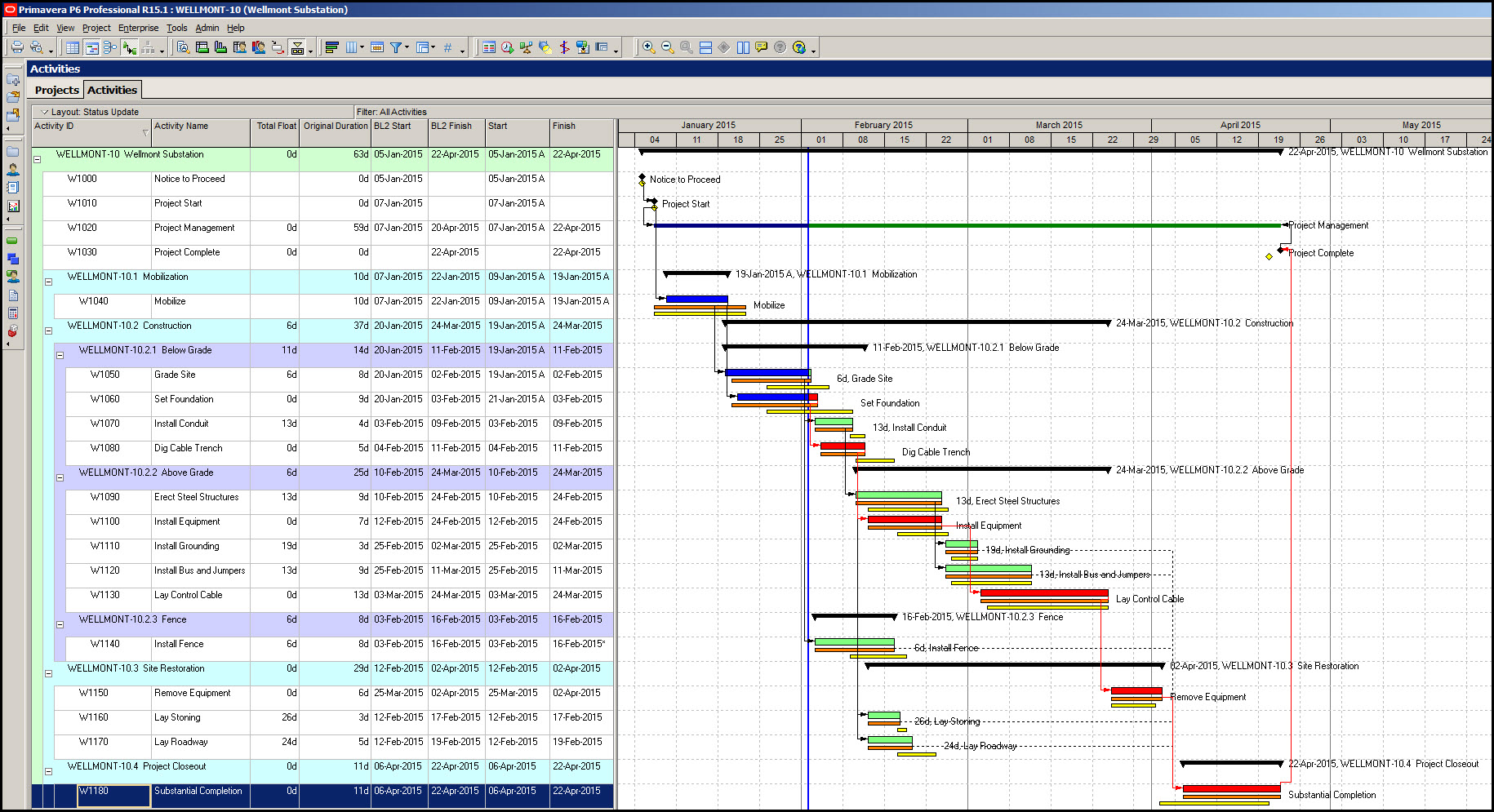

甘特图现在应该类似于图7。
图7
橙色条表示第2行上的辅助基线。这一基准将衡量自2月2日以来的进展nd, 2015年。黄色的条是第3行中显示的主要基线,度量自1月5日项目开始以来的进展th.现在您可以看到从1月份开始的项目进度。你们都准备好衡量二月的进展了。
总结
甘特图上可能会显示多个条形图,使您能够显示至少两个基线。例如,这允许您跟踪项目启动以来的进度,以及当前月份的进度。
显示甘特图基线条的基本步骤是创建基线,分配它们,然后为每个基线定义一个唯一的Bar。在bar定义中,设置适当的行号很重要。此外,如果所有已定义的栏仍然没有出现,您可能需要使用表格字体和行功能增加行高。通过在Bar Style选项卡中调整Bar的形状,您可能可以每行显示两个Bar。为了使甘特图按照您希望的方式显示,您可能必须试验条形条样式形状和行号定义。
