• 跳到主要导航
  • 跳过主要内容
  • 跳到主侧栏
  • 跳到页脚
网站 - 洛戈
电话 703-910-2600

十六次咨询

项目和赚取价值管理,Primavera P6和Deltek Cobra&Acumen Services

703-910-2600
  • 培训课程
    • Primavera P6培训
    • betway手机平台
    • 赚取价值管理培训
    • betway88必威官网
    • betway88必威体育
  • betway777必威
  • betway88必威app
    • betway88必威
    • 您的EVM系统
    • 认证
    • 数据分析和报告
    • 合同后支持
    • 员工扩展
    • WBS政府获取计划指南(MIL-STD 881D)
  • 工具
    • Primavera P6
      • 知识转移,指导和教练
      • BI出版商服务
    • Primavera Unifier
    • Deltek眼镜蛇
      • 知识转移,指导和指导
      • 员工扩展
    • Microsoft项目到Primavera P6转换服务
    • 微软项目
      • 构建集成的主时间表(IMS)
      • 将Microsoft项目与Deltek Cobra集成
      • 从微软项目迁移到Oracle Primavera P6
  • 必威体育网页全网独家
    • Deltek敏锐度
    • Deltek眼镜蛇
    • 赚取的Mgmt
    • 微软项目
    • PMO
    • Primavera P6
    • 项目管理
    • 风险管理
  • 客户
  • 联系我们
  • 培训课程
    • Primavera P6培训
    • betway手机平台
    • 赚取价值管理培训
    • betway88必威官网
    • betway88必威体育
  • betway777必威
  • betway88必威app
    • betway88必威
    • 您的EVM系统
    • 认证
    • 数据分析和报告
    • 合同后支持
    • 员工扩展
    • WBS政府获取计划指南(MIL-STD 881D)
  • 工具
    • Primavera P6
      • 知识转移,指导和教练
      • BI出版商服务
    • Primavera Unifier
    • Deltek眼镜蛇
      • 知识转移,指导和指导
      • 员工扩展
    • Microsoft项目到Primavera P6转换服务
    • 微软项目
      • 构建集成的主时间表(IMS)
      • 将Microsoft项目与Deltek Cobra集成
      • 从微软项目迁移到Oracle Primavera P6
  • 必威体育网页全网独家
    • Deltek敏锐度
    • Deltek眼镜蛇
    • 赚取的Mgmt
    • 微软项目
    • PMO
    • Primavera P6
    • 项目管理
    • 风险管理
  • 客户
  • 联系我们

使用Primavera P6中的预期完成日期

你在这里:家 / Primavera P6 /使用Primavera P6中的预期完成日期

2021年1月18日经过thep6pro

通常,调度程序在进行时间表时考虑活动的剩余持续时间,但是指定预期的完成日期并让P6计算各自的活动的剩余持续时间也是可行的。

物理百分比完整类型是显示进度进度的最准确方法。但是,它确实需要比持续时间百分比完整类型更多的数据输入。持续时间百分比完整类型是提出时间表的最有效方法。它采用活动百分比完成输入值,并自动计算剩余持续时间。

物理百分比完整类型需要手动输入剩余持续时间。这是Active百分比完成的补充。破译剩余的活动持续时间可能很快成为一个乏味的过程。

此外,在某些情况下,指定活动完成日期可能会更简单。幸运的是,物理百分比完整类型提供了输入活动预期完成日期的选项,并使P6计算剩余持续时间。

本文提供了一个快速的提示,以显示物理百分比完整类型预期完成日期选项的实用性。

在下面的图1中,我们有一个构建块墙的努力,该墙壁使用物理百分比完整类型。

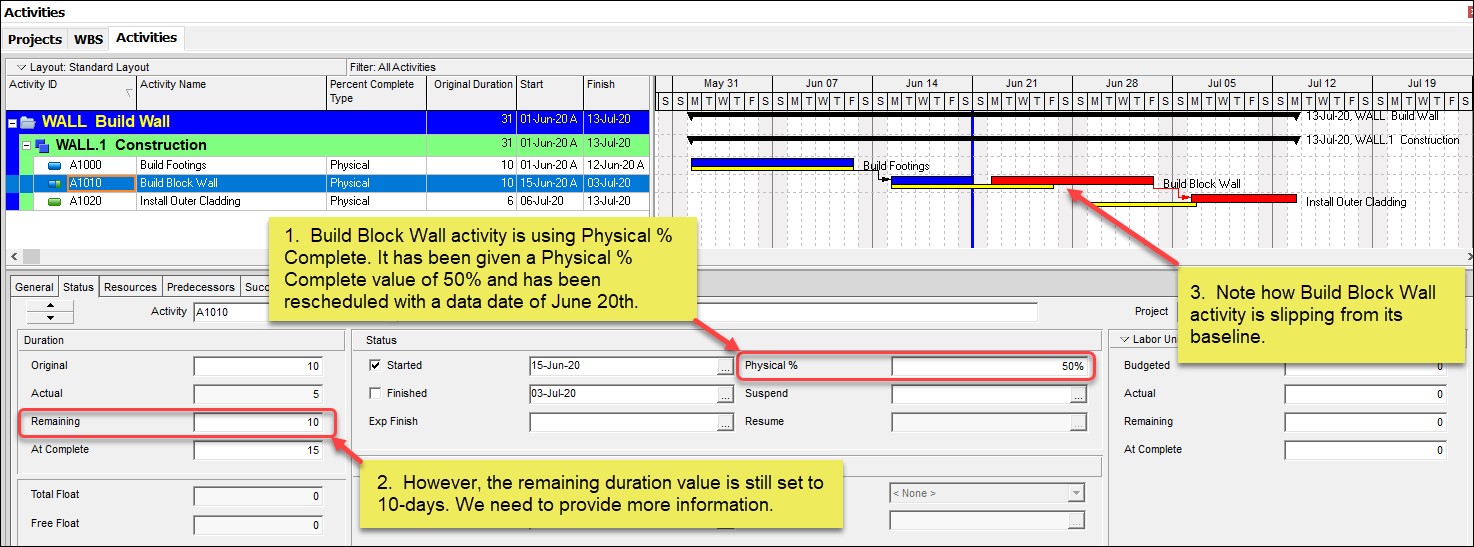

Primavera P6的预期完成日期 图1

它的物理%完整值为50%。但是,还要注意图1中,构建块墙剩余的持续时间仍设置为10天。我们需要根据进度和完成估计来提供更多信息。

领导人告诉我们,墙确实完成了50%。然后,我们询问领班的完成估计。工头回答说:“我们已经建造了一半的墙,取得了良好的进步,泥瓦匠将在下周星期三之前完成,因此估计是3天的工作。”

在这个关头,有可能走通常的路线,并手动更新剩余的持续时间字段并重新计算时间表。但是,另一种方法是指定努力的预期完成日期并重新计算时间表。当我们选择此路径时,P6都更新时间表并计算活动的剩余持续时间。

同样,在某些情况下,可以更容易地指定预期的完成日期,而不是在日历上计算几天以确定活动的剩余持续时间。

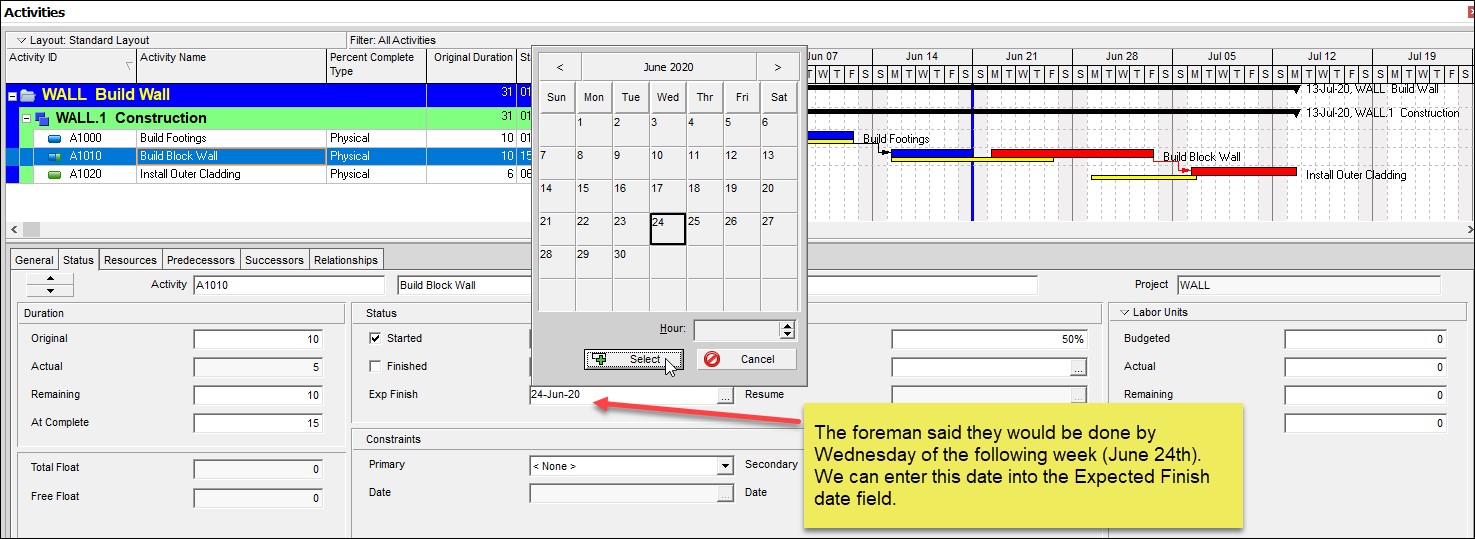

我们继续并在预期的完成日期字段中指定一个日期,图2。

P6预期结束日期 图2

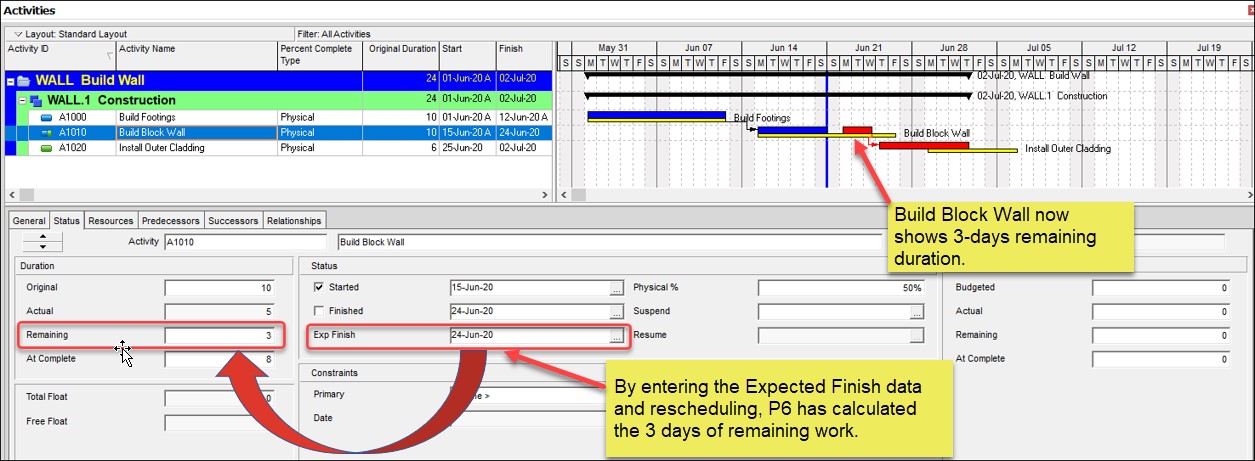

通过进入6月24日Th重新安排,P6计算了剩余工作的3天,图3。

Primavera P6重新安排 图3

概括

如果调度程序知道活动的完成日期,则可以在预期的完成日期字段中输入此内容,并重新安排以计算剩余持续时间。通过这种方式,调度程序避免了有时从开始日期到预期完成日期来计算日期的谨慎过程,以找到努力的剩余时间。这个简单的快速提示可以帮助调度程序加快更新时间表进度的过程。

主侧栏

  • 该字段是出于验证目的,应保持不变。
  • Facebook
  • LinkedIn
  • 推特

类别

  • Deltek敏锐度
  • Deltek眼镜蛇
  • 赚取的Mgmt
  • 微软项目
  • PMO
  • Primavera P6
  • 项目管理
  • 风险管理
联系我们

页脚

即将举行的课程

Primavera P6专业基础知识
Primavera P6 EPPM基础知识
Primavera P6 EPPM管理员
Primavera P6 BI出版商基础知识
Deltek眼镜蛇基本面
Deltek眼镜蛇高级
Deltek敏锐的保险丝
三角洲敏锐的风险

  • 该字段是出于验证目的,应保持不变。
  • Facebook
  • LinkedIn
  • 推特
  • 58必威网站6
  • 必威体育app怎么下载
  • 联系我们
  • 必威体育网页全网独家

版权所有©2022·十六咨询有限责任公必威体育app怎么下载司703.910.2600

  • 培训课程
    ▼
    • Primavera P6培训
    • betway手机平台
    • 赚取价值管理培训
    • betway88必威官网
    • betway88必威体育
  • betway777必威
  • betway88必威app
    • betway88必威
    • 您的EVM系统
    • 认证
    • 数据分析和报告
    • 合同后支持
    • 员工扩展
    • WBS政府获取计划指南(MIL-STD 881D)
  • 工具
    ▼
    • Primavera P6
      ▼
      • 知识转移,指导和教练
      • BI出版商服务
    • Primavera Unifier
    • Deltek眼镜蛇
      ▼
      • 知识转移,指导和指导
      • 员工扩展
    • Microsoft项目到Primavera P6转换服务
    • 微软项目
      ▼
      • 构建集成的主时间表(IMS)
      • 将Microsoft项目与Deltek Cobra集成
      • 从微软项目迁移到Oracle Primavera P6
  • 必威体育网页全网独家
    ▼
    • Deltek敏锐度
    • Deltek眼镜蛇
    • 赚取的Mgmt
    • 微软项目
    • PMO
    • Primavera P6
    • 项目管理
    • 风险管理
  • 客户
  • 联系我们
