在白桃花心木P6,它是非常有用的能够,过滤器,并组织安排,责任,阶段,或任何特定的项目属性。这就是为什么我们创建活动代码开发基线进度。

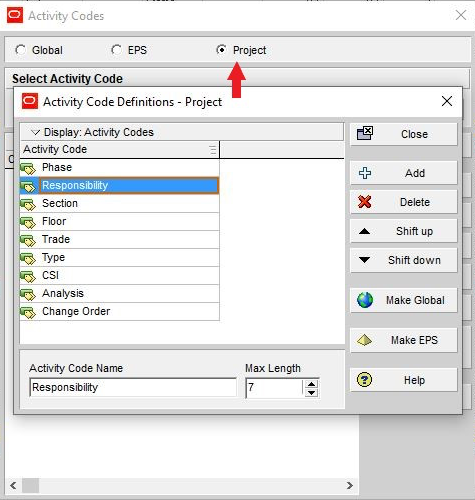

图1(请注意“项目”的使用级别活动代码)
我更喜欢开发活动代码添加任何活动之前,通常在我开发活动日历。计划的一部分,项目计划时间表和计划安排包括设置有需要组织、排序和筛选活动介绍和分析。
我几乎总是使用“项目”级别活动代码,就像我使用“项目”级别日历。这有助于保持数据库的任何您发送时间表变得难以管理。他们总是可以使用设置时导入,但很少做。使用“项目”级别活动代码使活动代码与项目和不允许的数据填充“全球”活动代码,它可以改变别人,你不会知道…
一些规范列出活动代码/类别需求和其他人不说话。当计划时间表,你可以看到几个不同的类别代码是很有帮助的开发活动。通常这是分阶段进行,责任,类型的工作,天气敏感,等等。你的项目也可能需要等类别的设备类型,位置,或/融资成本类别。我使用尽可能多的活动代码/类别。我还创建活动代码/类别分析和更改订单的修改,以供将来使用。(见上面的图1)。

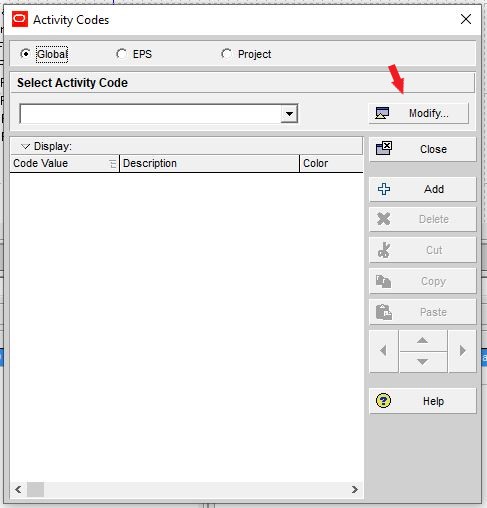

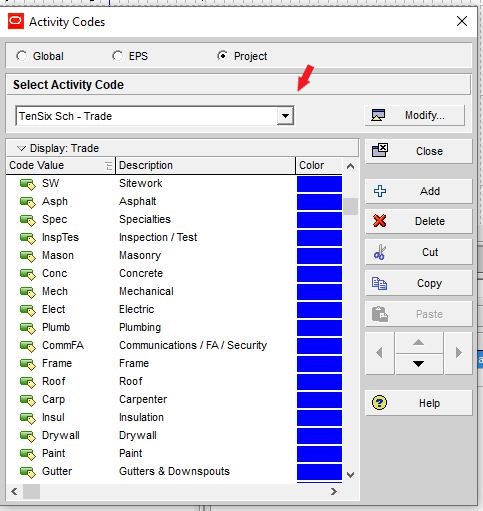

图2(活动代码/类别选择“交易”)

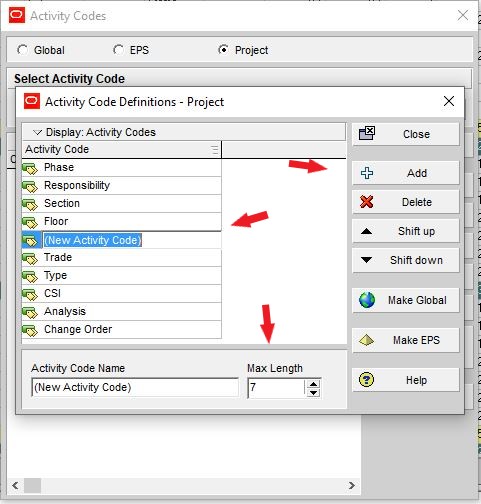

开发活动代码结构,简单地去企业/活动代码。在这一点上你可以选择开发全球,每股收益,或项目活动。这取决于你选择水平,也许你没有任何类别/活动代码分配代码值。(见图3),只需选择“修改”,然后“添加”活动代码/类别。(见图4)。
图3(对于这个图形,我选择“全球”)
图4
您还可以调整数量的字符和组织活动代码/类别在这个盒子。你可以随时回来,必要时做出修正。(修改立即生效的计划)。

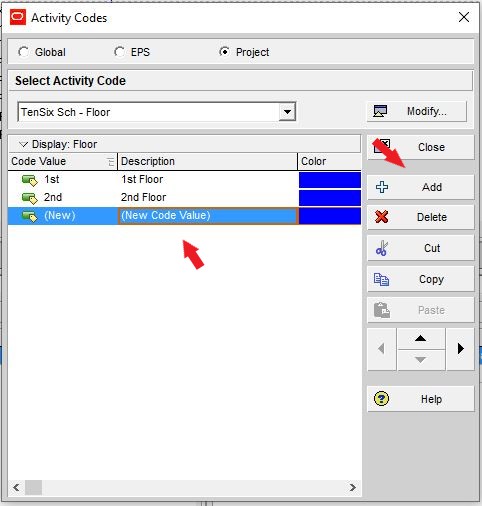

然后您可以关闭“活动代码定义”框,选择一个活动代码/类别分配特定的值。
图5
一旦你完成的发展活动代码结构你可以分配这些添加的活动。

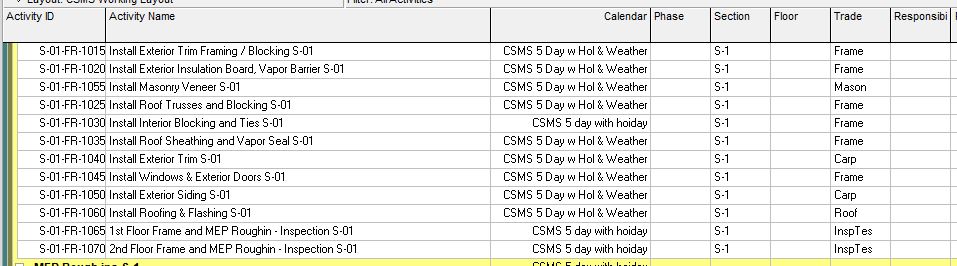

图6(注意阶段,尚未分配的责任。地板上并不适用于这项工作)
我加入活动,分配大多数活动编码。我能使用活动编码排序,过滤和分析安排船员或资源叠加和维护里程碑目标日期或任何我需要关注。我还可以使用活动编码为每个责任过滤器允许分配特定的分包商以及整个计划进行审查和更新过程更容易…
图7 -过滤机械

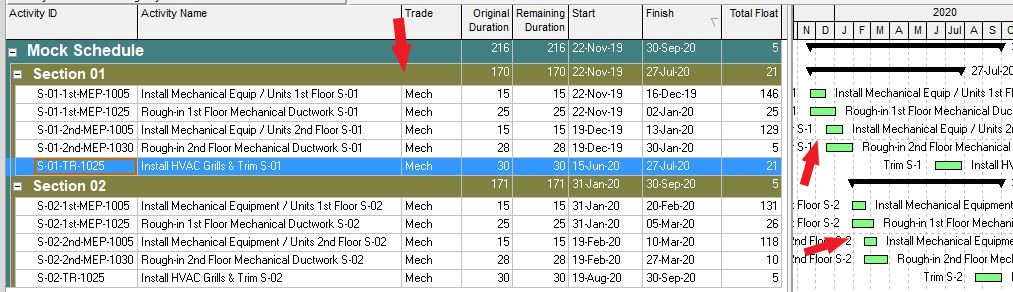

如果你只有两个机械贸易人员可用,这个代码使用的活动有利于显示有多少机械“贸易人员”计划同样的时间可以看到你在分配结束2019年12月至2020年2月底。

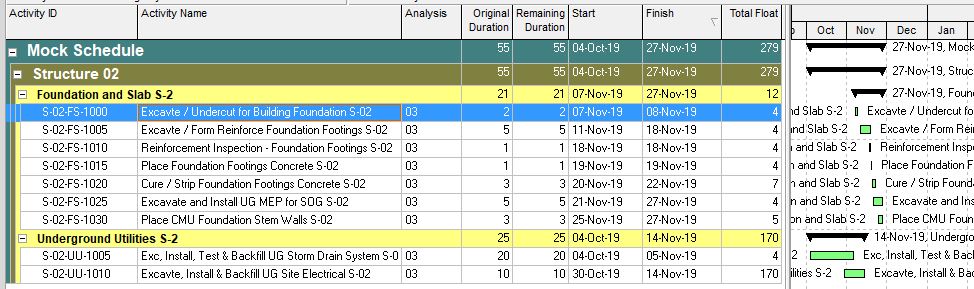

图8过滤分析03的演示
如果你需要显示特定活动延迟影响演讲或风险分析报告,这个用的活动代码有助于显示特定活动和分组类型的工作,或WBS,提供了一个信息。

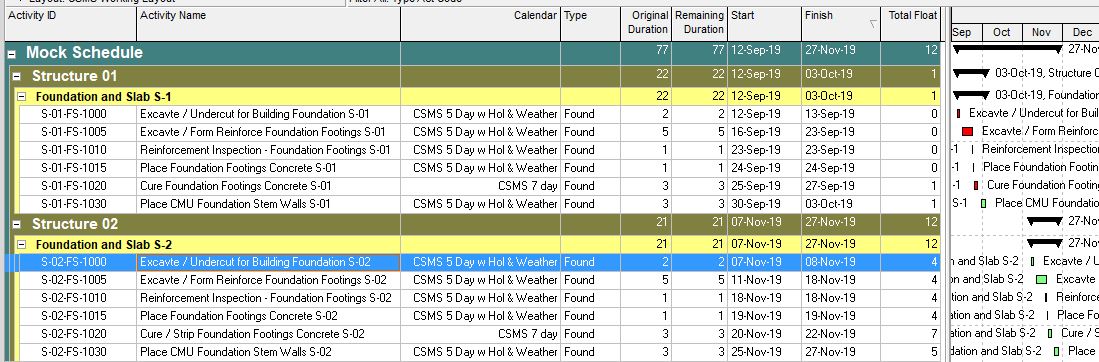

图9 -过滤的基础
这个代码使用的活动有助于验证正确的日历分配和看着这几个月工作计划。最好现在知道您将需要使用混凝土和砌体寒冷的天气实践工作。

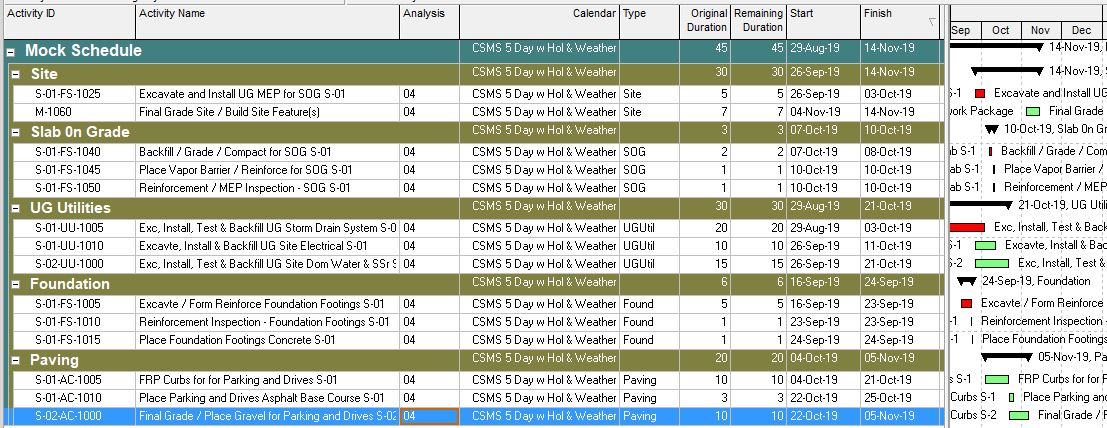

图10 -组织类型过滤通过分析04每总结限制活动的数量
这个用的活动代码是有用的组织分配的“类型”活动代码。此外,简单地添加一个过滤器的实际时间,广告>原始时间,OD,你可以很容易地看到哪些类型的工作已经或正在超过计划。我可以更进一步,集团计划通过“责任”或“交易”更好地展示活动和分包商/贸易负责。
有很多原因分配活动代码当您添加的活动。
计划你的时间表…。
保罗她CCM, PMP, PSP, PMI-SP
保罗作为施工经理有着丰富的经验。随着时间的推移,他开始确信,有熟练的规划和调度人员的严重短缺,在我们的行业。2009年,他放弃了他的工作作为施工经理,开始专注于规划和调度。他现在是我们这个行业作为主题专家在这一领域。
你可以访问保罗的LinkedIn账户更多地了解他和他的网站http://www.conschmanservices.com
