Primavera P6 Enterprise项目投资组合管理(EPPM)中的个人仪表板是一个独特的功能,它为调度程序提供了针对项目数据的特定信息视图。
项目仪表板类似于汽车仪表板,这些汽车仪表板显示了一眼有关与汽车相关的系统的数据,驾驶员可以在行驶时可以监视。P6 EPPM仪表板功能提供了各种可选和可自定义的portlet,调度程序可以在首次登录P6 EPPM时快速查看。
管理员可以创建新的和全局的仪表板或修改现有的仪表板,以精确显示特定用户希望将其视为其角色一部分的信息。此外,用户可以创建自己的个人用户仪表板。
本文演示了在Primavera P6 EPPM中创建个人仪表板的过程。

首先,单击“向下箭头”仪表板,然后从结果菜单中选择“管理仪表板”,图1。

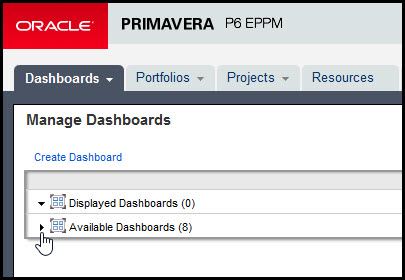

图1

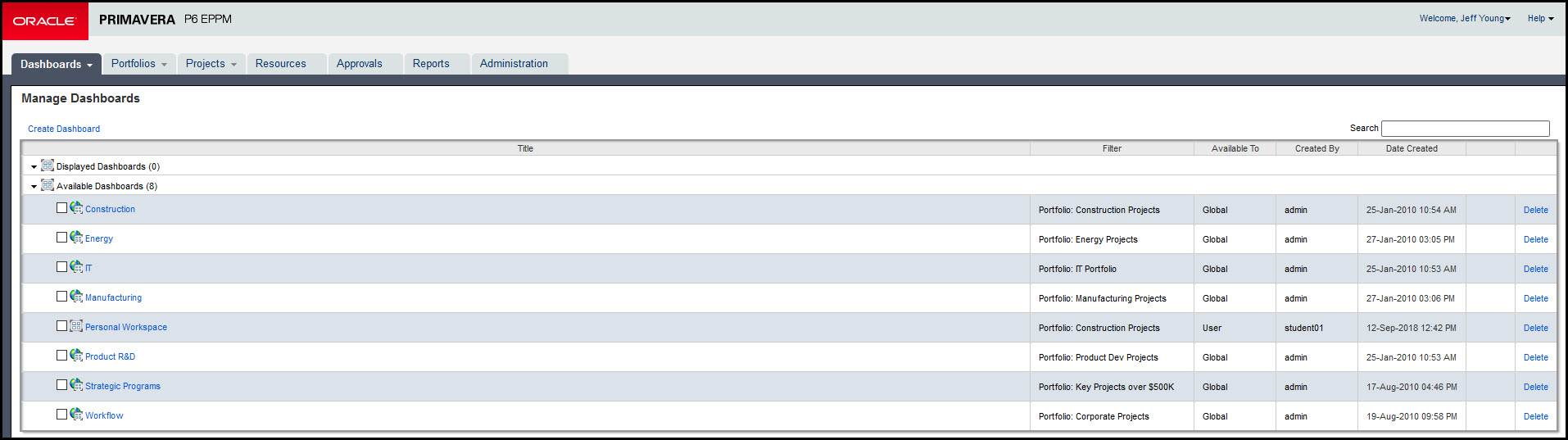

此选项将带您进入“管理仪表板”页面,图2,提供两个可扩展的行:显示的仪表板和可用的仪表板。
图2
单击可用仪表板(8)行的Twisty,图2,以扩展到八个不同可视仪表板的列表。
注意:一个曲折按钮是许多标头左侧看到的旋转箭头符号的Primavera术语。如果指向右侧,则将主题区域塌陷。单击Twisty将其旋转到向下位置并扩展下面的任何选项。
图3
在检查此列表时,我们发现它包含七个标准的全局仪表板和一个个人工作区仪表板,可供用户使用。从可用仪表板列表中选择个人工作区仪表板。这将个人工作区仪表板移至显示的仪表板列表,图4。

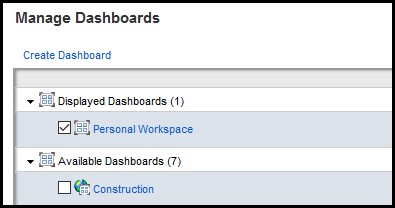

图4
继续并单击个人工作区嵌入式链接,图5。

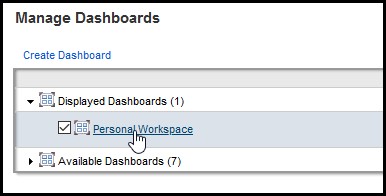

图5

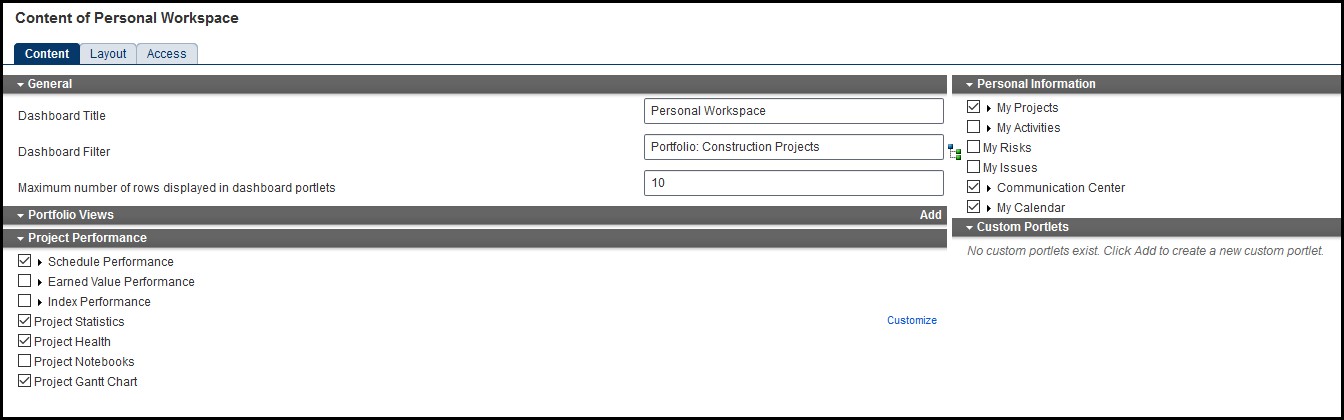

这将提出个人工作区仪表板的内容对话框,图6。
图6

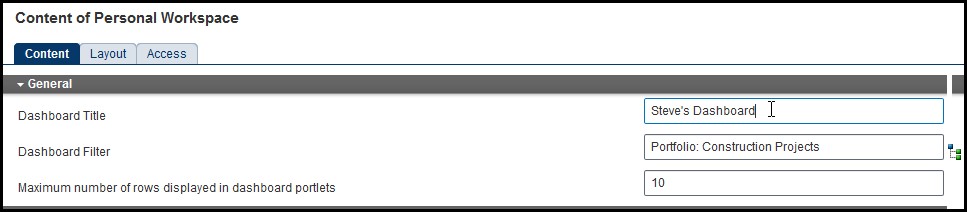

在仪表板标题字段中,以适合您的个人仪表板的名称类型,图7。
图7

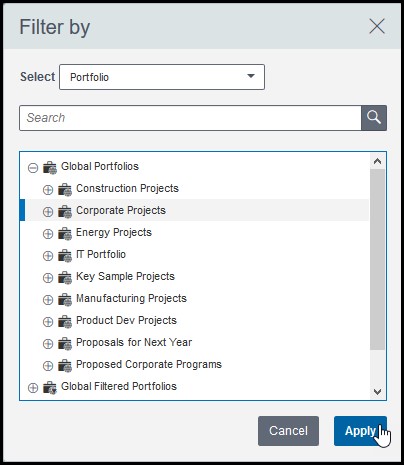

在我们的演示中,我们输入仪表板标题:史蒂夫的仪表板。对于仪表板过滤器,单击“结构”按钮。在“过滤器”中,对话框选择投资组合,然后选择“公司项目”全局投资组合并应用,图8。
图8

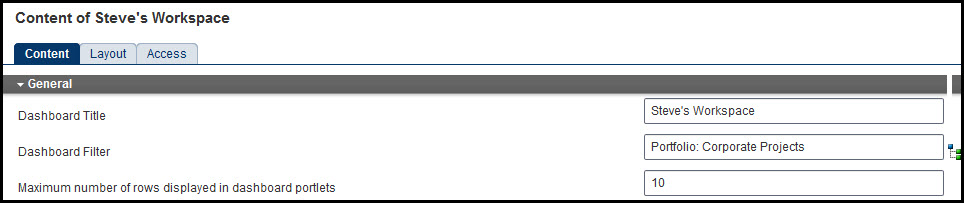

您的内容布局的一般部分应显示如下图9。
图9

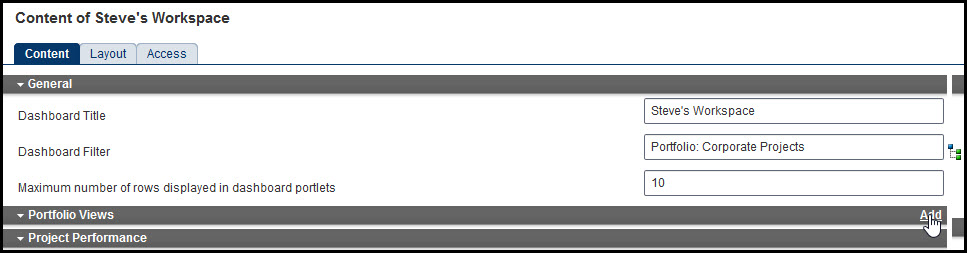

现在,让我们添加一个投资组合视图。单击以添加投资组合视图,图10。
图10

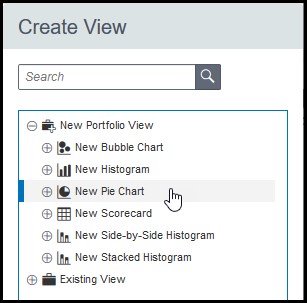

在创建新对话框中,选择新的饼图,图11。
图11

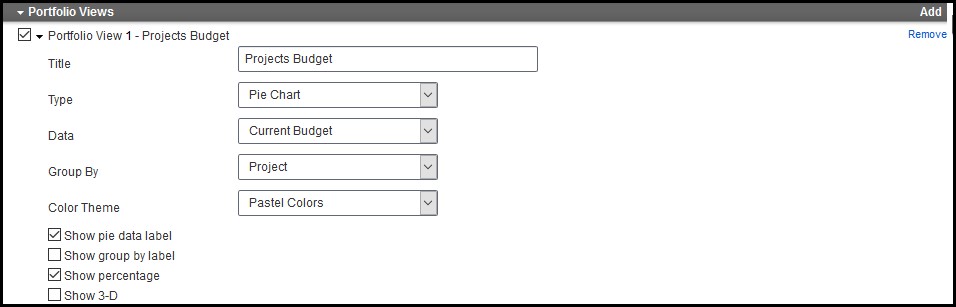

如图12所示,输入瓷砖,选择饼图类型,然后选择当前的预算数据。
图12
现在,我们已经添加了投资组合视图。我们还可以从P6 EPPM标准配备的许多其他项目性能portlet和个人信息portlet中进行选择。让我们继续使用默认的portlet,以获取项目性能和个人信息部分。然后,内容页与图13相似。

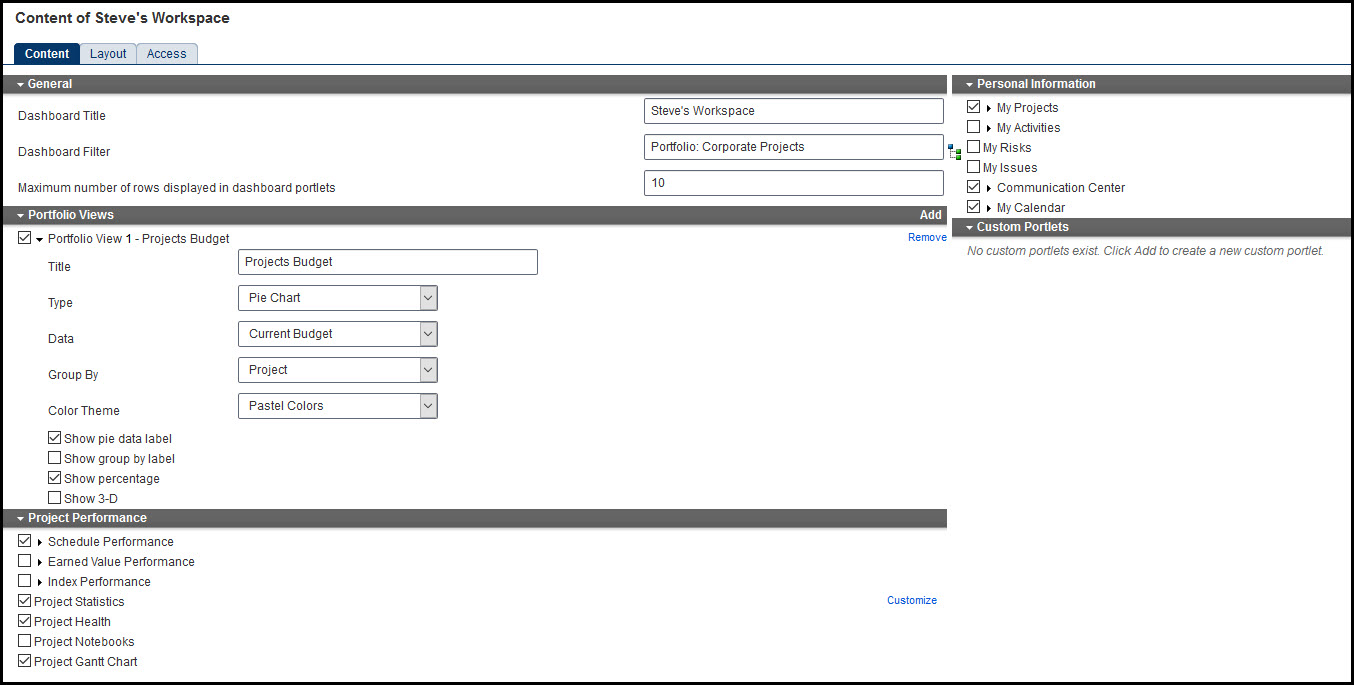

图13
现在,再次潜入“布局”选项卡,图13。单击“项目预算港口”,我们添加了MOVE ARROWS将其移至布局顶部,图14。

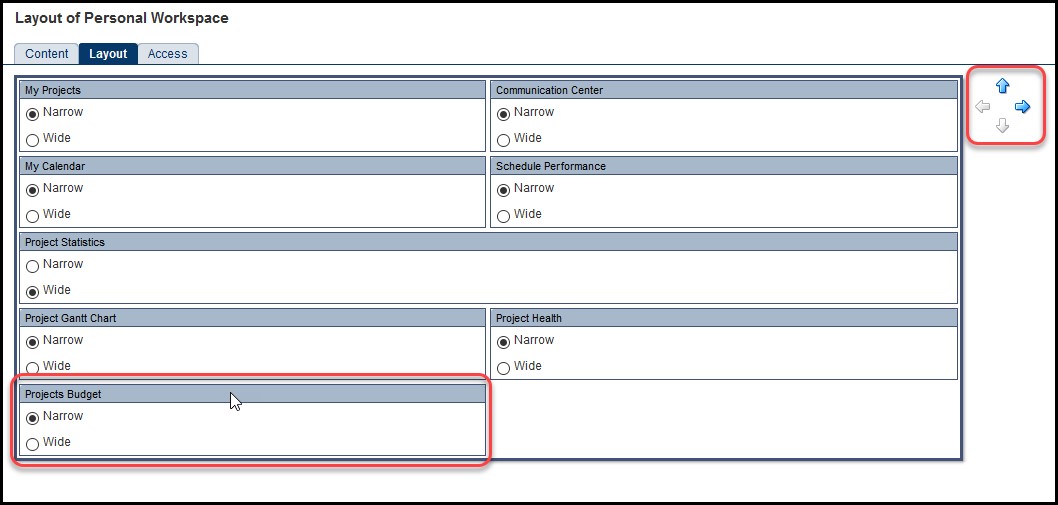

图14

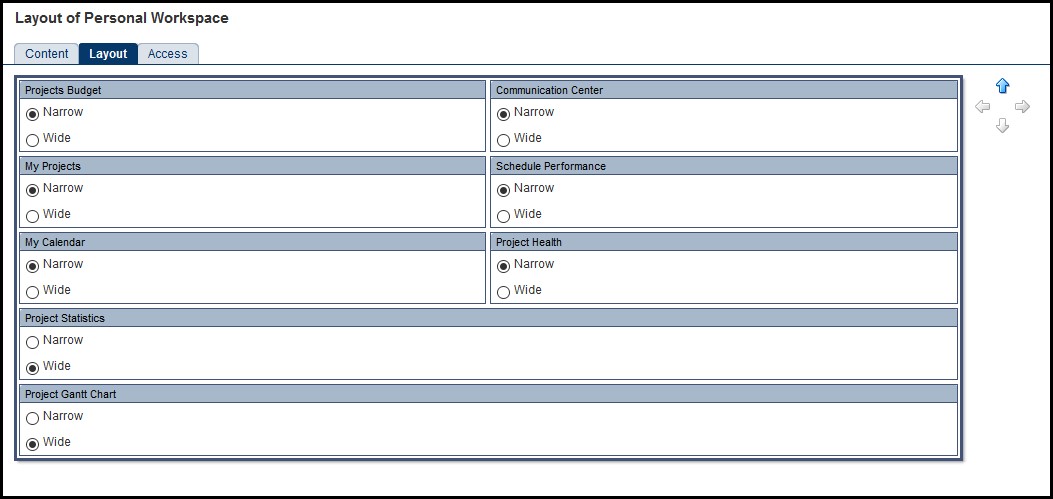

继续并提高项目健康。并使项目宽大。您的布局将显示如下图,图15。
图15
最后,单击保存并关闭按钮。您的个性化仪表板看起来像图16。

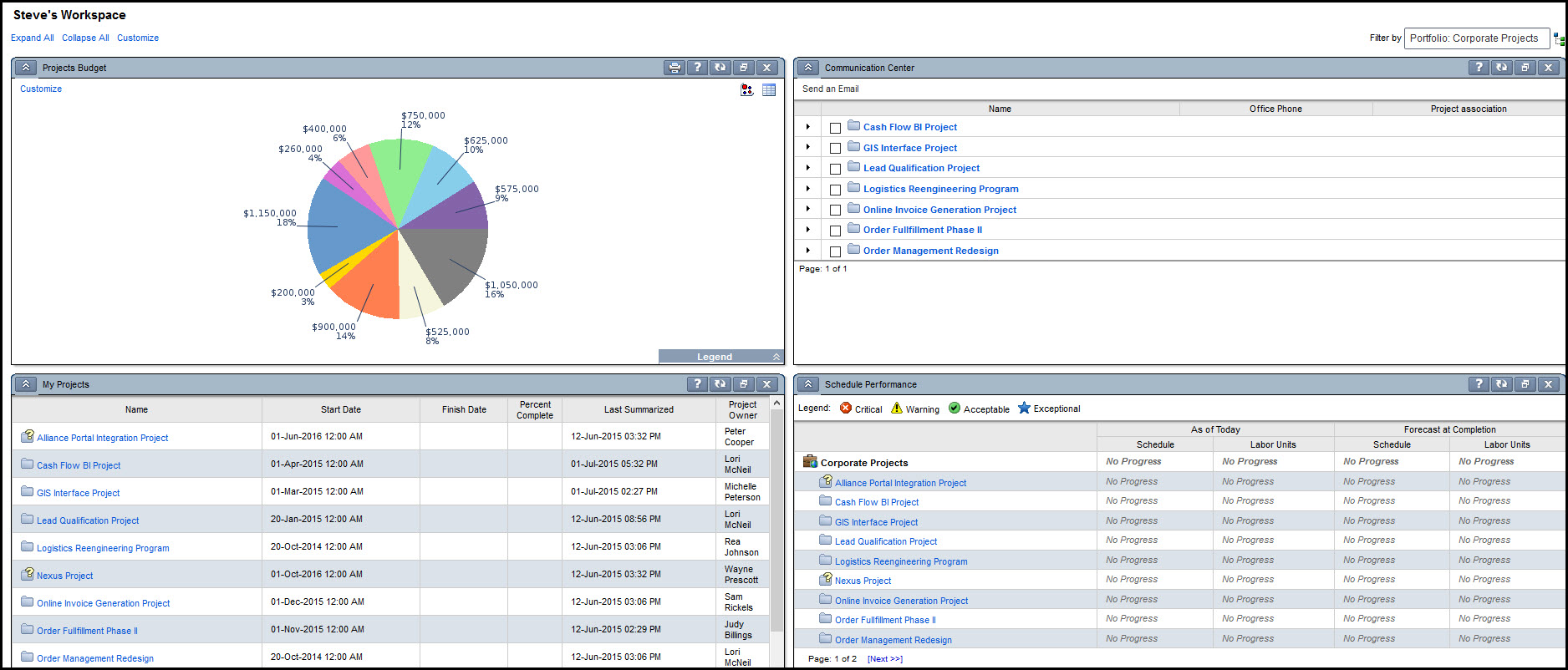

图16
概括
全球仪表板功能为调度程序提供了一个机会,可以立即,快速查看最相关的项目数据。Primavera P6 EPPM标准配备了许多Portlet,调度程序可以选择在仪表板中包含。调度程序还可以创建自己的自定义Portlet。此外,调度程序可以安排仪表板中的Portlet,以具有完全定制和个性化的仪表板。
此外,调度程序可以应用标准的P6 EPPM投资组合或自定义自己的投资组合,并将其作为仪表板的项目过滤器应用。因此,调度程序可以在真正的多用户调度环境中在Primavera P6 EPPM中创建个人仪表板。
