Primavera P6 WBS图表视图提供了一个很好的工作分解结构(WBS)的分层图。它还有一个很棒的功能,允许您在Primavera P6中创建WBS图表视图。下面我们来告诉你怎么做。
创建WBS是安排Primavera P6 Professional项目的重要的第一步。史蒂芬·柯维的畅销书《高效能人士的七个习惯》中有七个习惯,其中之一就是以终为始。
在Primavera P6 Professional中,我们通过首先创建项目的WBS来做到这一点。WBS是所有主要项目可交付成果的层次分解,即项目正在生产的最终产品或服务。这是项目的最后阶段和全部目的。
因此,WBS的创建是在计划项目的开始时完成的。这是重要的第一步。WBS的外观和感觉对于理解项目可交付成果并与干系人沟通非常重要。图表视图提供了时间表的引人注目的层次图。但是图表视图提供了比仅仅查看WBS更多的功能。实际上可以在图表视图中创建WBS。
本文研究了用于直接在图表视图中创建WBS的Primavera P6 Professional实用程序。

在图1中,我们有一个地下管道安装项目的顶级WBS的标准表视图。
图1

在顶部布局工具组中,如图1所示,我们选择图表视图。时间表的图表视图显示在图2中。
图2
在图2中,我们右键单击顶级WBS,并从弹出菜单中选择+ Add。使用+ Add,我们连续插入三个WBS元素,如图3所示。

图3
注意,每个新插入的WBS元素都是当前选中的WBS元素的子元素。同样,在图3中,我们选择WBS UG PIPE-1.1.1.1元素,并在general选项卡底部详细说明WBS Name字段中类型为Quality Assurance。图4显示了这三个具有适当WBS名称的WBS元素。

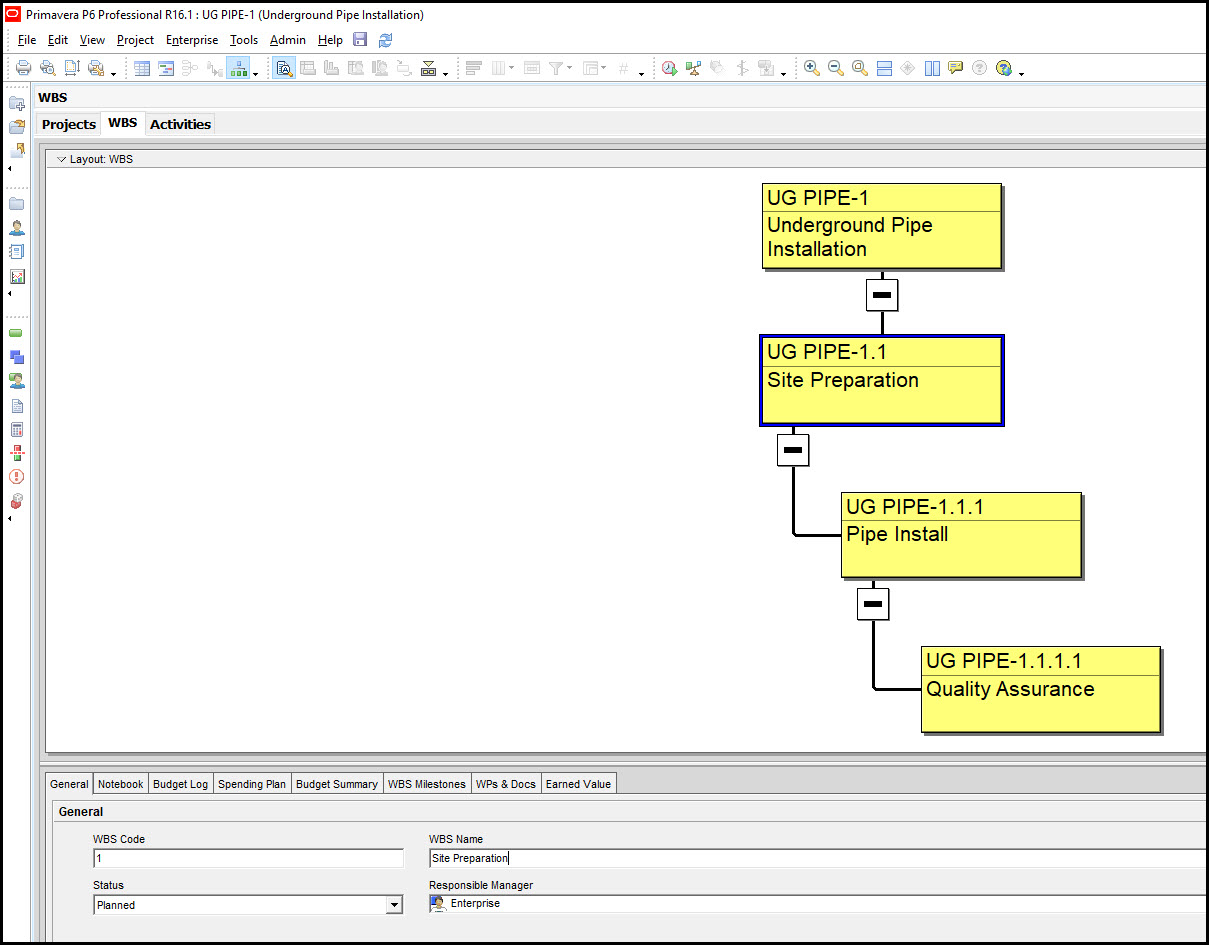

图4
最大的问题是如何在WBS的层次结构中移动WBS元素?移动箭头似乎相当古怪和不可预测。但是拖放单个WBS元素提供了一种在层次结构中移动WBS元素的可靠方法。在图5中,我们左键单击pipe install元素并将其拖到顶层。

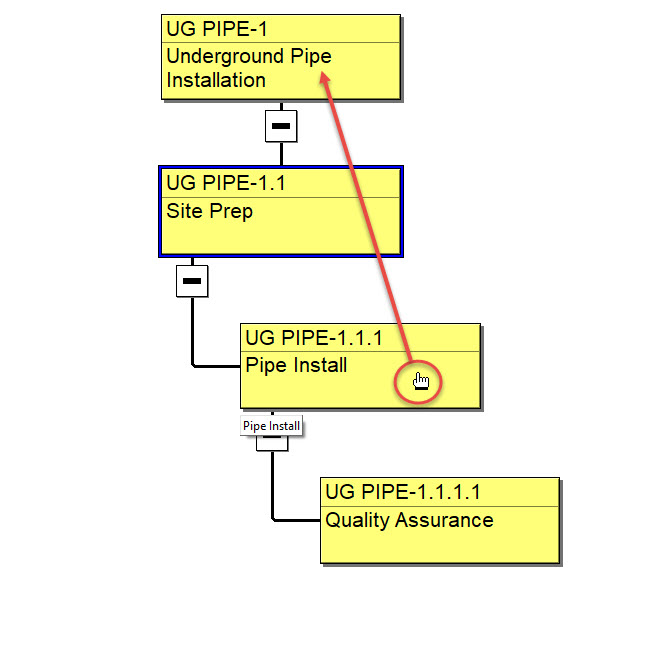

图5

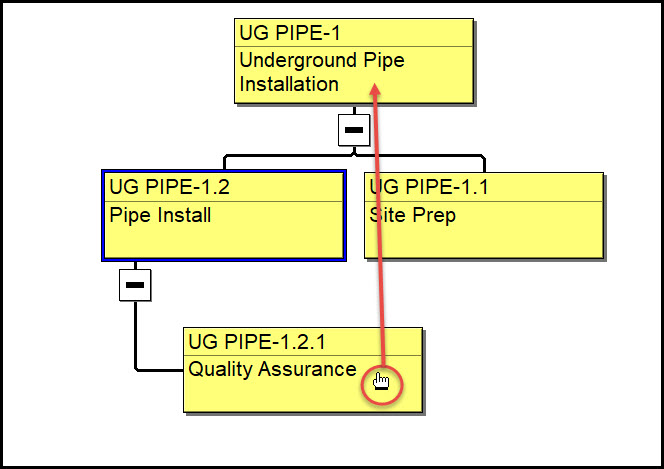

这将WBS管道安装元件放置在2级位置1上,如图6所示。
图6
我们继续图6,左键单击quality assurance并将其拖到顶层。在图7中,所有三个插入的WBS元素都位于级别2,但是顺序相反。

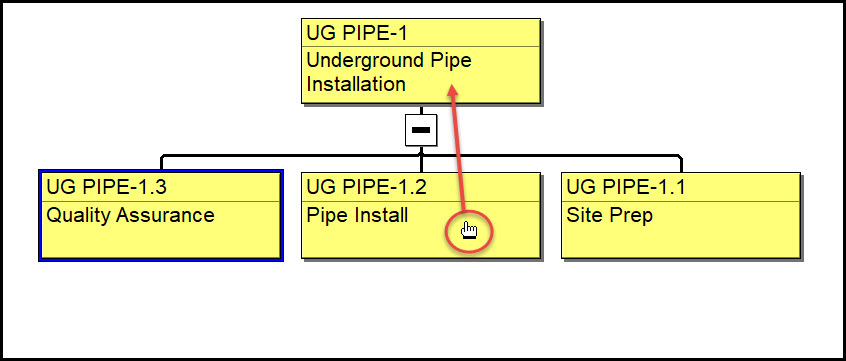

图7

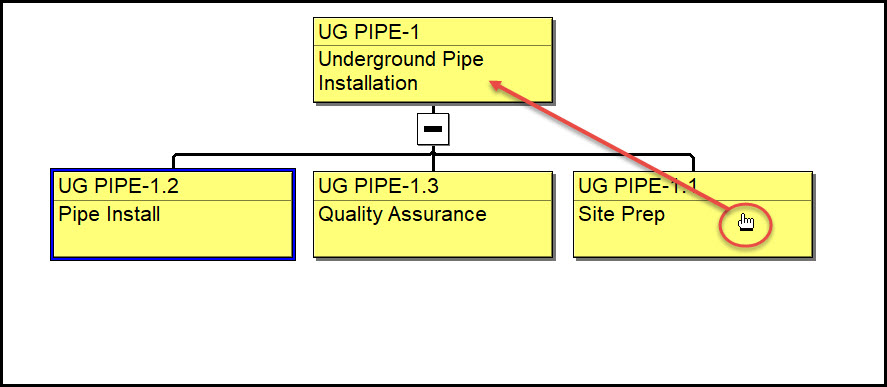

为了按照正确的顺序组织WBS元素,我们首先左键点击并拖放管道安装到第1层,将其放置在第2层的位置1。最后,在图8中,我们左键点击并拖放site prep到级别1,将其放置在级别2的位置1。
图8

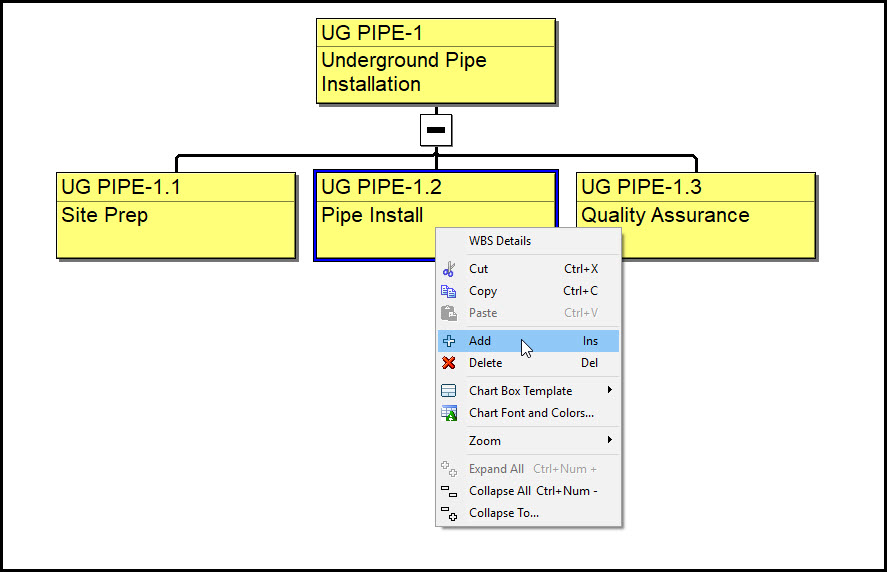

现在,我们的三个WBS元素(如图9所示)都在第2层,并且顺序正确。
图9
我们继续如图9所示,右键单击pipe install并从弹出菜单中选择+ Add,以插入pipe install的三个子组件。我们为每个插入的WBS元素提供适当的WBS名称,如图10所示。
图10

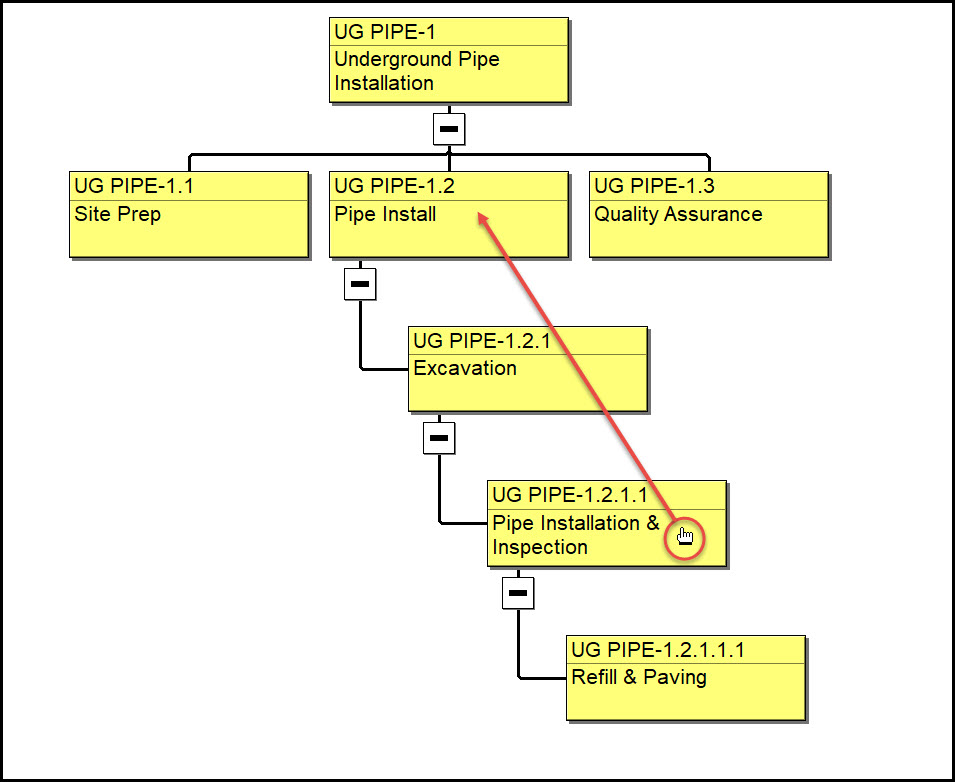

我们希望这些WBS元件在3层直接低于管道安装。为此,我们左键单击pipe installation & inspection,并将其移动到pipe install,如图10所示。在此过程中,我们左键单击重新填充和铺装,并将其带到管道安装处,如图11所示。

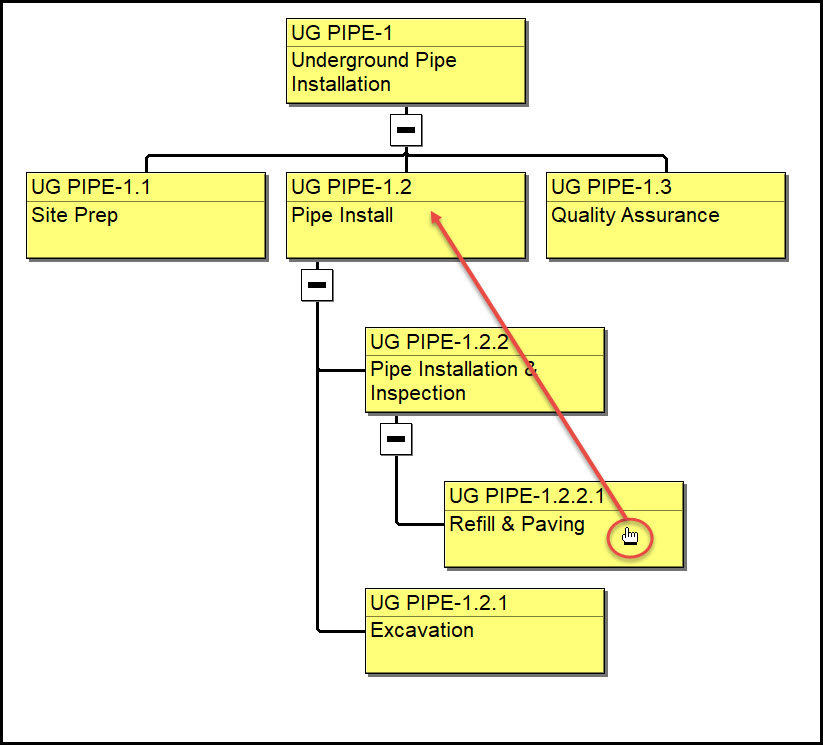

图11
同样,所有三个插入的WBS元素都是pipe install的第3级子元素,如图12所示,但顺序不正确。

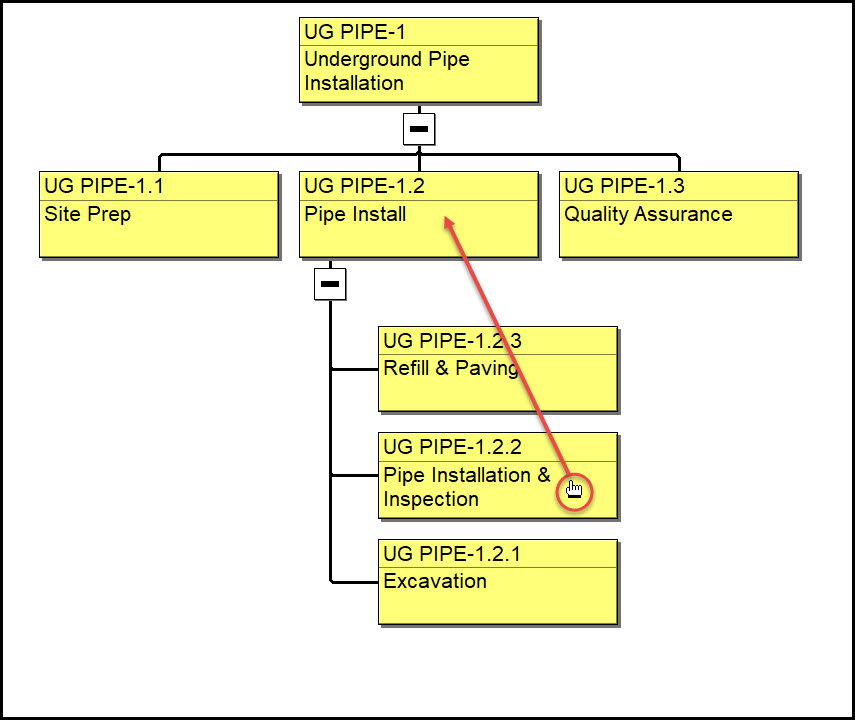

图12

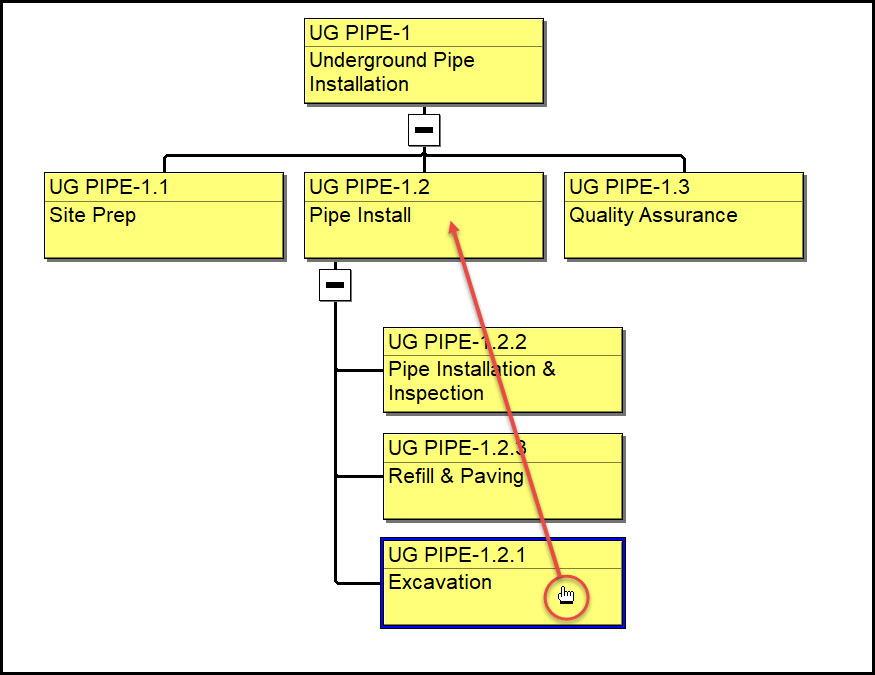

因此,我们将管道安装和检查移至管道安装,如图12所示。最后,我们将挖掘移至管道安装,如图13所示。
图13

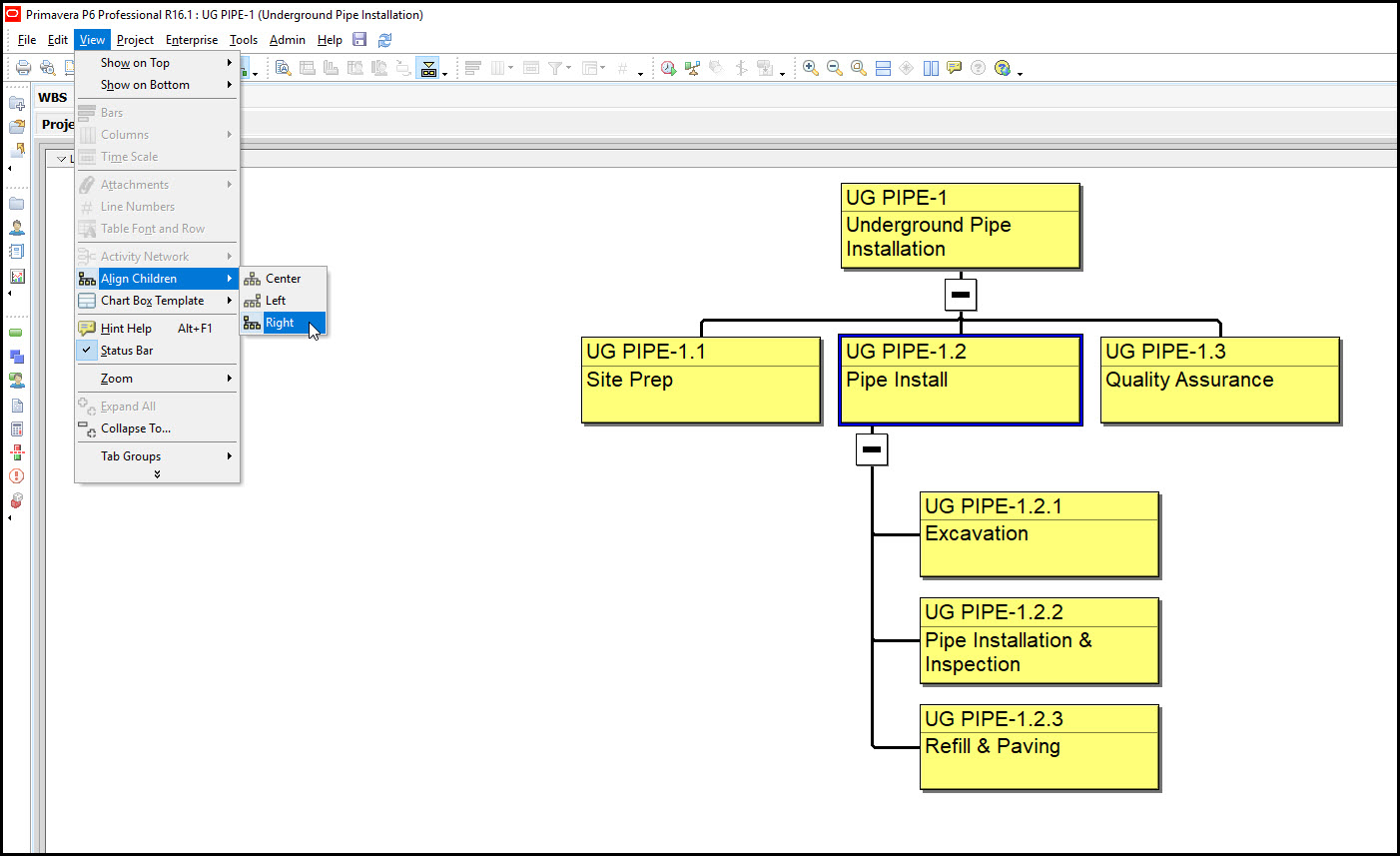

我们的WBS如图14所示。
图14

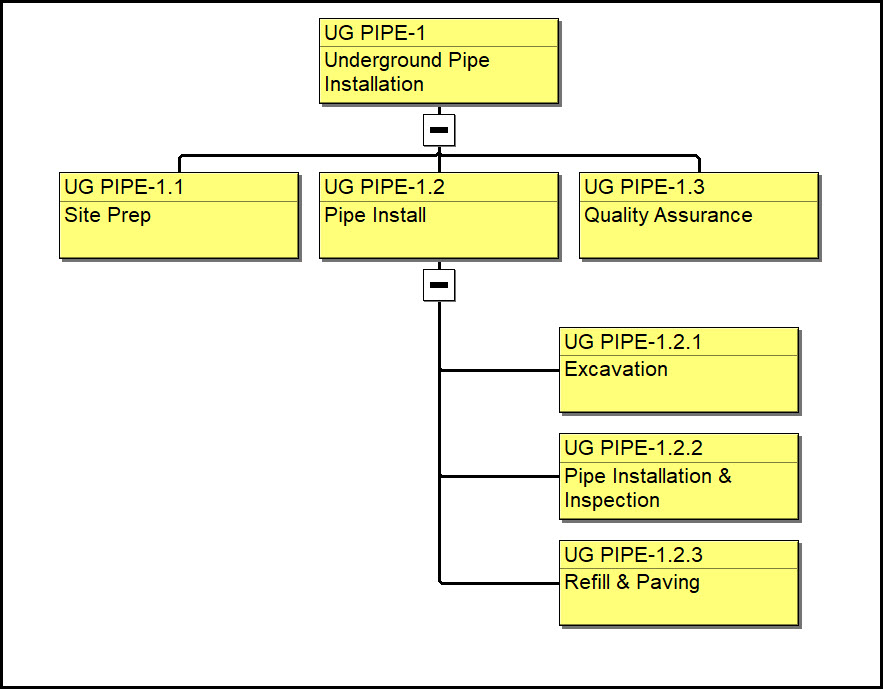

剩下的唯一问题是将pipe install的子组件向左、中间还是向右对齐,如图14所示。我们向右对齐并在图15中显示最终的WBS。
图15
你可以直接在图表视图中创建一个简单的WBS。
总结
生成Primavera P6 WBS图表视图有点古怪,移动箭头通常不能按预期工作。但是左键拖放方法提供了一种可预测的方式来在层次结构中移动WBS元素。理想情况下,您将希望在图表视图和表格视图之间来回切换。
图表视图提供了最佳的甘特图显示,表格视图提供了最直接有效的方式来调整层次结构中的WBS元素。我的建议是在表格视图中创建WBS,并使用图表视图进行小的调整和查看。进一步考虑下面的博客必威体育网页全网独家Primavera P6专业工作分解结构图视图有关Primavera P6 WBS图表视图的更多详细信息。
